Đoàn công tác kiểm tra TBA 500kV Vĩnh Yên và đường dây đấu nối do Ban quản lý dự án các công trình điện miền Bắc (NPMB) quản lý điều hành. Đến nay phần trạm biến áp đã cơ bản hoàn hành các công việc phần xây dựng, phần lắp đặt thiết bị và thí nghiệm hiệu chỉnh. Phần đường dây đấu nối vẫn đang được triển khai công dựng cột, kéo dây. Dự án đang vướng mắc về bồi thường tái định cư cho 5 hộ dân có đất ở và 5 hộ dân có tài sản trên đất chưa được hội đồng bồi thường xã Bình Tuyền (sau khi vận hành chính quyền 2 cấp) phê duyệt.

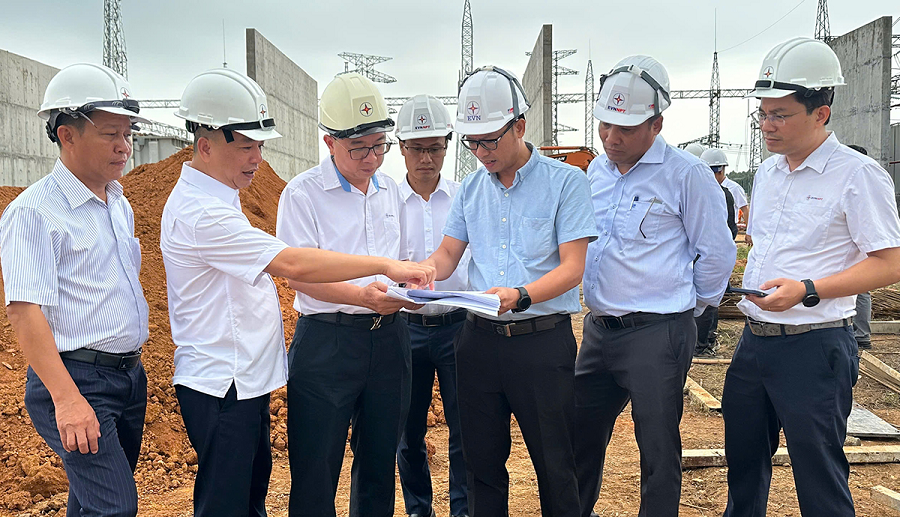

Tổng giám đốc EVNNPT kiểm tra tiến độ thi công trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối
Dự án nâng công suất TBA 500kV Việt Trì do NPTPMB quản lý điều hành. Trạm biến áp 500kV Việt Trì đang vận hành với 2 máy biến áp 500kV-450MVA.
Việc triển khai dự án nhằm nâng công suất trạm biến áp lên 1800MVA. Đồng thời hệ thống điều khiển, bảo vệ, đo lường, đo đếm, thông tin liên lạc và SCADA, xây dựng, phòng cháy chữa cháy được trang bị phù hợp quy định của EVN, EVNNPT; tuân thủ quy phạm và các quy định hiện hành. Dự án hiện nay không có vướng mắc và đang được gấp rút triển khai.
Dự án trạm biến áp 220kV Bá Thiện và đường dây 220kV Việt Trì – Tam Dương – Bá Thiện do NPMB quản lý điều hành. Dự án có quy mô lắp đặt máy biến áp 2x250MVA, giai đoạn này lắp 1x250MVA. Bổ sung lắp thiết bị 2 ngăn lộ 220kV tại TBA 500kV Việt Trì. Xây dựng mới đường dây 220kV 2 mạch từ TBA 500kV Việt Trì đến TBA 220kV Bá Thiện khoảng 50 km. Riêng đoạn tuyến từ G32 đến G33 thiết kế đường dây hỗn hợp 4 mạch (bao gồm 2 mạch 220kV và 2 mạch 500kV).
Hiện dự án còn nhiều vướng mắc phần đường dây đấu nối khi mới bàn giao 146/155 vị trí móng, 27/76 khoảng néo hành lang tuyến.
Dự án trạm biến áp 220kV Nghĩa Lộ và đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì do Ban quản lý dự án các công trình điện miền Trung (CPMB) quản lý điều hành. Đến nay, phần trạm biến áp đã hoàn thành, phần đường dây 220kV đấu nối đã bàn giao móng 256/256 vị trí và 6/96 khoảng néo hành lang tuyến. Hiện dự án vẫn còn nhiều vướng mắc về mặt bằng phần hành lang tuyến và điều kiện thi công tại khu vực thường xuyên có mưa.
Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận các Ban quản lý dự án cùng những đơn vị tham gia thi công các dự án đã nỗ lực, cố gắng để hoàn thành khối lượng công việc lớn đề ra, tuy nhiên tiến độ chưa đáp ứng được yêu cầu của chủ đầu tư.

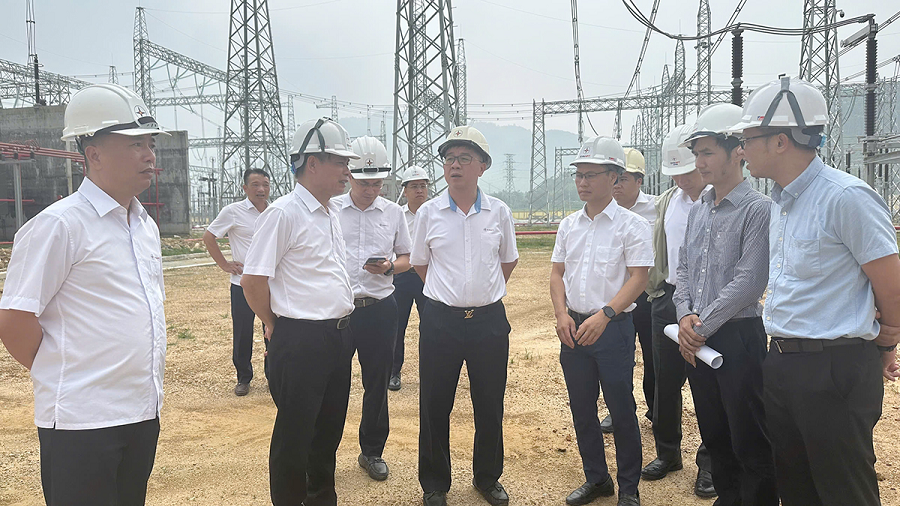

Tổng giám đốc EVNNPT kiểm tra dự án trạm biến áp 220kV Bá Thiện và đường dây 220kV Việt Trì – Tam Dương – Bá Thiện
Tổng giám đốc EVNNPT nhấn mạnh đây là các dự án có ý nghĩa rất quan trọng nhằm giải tỏa nguồn thủy điện, cũng như tiếp nhận nguồn điện để đảm bảo cung cấp điện cho tỉnh Phú Thọ và khu vực phía Bắc vì vậy các đơn vị cần tập trung thực hiện đảm bảo tiến độ đề ra. Trong đó, dự án trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối hoàn thành đóng điện trước ngày 20/7/2025 để gắn biển chào mừng Đại hội Đảng bộ Tập đoàn lần thứ IV, nhiệm kỳ 2025 - 2030. Dự án nâng công suất TBA 500kV Việt Trì phấn đấu đóng điện trong tháng 7/2025.

Tổng giám đốc EVNNPT nghe báo cáo tình hình triển khi các dự án tại địa bàn tỉnh Phú Thọ
Đối với dự án đường dây 220kV Việt Trì – Tam Dương – Bá Thiện và đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì, Tổng giám đốc EVNNPT yêu cầu NPMB và CPMB bám sát và làm việc với UBND tỉnh Phú Thọ để tỉnh chỉ đạo UBND các xã cùng các cơ quan liên quan khẩn trương bàn giao mặt bằng vị trí cột và hành lang tuyến trong tháng 7/2025 để tập trung triển khai thi công. Đồng thời yêu cầu nhà thầu bố trí các nguồn lực thi công đảm bảo khối lượng công việc theo tiến độ đặt ra.
