Đẩy nhanh tiến độ cụm dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4

Thứ năm, 8/5/2025 | 09:56 GMT+7
Ngày 7/5, tại Hà Nội, ông Bùi Văn Kiên, Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Trưởng Ban chỉ đạo điều hành các dự án giải tỏa công suất Nhà máy điện (NMĐ) Nhơn Trạch 3, 4 của EVNNPT chủ trì cuộc họp rà soát tiến độ cụm dự án.

Đây là các dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất NMĐ Nhơn Trạch 3 và NMĐ Nhơn Trạch 4, tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế - xã hội các tỉnh khu vực phía Nam, trong đó có tỉnh Đồng Nai. Các dự án đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng và tăng nguồn thu ngân sách cho địa phương.

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên chủ trì cuộc họp

Báo cáo tại cuộc họp, đại diện Ban quản lý dự án Truyền tải điện (NPTPMB), đơn vị được giao quản lý dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân – Cát Lái cho biết, dự án đi qua địa phận các xã Phước Khánh và xã Vĩnh Thanh, huyện Nhơn Trạch, tỉnh Đồng Nai. Đến nay, dự án đang triển khi thi công móng và dựng cột. Hiện dự án đang vướng mắc khi chưa có đơn giá đất và phương án bồi thường. Dự án dự kiến hoàn thành vào quý II/2025.

Đại diện Ban quản lý dự án các công trình điện miền Nam (SPMB), đơn vị được giao triển khai 4 dự án ở khu vực này cho biết, đến nay, dự án đường dây 500kV Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè đã hoàn thành đóng điện cuối năm 2024.

Dự án đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500kV Long Thành đi qua huyện Nhơn Trạch và Long Thành gồm 87 vị trí móng, trong đó 49 vị trí thuộc đoạn đường dây xây dựng mới, 38 vị trí nằm trùng tim tuyến đường dây hiện hữu. Đến nay, dự án đã đúc móng xong 44/87 vị trí, đang đúc 2 vị trí, dựng trụ được 11 vị trí, đang dựng 7 vị trí.

Dự án hiện vướng mắc khi chưa có đơn giá đất cụ thể và chưa có quyết định phê duyệt phương án bồi thường để chi trả tiền cho các hộ dân; chưa hoàn thành công tác xác minh nguồn gốc đất. Dự án phấn đấu hoàn thành trong quý IV/2025.

Dự án đường dây 220kV TBA 500kV Long Thành - Công nghệ cao có quy mô xây dựng mới đoạn tuyến đường dây trên không và đoạn tuyến cáp ngầm 220kV đi trong Khu công nghệ cao. Dự án đi trên địa bàn huyện Long Thành, thành phố Biên Hòa, tỉnh Đồng Nai và thành phố Thủ Đức, TPHCM. Dự án đang triển khai các thủ tục để khởi công vào quý IV/2026 và dự kiến hoàn thành đóng điện vào quý IV/2027.

Dự án trạm biến áp 220kV Khu công nghiệp Nhơn Trạch và đấu nối có quy mô 2 máy biến áp 220/110kV - 250MVA, 7 ngăn 220kV, 10 ngăn 110kV, tự dùng từ lưới địa phương và tự dùng từ máy biến áp 220kV. Địa điểm xây dựng tại xã Phú Hội, huyện Nhơn Trạch, tỉnh Đồng Nai. Dự án đang triển khai thi công, tuy nhiên chưa có quyết định phương án bồi thường (đã có đơn giá đất) để chi trả tiền cho các hộ dân. Dự án phấn đấu hoàn thành vào quý IV/2025.

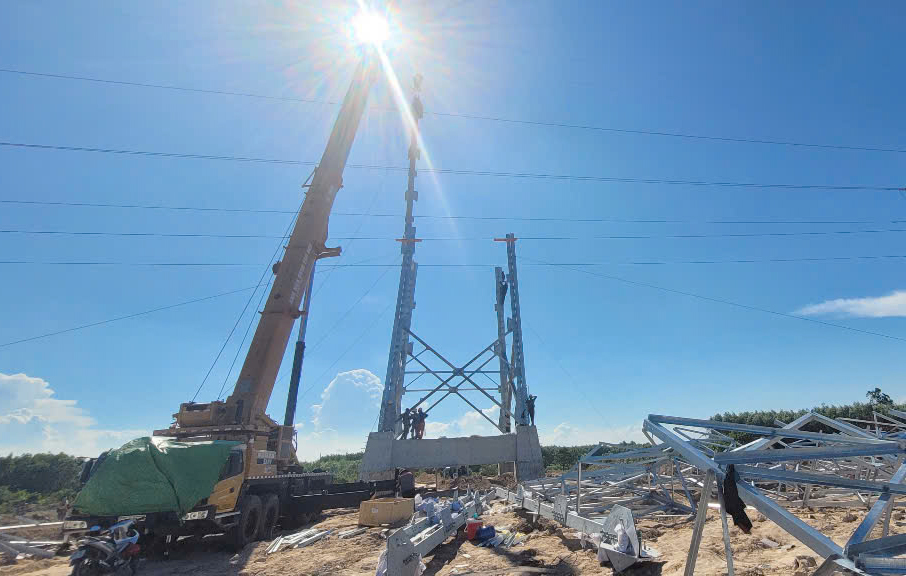

Thi công dựng cột dự án đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500kV Long Thành

Sau khi nghe SPMB, NPTPMB trình bày báo cáo tình hình thực hiện các dự án và ý kiến của các Ban tham dự cuộc họp, ông Bùi Văn Kiên, Phó Tổng giám đốc EVNNPT, Trưởng Ban chỉ đạo cụm dự án cho biết, hiện nay, các vướng mắc liên quan đến thủ tục pháp lý đang dần được tháo gỡ. Do đó, SPMB, NPTPMB cần tiếp tục chủ động bám sát và phối hợp chặt chẽ với UBND tỉnh Đồng Nai, các sở ban ngành và chính quyền địa phương huyện Nhơn Trạch trong việc tháo gỡ các vướng mắc, khó khăn liên quan đến mặt bằng các dự án nhằm sớm bàn giao mặt bằng cho nhà thầu thi công, nhận mặt bằng đến đâu tổ chức thi công ngay đến đó, bảo đảm yêu cầu về kỹ thuật và chất lượng công trình, đáp ứng tiến độ vận hành thương mại của NMĐ Nhơn Trạch 3 và Nhơn Trạch 4.

Hàng tuần, các đơn vị báo cáo EVNNPT tình hình thực hiện cụm các dự án. Trong quá trình triển khai nếu gặp khó khăn, vướng mắc cần phải báo cáo ngay để Ban chỉ đạo kịp thời tháo gỡ.

Trong đó, SPMB chỉ đạo nhà thầu tập trung toàn bộ lực lượng để dựng cột, kéo dây đảm bảo hoàn thành tiến độ các dự án được giao theo kế hoạch. NPTPMB cần tiếp tục phối hợp chặt chẽ với chính quyền địa phương trong công tác bồi thường giải phóng mặt bằng để đảm bảo tiến độ đóng điện dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái trong tháng 6/2025.

Các Ban chức năng của EVNNPT theo nhiệm vụ được giao chủ động tham mưu cho lãnh đạo EVNNPT công việc điều hành dự án trong quá trình xây dựng đảm bảo tiến độ giải tỏa công suất NMNĐ Nhơn Trạch 3, 4 đáp ứng được yêu cầu.

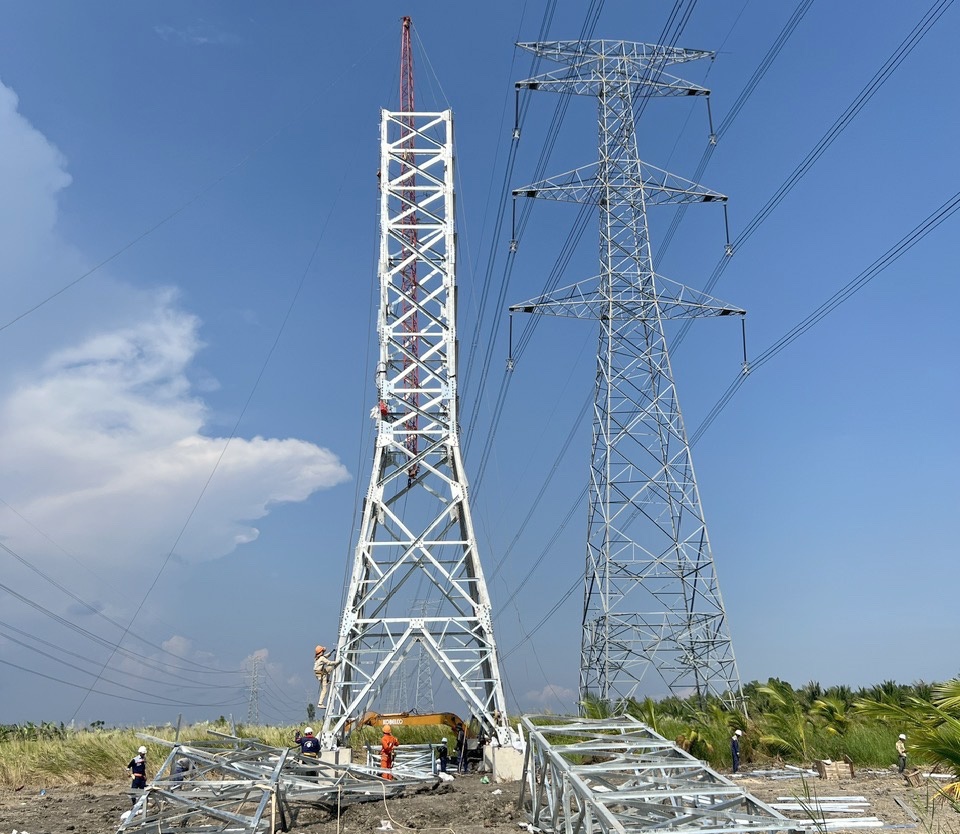

Thi công dựng cột dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân – Cát Lái

Việc hoàn thành các công trình đường dây 220kV và 500kV đấu nối NMĐ Nhơn Trạch 3 và Nhơn Trạch 4 với hệ thống điện quốc gia sẽ góp phần tăng tổng công suất nguồn thêm hơn 1.600MW phục vụ cho phát triển kinh tế - xã hội của đất nước và đời sống nhân dân.

Với tính chất quan trọng đó, mới đây nhất, Thủ tướng Chính phủ Phạm Minh Chính đã ban hành công điện số 49/CĐ-TTg ngày 23/4/2025 về việc triển khai quyết liệt, đồng bộ, hiệu quả các giải pháp bảo đảm cung ứng điện trong thời gian cao điểm năm 2025 và thời gian tới. Trong đó, Thủ tướng yêu cầu tập trung chỉ đạo đẩy nhanh tiến độ triển khai các dự án, công trình dự án quan trọng quốc gia, trọng điểm ngành năng lượng đã có trong quy hoạch, khẩn trương đưa NMĐ Nhơn Trạch 3 vào vận hành trong tháng 6 năm 2025, đưa NMĐ Nhơn Trạch 4 vào vận hành trong tháng 8 năm 2025.

Thu Hà
