Đẩy nhanh tiến độ dự án truyền tải 220kV Huội Quảng - Nghĩa Lộ - Việt Trì

Thứ ba, 14/2/2023 | 09:40 GMT+7
Ngay sau Tết Nguyên đán Quý Mão, Ban quản lý dự án các công trình điện Miền Trung (CPMB)/Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã huy động tối đa lực lượng để đẩy nhanh tiến độ dự án truyền tải 220kV Huội Quảng - Nghĩa Lộ - Việt Trì.

Cụm công trình đường dây 220kV Huội Quảng - Nghĩa Lộ, TBA 220kV Nghĩa Lộ và đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì là dự án được Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện Quốc gia (EVNNPT) xác định là dự án trọng điểm trong năm 2023.

Các dự án trên có nhiệm vụ truyền tải công suất từ các nhà máy thủy điện vừa và nhỏ điện khu vực Tây Bắc, qua đó sẽ giúp tăng nguồn thu ngân sách cho tỉnh Sơn La, Yên Bái.

Ngoài ra, cụm công trình còn giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy, ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của khu vực Tây Bắc. Tăng cường liên kết hệ thống điện, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia.

Tuy nhiên, đến nay dự án vẫn còn rất nhiều vướng mắc trong bồi thường giải phóng mặt bằng. Cụ thể, dự án đường dây 220kV Huội Quảng - Nghĩa Lộ tỉnh Sơn La bàn giao được 103/146 vị trí (đạt 70,5%); tỉnh Yên Bái đã bàn giao 21/54 vị trí (đạt 38,8%). Trạm biến áp 220kV Nghĩa Lộ còn 2 hộ chưa đồng tình phương án bồi thường. Về đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì, các địa phương mới bàn giao 45/244 vị trí (đạt 18,4%).

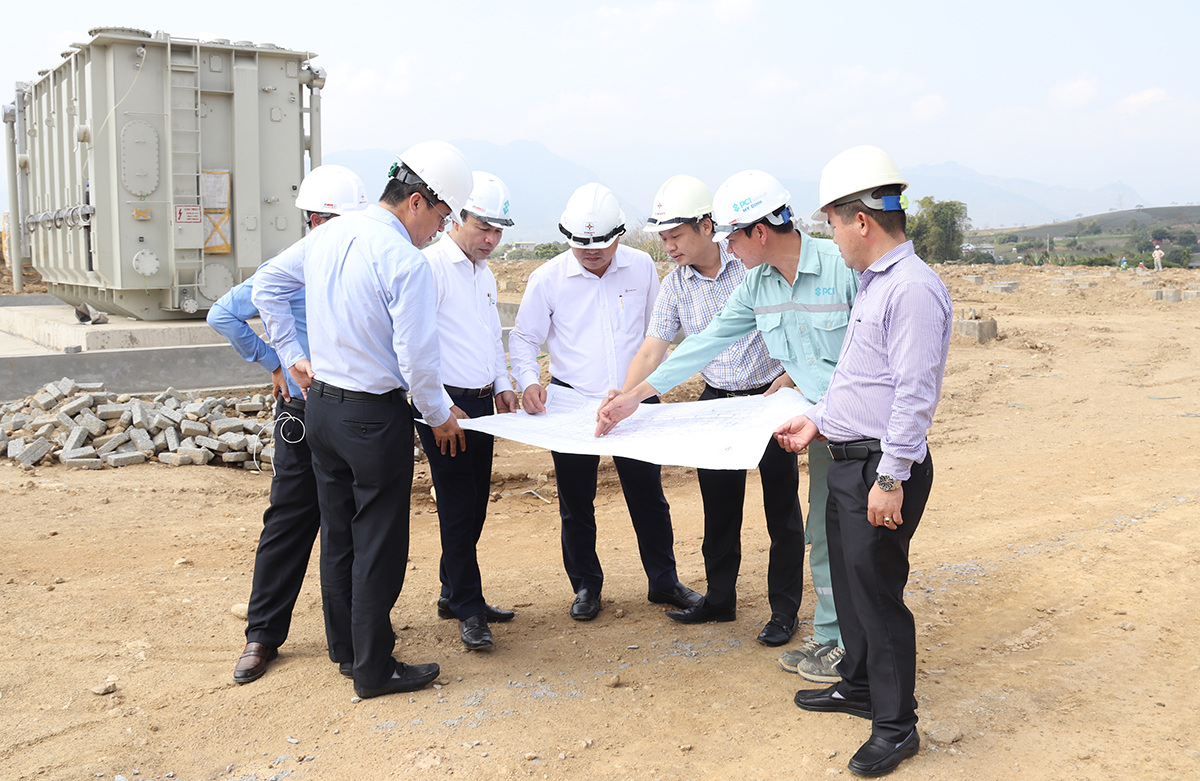

 Đoàn công tác của CPMB kiểm tra tiến độ thi công trạm biến áp 220kV Nghĩa Lộ và đường dây đấu nối

Để đáp ứng tiến độ đóng điện cụm dự án trong tháng 6/2023 theo yêu cầu của Ban chỉ đạo quốc gia về phát triển điện lực và Tập đoàn Điện lực Việt Nam, CPMB/EVNNPT kiến nghị UBND: huyện Bắc Yên (Sơn La), thị xã Nghĩa Lộ và huyện Văn Chấn (Yên Bái) chỉ đạo các địa phương, đơn vị liên quan tạo điều kiện cho nhà thầu thi công phối hợp với UBND các xã vận động hộ dân tạo điều kiện bàn giao mặt bằng những vị trí móng còn lại trong thời gian sớm nhất để đảm bảo tiến độ của dự án.

Sau khi có hồ sơ đo vẽ được cấp thẩm quyền thẩm định phê duyệt và bàn giao, UBND huyện chỉ đạo các phòng ban liên quan của huyện, UBND các xã tập trung đẩy nhanh hoàn chỉnh kê kiểm, áp giá, lập hoàn chỉnh phương án bồi thường trình thẩm định phê duyệt các vị trí móng để có cơ sở chi trả tiền cho hộ gia đình sớm bàn giao mặt bằng đối với phần móng hoàn thành trước ngày 30/3/2023 và phần hành lang tuyến trước ngày 30/5/2023. Tạo điều kiện hỗ trợ các đơn vị thi công trong công tác bồi thường, hỗ trợ phần phục vụ thi công theo đúng các quy định của nhà nước.

Với những kiến nghị của CPMB, Phó Chủ tịch UBND huyện Bắc Yên Trịnh Thị Phượng, Phó Chủ tịch UBND thị xã Nghĩa Lộ Vũ Đức Trung và Phó Chủ tịch UBND huyện Văn Chấn Đinh Văn Trường cho biết: Địa phương đều xác định rõ tầm quan trọng của dự án nhằm nâng cao năng lực đảm bảo cung cấp điện cho tỉnh, giải tỏa nguồn điện để mang lại lại ngân sách cho địa phương. Lãnh đạo các địa phương đều khẳng định đây là trách nhiệm của huyện/thị nên đã vào cuộc quyết liệt để đạt được khối lượng mặt bằng lớn cho chủ đầu tư.

Tuy nhiên, vướng mắc chính hiện nay chủ yếu liên quan đến thủ tục chuyển đổi mục đích sử dụng đất rừng. Hiện các ngành, địa phương trong huyện/thị đang thực hiện các bước theo quy định nhằm đẩy nhanh tiến độ và phấn đấu bàn giao mặt bằng trong tháng 5/2023 theo đề xuất kiến nghị của CPMB để đảm bảo tiến độ dự án

Theo ông Nguyễn Văn Tình, Phó Giám đốc CPMB, trong thời gian còn lại, CPMB sẽ phối hợp chặt chẽ với chính quyền địa phương để tháo gỡ từng bước những vướng mắc cụ thể để đảm bảo có mặt bằng thi công. Cùng với đó, CPMB cũng đã yêu cầu các đơn vị tham gia dự án tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt; tổ chức vận động các hộ dân bàn giao mặt bằng phần móng. Tăng cường nhân lực, thiết bị để tập trung triển khai thi công nhiều vị trí hiện nay đã đảm bảo điều kiện thi công.

Xuân Tiến
