Đóng điện dự án đường dây phục vụ giải tỏa công suất Nhà máy điện Nhơn Trạch 3

Thứ bảy, 1/11/2025 | 11:15 GMT+7
Ngày 31/10, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban quản lý dự án Truyền tải điện (NPTPMB) phối hợp với các đơn vị liên quan đóng điện thành công dự án đường dây 220kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái.

Việc đóng điện dự án đáp ứng đúng chỉ đạo của Chính phủ và Tập đoàn Điện lực Việt Nam (EVN) là hoàn thành dự án trong tháng 10/2025.

Dự án do EVNNPT làm chủ đầu tư, NPTPMB thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 4 quản lý vận hành sau khi dự án hoàn thành.

Dự án được khởi công vào tháng 12/2024. Dự án có quy mô: xây dựng tuyến đường dây trên không 220kV xuất phát từ nhà máy điện Nhơn Trạch 3 đấu nối vào đường dây 220kV Mỹ Xuân - Cát Lái hiện hữu. Dự án đi qua địa bàn các xã Đại Phước và Phước An, tỉnh Đồng Nai.

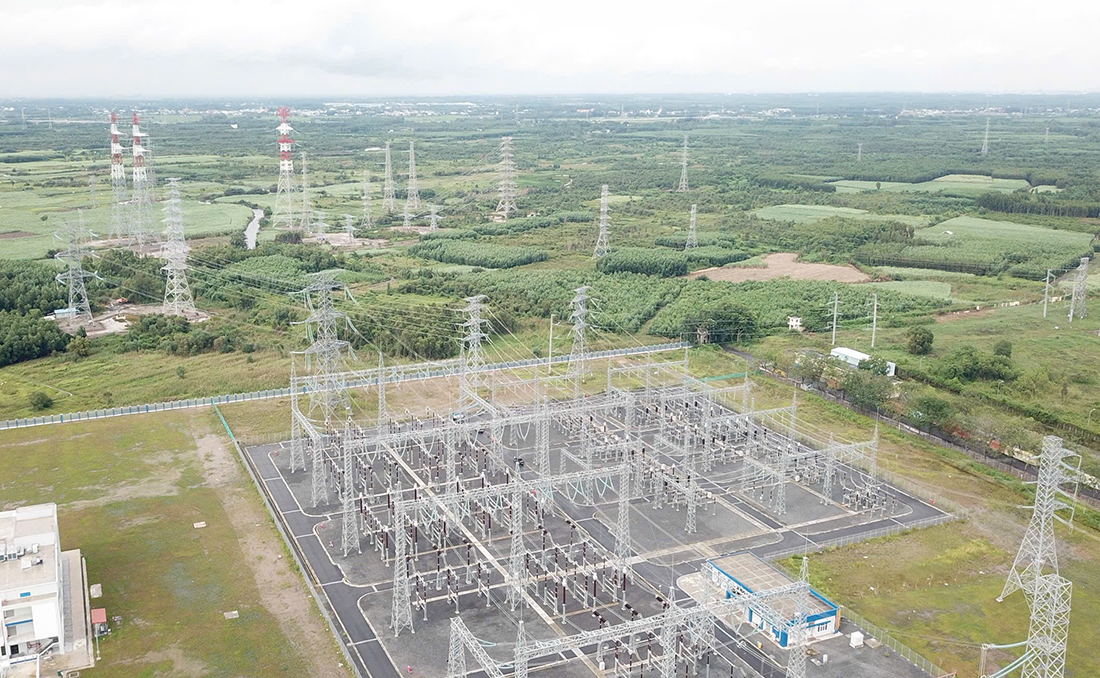

Đường dây 220kV Nhà máy điện Nhơn Trạch 3 – rẽ Mỹ Xuân – Cát Lái từ sân phân phối Nhà máy điện Nhơn Trạch 3

Ông Lê Tuấn Anh, Phó Giám đốc NPTPMB cho biết: Đây là dự án có ý nghĩa rất quan trọng với nhiệm vụ giải tỏa công suất Nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia và đảm bảo cung cấp điện cho khu vực.

Quá trình triển khai dự án gặp rất nhiều khó khăn, vướng mắc, đặc biệt trong thủ tục chấp thuận chủ trương đầu tư và trong công tác bồi thường giải phóng mặt bằng. Để đáp ứng tiến độ dự án, song song với việc thực hiện các thủ tục bồi thường giải phóng mặt bằng, NPTPMB đã nỗ lực vận động để các hộ dân có đất bị ảnh hưởng đồng thuận bàn giao mặt bằng cho đơn vị thi công xây lắp.

Về biện pháp tổ chức thi công, NPTPMB yêu cầu các nhà thầu huy động tối đa lực lượng, phương tiện, máy móc khẩn trương triển khai thi công dự án với tinh thần “chỉ bàn làm, không bàn lùi”, “xuyên lễ, xuyên ngày nghỉ”. Các đơn vị thi công đã nỗ lực ngày đêm để tập trung thi công, đưa dự án về đích.

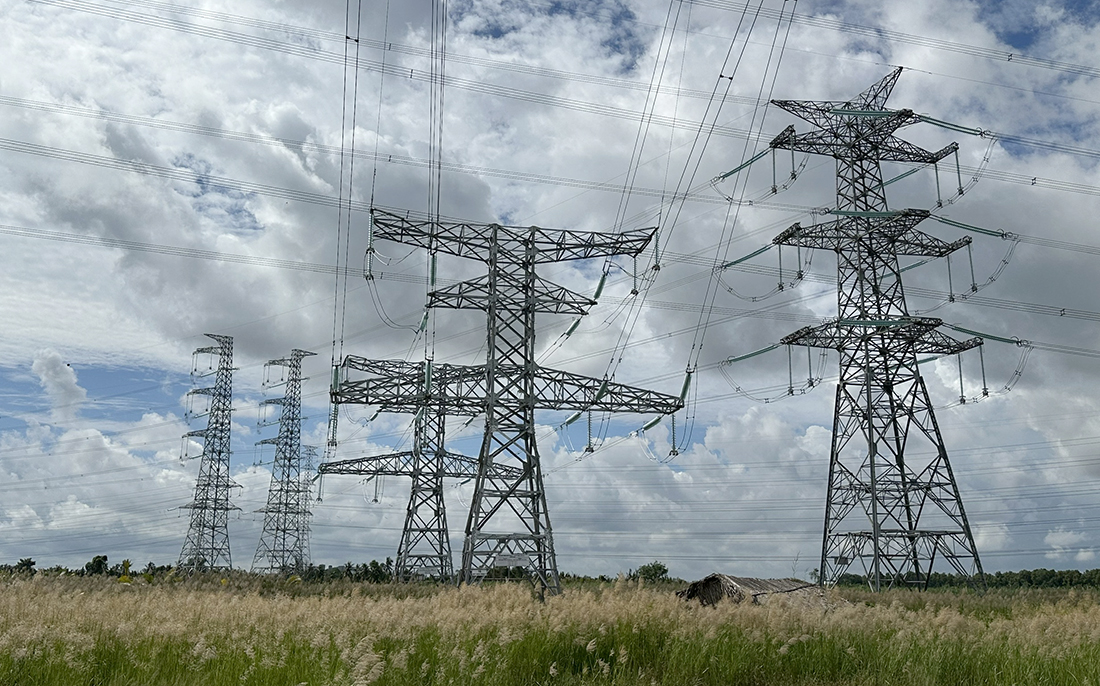

Đường dây 220kV Nhà máy điện Nhơn Trạch 3 – rẽ Mỹ Xuân – Cát Lái

Với sự chỉ đạo sát sao của Chính phủ, Bộ Công Thương, Ban chỉ đạo nhà nước các công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng, EVN và EVNNPT, sự chung sức của chính quyền tỉnh Đồng Nai cùng sự nỗ lực của NPTPMB, dự án đã hoàn thành đáp ứng được đúng tiến độ yêu cầu.

Trước đó, ngày 29/10, các thành viên Hội đồng nghiệm thu cấp chủ đầu tư thống nhất đóng điện dự án

Việc hoàn thành dự án có ý nghĩa quan trọng nhằm giải phóng công suất Nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia; đảm bảo cung cấp điện liên tục, an toàn cho trung tâm phụ tải khu vực thành phố Hồ Chí Minh và khu vực lân cận; tăng cường liên kết hệ thống điện 220kV trong khu vực, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia.

Thu Hà
