EVNNPC đẩy nhanh tiến độ các dự án giải tỏa công suất nguồn thủy điện

Thứ bảy, 20/5/2023 | 08:00 GMT+7
Phó Tổng giám đốc Tổng công ty Điện lực miền Bắc (EVNNPC) Lê Minh Tuấn vừa yêu cầu các đơn vị tập trung nguồn lực đẩy nhanh tiến độ các dự án giải tỏa công suất thủy điện khu vực Hà Giang, Lào Cai, Lai Châu và Điện Biên.

Tại cuộc họp trực tuyến mới đây, Phó Tổng giám đốc EVNNPC Lê Minh Tuấn yêu cầu các đơn vị tập trung nguồn lực đẩy nhanh tiến độ các dự án giải tỏa công suất thủy điện khu vực Hà Giang, Lào Cai, Lai Châu và Điện Biên để đảm bảo cấp điện mùa khô 2023 theo chỉ đạo của Tập đoàn Điện lực Việt Nam tại văn bản số 2465/EVN-VP ngày 14/5/2023.

Hiện nay, EVNNPC đang triển khai 4 dự án để giải tỏa công suất thủy điện tại khu vực Hà Giang, Lào Cai, Lai Châu và Điện Biên bao gồm dự án cải tạo đường dây 110kV Lào Cai - Cốc Xan - Than Uyên; dự án đường dây 110kV mạch 2 từ TBA 220kV Than Uyên - TBA 110kV Than Uyên; dự án đường dây 110kV Mường Chà - Long Tạo; dự án xuất tuyến 110kV sau TBA 220kV Bắc Quang. Cả 4 dự án vẫn chưa về đích tiến độ do vướng mặt bằng và đang trong quá trình triển khai thi công.

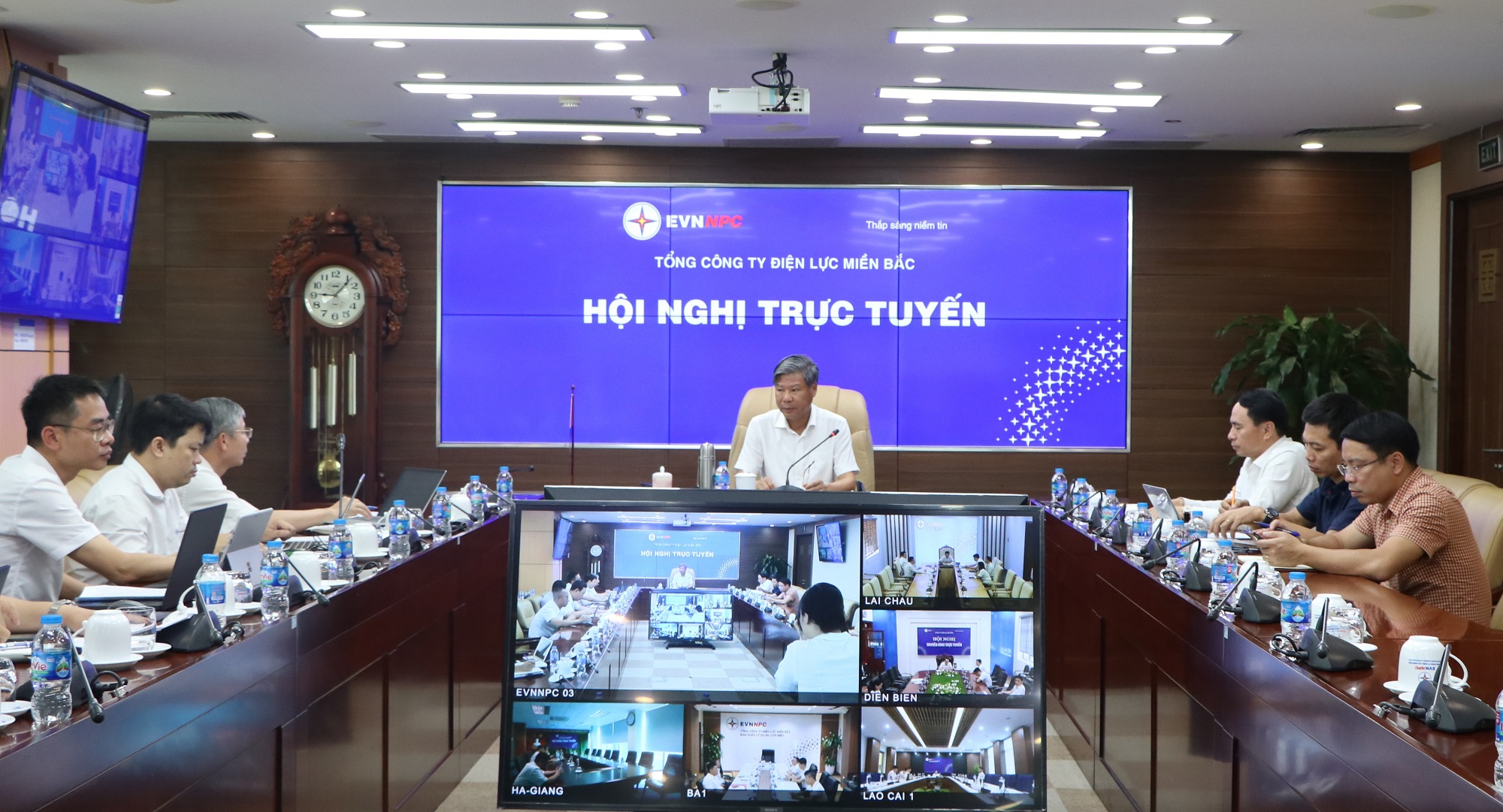

Quang cảnh cuộc họp

Cụ thể, dự án cải tạo đường dây 110kV Lào Cai - Cốc Xan - Than Uyên hiện đang thi công đoạn tuyến 5 từ TBA 110kV Lào Cai – vị trí 07 của nhánh rẽ thủy điện Cốc San (cải tạo 25 vị trí cũ).

Dự án đường dây 110kV mạch 2 từ TBA 220kV Than Uyên - TBA 110kV Than Uyên đã mở rộng ngăn lộ TBA 110kV, hoàn thành đào, đúc móng, dựng cột và kéo dây 18/19 vị trí.

Dự án đường dây 110kV Mường Chà - Long Tạo hoàn thành phần mở rộng ngăn lộ 110kV TBA 110kV Mường Chà, lắp đặt vật tư thiết bị nhất thứ, đào móng 14/37 vị trí, đúc móng 13/37 vị trí, dựng cột 05/37 vị trí, kéo dây 0/37 khoảng cột.

Dự án xuất tuyến 110kV sau TBA 220kV Bắc Quang có quy mô xây mới tuyến đường dây 110kV với tổng chiều dài 42,835 km, xây dựng đoạn đường dây 1 mạch lên 3 mạch đi chung cột với đường dây 110kV Bắc Quang - Khánh Hòa dài 1,8 km, hiện vẫn còn nhiều hạng mục cần hoàn thiện. Theo kế hoạch, cả 4 dự án sẽ hoàn thành đưa vào hoạt động trong năm 2023.

Ông Lê Minh Tuấn yêu cầu các đơn vị tập trung nguồn lực đẩy nhanh tiến độ thực hiện 4 dự án do đây là những dự án trọng điểm nhằm giải tỏa công suất thủy điện, đảm bảo cấp điện cho các địa phương trong bối cảnh nguồn cung ứng gặp nhiều khó khăn, đặc biệt là vào thời điểm mùa khô, nắng nóng nóng cực đoan.

Đối với các Công ty Điện lực, Phó Tổng giám đốc EVNNPC yêu cầu lãnh đạo đơn vị sớm liên hệ làm việc với các nhà máy thủy điện trên địa bàn, có phương thức vận hành tối ưu để có thể huy động tối đa nguồn công suất cung cấp cho phụ tải.

Phối hợp chặt chẽ với các Ban quản lý dự án của EVNNPC và Tổng công ty Truyền tải điện Quốc gia (EVNNPT) trong giải phóng mặt bằng, lập kế hoạch cắt điện tối ưu phục vụ thi công và phù hợp với thực tế vận hành. Đồng thời hoàn tất các thủ tục về quyền sử dụng đất đối với những dự án đã được giao quản lý vận hành.

Đối với các Ban quản lý dự án, lãnh đạo EVNNPC chỉ đạo tiếp tục phối hợp chặt chẽ với chính quyền địa phương để vận động, thuyết phục các hộ dân trong đền bù, giải phóng mặt bằng, đảm bảo cho nhà thầu xây lắp triển khai thi công ngay sau khi được bàn giao mặt bằng. Các đơn vị cử cán bộ kỹ thuật thường xuyên có mặt tại hiện trường để kịp thời giải quyết, báo cáo lãnh đạo phương án tháo gỡ ngay vướng mắc phát sinh trong quá trình thi công.

Mặt khác, yêu cầu nhà thầu tuân thủ nghiêm túc phương án thi công, phương án an toàn lao động đã được phê duyệt và nhanh chóng hoàn thành các dự án trọng điểm theo đúng tiến độ được giao.

Phương Anh
