EVNNPT đốc thúc đẩy nhanh tiến độ dự án đường dây 500kV Vân Phong – Vĩnh Tân

Thứ sáu, 19/11/2021 | 10:28 GMT+7
Tổng công ty Truyền tải điện quốc gia (EVNNPT) đốc thúc các nhà thầu đẩy nhanh tiến độ thi công dự án đường dây 500kV Vân Phong – Vĩnh Tân.

Ngày 17 - 18/11, Phó Tổng giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT) Bùi Văn Kiên và đoàn công tác của Tổng công ty đi kiểm tra hiện trường, làm việc với các nhà thầu thi công xây dựng dự án đường dây 500kV Vân Phong – Vĩnh Tân.

Theo Ban quản lý dự án các công trình điện miền Trung (CPMB), tính đến ngày 18/11, toàn tuyến đã bàn giao mặt bằng móng được 179/304 vị trí (đạt 58,8%). Trong đó, tỉnh Khánh Hòa bàn giao được 125/172 vị trí (đạt 72,6%), tỉnh Ninh Thuận bàn giao được 54/132 vị trí (đạt 40,9%). Bên cạnh đó, tính đến ngày 18/11, toàn tuyến đào móng xong 30/304 vị trí; đang đào 23 vị trí; đúc móng xong 7 vị trí; đang đúc móng 12 vị trí.

CPMB cho rằng, tiến độ thi công của các nhà thầu còn chậm. Nguyên nhân chính là do thời gian qua, khu vực Khánh Hòa, Ninh Thuận có mưa liên tục nên không thể thi công.

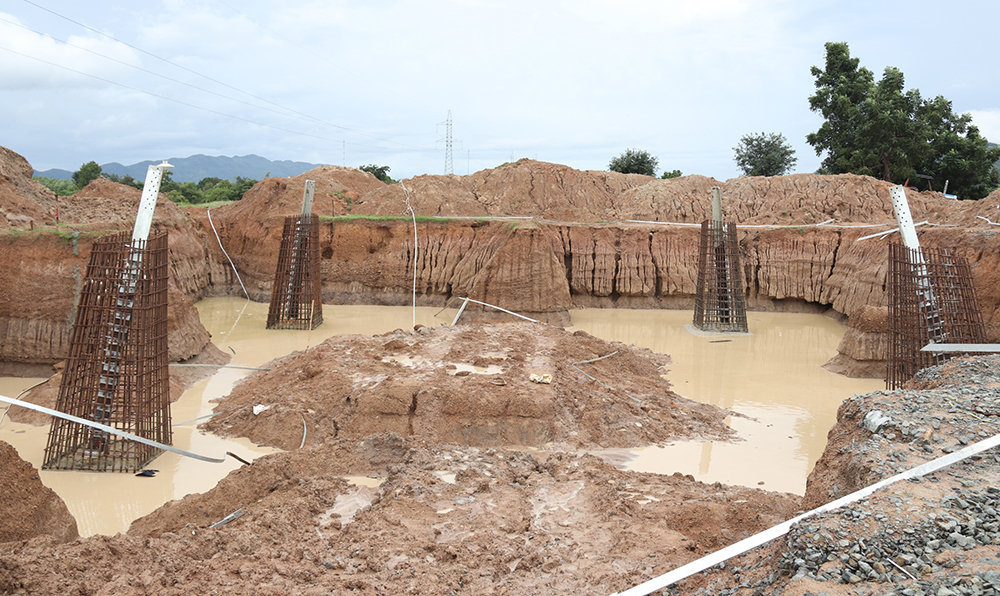

Việc thi công dự án đường dây 500kV Vân Phong – Vĩnh Tân gặp bất lợi do thời tiết mưa lớn kéo dài

Tại buổi làm việc với lãnh đạo EVNNPT, các nhà thầu đều cho biết đây là dự án có mặt bằng thi công thuận lợi. Tuy nhiên, mưa lớn liên tục, kéo dài đã ảnh hưởng đến tiến độ thi công. Hiện các nhà thầu đã huy động lực lượng, phương tiện, máy móc, trang thiết bị sẵn sàng tại công trường để khi điều kiện thời tiết thuận lợi sẽ đồng loạt ra quân đẩy nhanh tiến độ dự án.

Ông Bùi Văn Kiên, Phó Tổng giám đốc EVNNPT yêu cầu các nhà thầu xây lắp tăng cường lực lượng để khẩn trương triển khai thực hiện những vị trí đã đủ điều kiện thi công, bù đắp khối lượng đang bị chậm trong thời gian qua, phấn đấu hoàn thành phần đúc móng trong tháng 3/2022. CPMB sẽ phối hợp nhà thầu cung cấp cột thép cấp đợt 1 trong tháng 12/2021 cho các vị trí đã hoàn thành thi công đào đúc móng để triển khai dựng cột.

Ông Bùi Văn Kiên nhấn mạnh, hiện nay đã sắp kết thúc giai đoạn mùa mưa, các nhà thầu cần tăng cường lực lượng để tăng tốc thi công. Các nhà thầu có vị trí thi công khó khăn, trên đồi, núi cao hoặc qua rừng cần xây dựng phương án dựng cột trong mùa khô này, những vị trí nào khó sẽ triển khai trước để tránh rủi ro tiềm ẩn trong quá trình dựng cột, kéo dây. EVNNPT cam kết tạo điều kiện tối đa, đặc biệt là công tác giải ngân để nhà thầu có động lực thi công dự án.

Đình Tú
