Hoàn thành cải tạo đường dây 110kV Phú Lâm – Phú Định (TPHCM)

Thứ hai, 14/6/2021 | 20:25 GMT+7
Tổng công ty Điện lực TPHCM (EVNHCMC) vừa đóng điện thành công, đưa vào vận hành đường dây 110kV Phú Lâm – Phú Định, góp phần nâng cao năng lực cung cấp điện cho quận 6, quận 8 và khu vực Tây Nam TPHCM.

Đường dây 2 mạch 110kV Phú Lâm - Phú Định 1, 2 được xây dựng vào giai đoạn 1994 - 1996, với công suất truyền tải 186MVA, cấp điện cho các quận 6, quận 8 và khu vực Tây Nam TPHCM. Đây cũng là khu vực có tốc độ phát triển nhanh nên trong quá trình vận hành, nhiều thời điểm đường dây bị quá tải. Mặt khác, đường dây đi qua các khu dân cư phát triển, xâm lấn vào hành lang an toàn lưới điện.

Để đáp ứng nhu cầu về điện ngày càng gia tăng trong khu vực, EVNHCMC triển khai công trình cải tạo đường dây 110kV Phú Lâm - Phú Định, từ TBA 500/220/110kV Phú Lâm đến TBA 110kV Phú Định với chiều dài gần 6km.

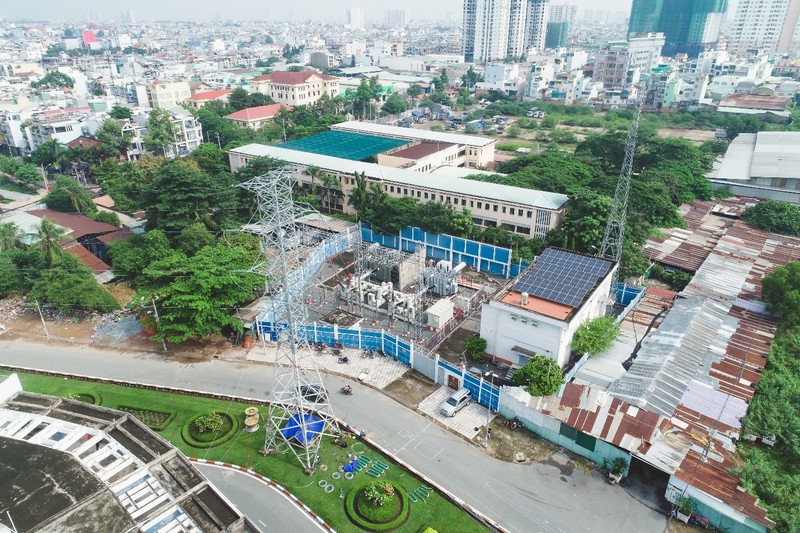

EVNHCMC hoàn thành việc cải tạo đường dây 110kV Phú Lâm – Phú Định

Đường dây gồm 2 mạch 110kV, với 27 trụ thép hỗn hợp. Tổng mức đầu tư hơn 46 tỷ đồng. Dự án nâng công suất truyền tải từ 186MVA lên 307.8MVA. Công trình cũng được nâng cao khoảng cách, đảm bảo an toàn vận hành trong điều kiện vẫn giữ nguyên hành lang tuyến để không phát sinh giải phóng mặt bằng.

Công trình sẽ giúp tăng cường khả năng vận hành linh hoạt lưới điện 110kV của TP, góp phần đảm bảo cung cấp điện ổn định, đáp ứng nhu cầu phát triển trong những năm tới.

Do công trình có đoạn tuyến khá dài, đi qua nhiều khu vực dân cư và có hệ thống giao thông phức tạp, mật độ đông, có những đoạn giao chéo với 3 tuyến giao thông đường thủy nội địa và đại lộ Võ Văn Kiệt nên việc thi công gặp nhiều trở ngại. Có những khu vực phải thực hiện thủ công hoàn toàn vì điều kiện đường nhỏ, nằm giữa khu vực dân cư có địa hình phức tạp, không thể đưa máy móc cơ giới lớn vào chân trụ.

Ban Quản lý dự án lưới điện TPHCM (thuộc EVNHCMC) đã phối hợp với chính quyền địa phương tăng cường vận động các hộ dân tháo dỡ công trình vi phạm hành lang an toàn mà tuyến đường dây đi qua. Đồng thời, đơn vị cũng tập trung lực lượng, phương tiện, tổ chức thi công hợp lý để đảm bảo tiến độ đề ra, nhất là trong thời gian giãn cách vì dịch COVID-19.

Thu Hà
