Hoàn thành nâng công suất TBA 500kV Hòa Bình, tăng cường đảm bảo điện cho miền Bắc

Thứ năm, 30/4/2026 | 14:40 GMT+7
Ngày 29/4, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban quản lý dự án Truyền tải điện (NPTPMB) phối hợp với Công ty Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO) đóng điện thành công dự án nâng công suất trạm biến áp 500kV Hòa Bình, qua đó nâng công suất của trạm từ 1.350MVA lên 1.800MVA.

Dự án nâng công suất trạm biến áp 500kV Hòa Bình là công trình năng lượng cấp đặc biệt, nhóm B, do EVNNPT làm chủ đầu tư, NPTPMB thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành. Công trình được thực hiện tại trạm biến áp 500kV Hòa Bình hiện hữu, thuộc địa phận phường Hòa Bình, tỉnh Phú Thọ.

Các đơn vị liên quan chứng kiến thời khắc đóng điện dự án

Quy mô dự án gồm thay thế 2 máy biến áp 500/220/35kV công suất 450MVA hiện hữu bằng 2 máy biến áp công suất 900MVA, qua đó nâng tổng công suất trạm lên 1.800MVA. Trong đó, giai đoạn 1 đã hoàn thành thay máy biến áp AT2 và đóng điện vào cuối năm 2025; giai đoạn 2 thực hiện thay máy biến áp AT1 và theo chỉ đạo của EVN, EVNNPT, dự án hoàn thành trong tháng 4/2026.

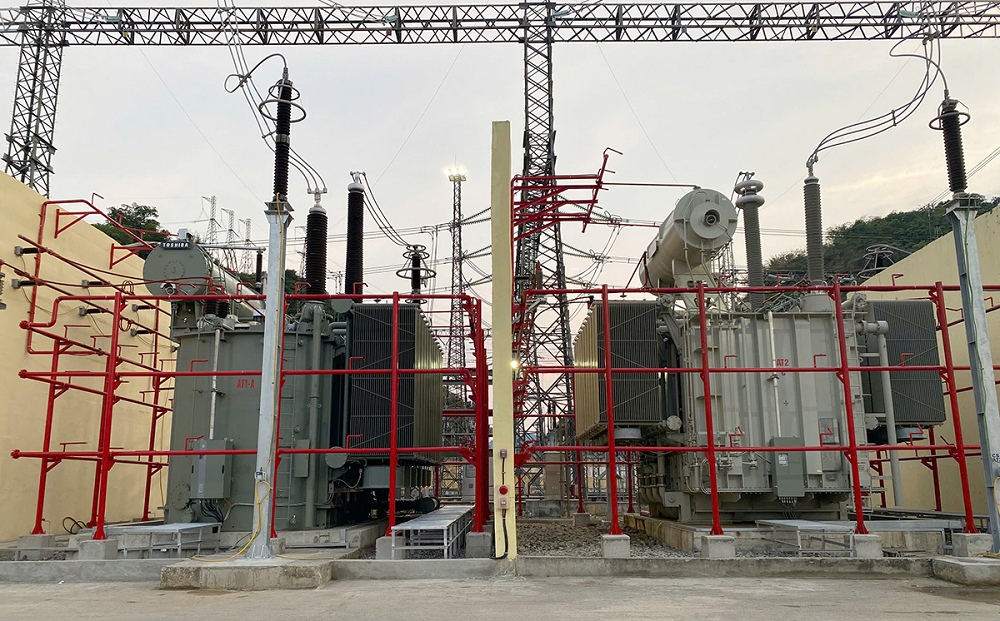

Máy biến áp tại trạm biến áp 500kV Hòa Bình vừa được đóng điện nâng công suất thành công

Trong bối cảnh các máy biến áp của trạm biến áp 500kV Hòa Bình thường xuyên vận hành quá tải, việc nâng công suất trạm có ý nghĩa quan trọng trong việc đảm bảo an toàn vận hành hệ thống điện, đồng thời tăng cường khả năng truyền tải từ các nguồn thủy điện khu vực Tây Bắc, góp phần bảo đảm cung cấp điện ổn định cho tỉnh Phú Thọ, Thủ đô Hà Nội và các tỉnh phía Bắc, nhất là trong giai đoạn nhu cầu phụ tải tăng cao. Đây là dự án cấp bách, có vai trò quan trọng trong việc bảo đảm an ninh năng lượng quốc gia.

Theo NPTPMB, quá trình thi công gặp nhiều khó khăn do thực hiện trong không gian chật hẹp, thiết bị trong trạm vẫn đang mang điện; đồng thời, các nhà máy thủy điện trong khu vực được huy động tối đa công suất nên việc đăng ký cắt điện phục vụ thi công gặp nhiều thách thức. Tuy nhiên, với sự chỉ đạo sát sao của EVNNPT, sự phối hợp của các cấp điều độ, Công ty Truyền tải điện 1 và Truyền tải điện Hòa Bình, dự án được triển khai đúng tiến độ, hoàn thành đáp ứng đúng chỉ đạo của EVN và EVNNPT.

Thu Hà
