Không nghỉ Tết vì sứ mệnh đặc biệt

Thứ hai, 7/2/2022 | 14:21 GMT+7
Dự án đường dây 500kV Vân Phong – Vĩnh Tân, trạm biến áp 500kV Vân Phong có ý nghĩa hết sức quan trọng trong việc giải tỏa công suất Nhà máy nhiệt điện BOT Vân Phong 1 và buộc phải hoàn thành trong tháng 12/2022 chính vì vậy, chủ đầu tư và các đơn vị thi công đã phải thi công xuyên Tết nhằm đưa các công trình về đúng tiến độ.

Thi công xuyên Tết

Những ngày đầu Xuân Nhâm Dần 2022, chúng tôi có dịp cùng đoàn công tác của Tập đoàn Điện lực Việt Nam (EVN)/Tổng công ty Truyền tải điện quốc gia (EVNNPT) về Khánh Hòa, Ninh Thuận thăm, chúc Tết đón xuân cùng cán bộ, công nhân đang ngày đêm thi công dự án.

Đến công trường, chúng tôi càng thấu hiểu, cảm phục sự cống hiến thầm lặng của những kỹ sư, công nhân quản lý dự án, thi công, xây lắp, truyền tải điện. Nhiều người trong số họ đã lâu không được sum họp với gia đình mỗi dịp Tết đến, xuân về vì công việc và yêu cầu tiến độ rất gấp của dự án. Năm nay, phải thi công xuyên Tết trong bối cảnh diễn biến phức tạp của dịch COVID-19, sự cống hiến thầm lặng và những vất vả ấy của những người “lính truyền tải điện” càng trở nên có ý nghĩa hơn.

Mặc dù là những ngày đầu xuân, không khí Tết ngoài kia vẫn đang rộn ràng nhưng công trường dự án vẫn hết sức khẩn trương. Trong bối cảnh diễn biến phức tạp của dịch COVID-19, cùng với việc phải tuân thủ nghiêm ngặt các quy định phòng chống dịch, các đơn vị tư vấn, giám sát, nhà thầu thi công vẫn huy động lực lượng, phương tiện chạy đua với thời gian để bảo đảm tiến độ của dự án đặc biệt quan trọng này.

Đoàn công tác của EVN/EVNNPT tặng quà lực lượng thi công vị trí 01 đường dây 500kV Vân Phong - Vĩnh Tân

Phó Tổng giám đốc EVN Nguyễn Tài Anh cho biết: Rất ít khi lãnh đạo EVN đi kiểm tra và chúc Tết công trường vào ngày mùng 2 Tết. Năm nay, lãnh đạo EVN/EVNNPT chọn công trường đường dây 500kV Vân Phong - Vĩnh Tân, TBA 500kV Vân Phong và đấu nối để chúc Tết, thăm hỏi động viên người lao động vì đây là công trình trọng điểm, khối lượng công việc nhiều, yêu cầu kỹ thuật cao và tiến độ rất gấp. Việc động viên công trường hy vọng là động lực để cán bộ công nhân viên EVNNPT và các đơn vị thi công trên công trường quyết tâm khắc phục khó khăn, hăng hái thi đua nỗ lực hoàn thành tốt nhiệm vụ được giao, đặc biệt đối với các dự án trọng điểm cấp bách này.

Kỹ sư Đỗ Việt Dũng cùng hơn 30 công nhân của Công ty CP ALPHANAM E&C thi công xuyên Tết tại TBA 500kV Vân Phong cho biết: Đến thời điểm này, tiến độ chung của dự án chậm hơn so với kế hoạch đề ra. Nếu không làm xuyên Tết sẽ khó đảm bảo tiến độ do thời gian không còn nhiều và thời tiết trong khu vực bất thường. Công ty phấn đấu trong quý I và đầu quý II/2022 sẽ “đuổi kịp” tiến độ chung theo kế hoạch điều hành.

“Hưởng ứng lời kêu gọi của Ban quản lý dự án các công trình điện miền Trung, công ty đã huy động lực lượng thi công xuyên Tết và tổ chức lực lượng thi công ăn Tết tại công trường. Sau khi chủ đầu tư cung cấp đầy đủ vật tư thiết bị theo kế hoạch, công ty sẽ huy động thêm nhiều lực lượng tinh nhuệ nhất để đảm bảo tiến độ dự án, tất cả hướng đến mục cuối tháng 12/2022 phải đóng điện công trình”, ông Dũng chia sẻ.

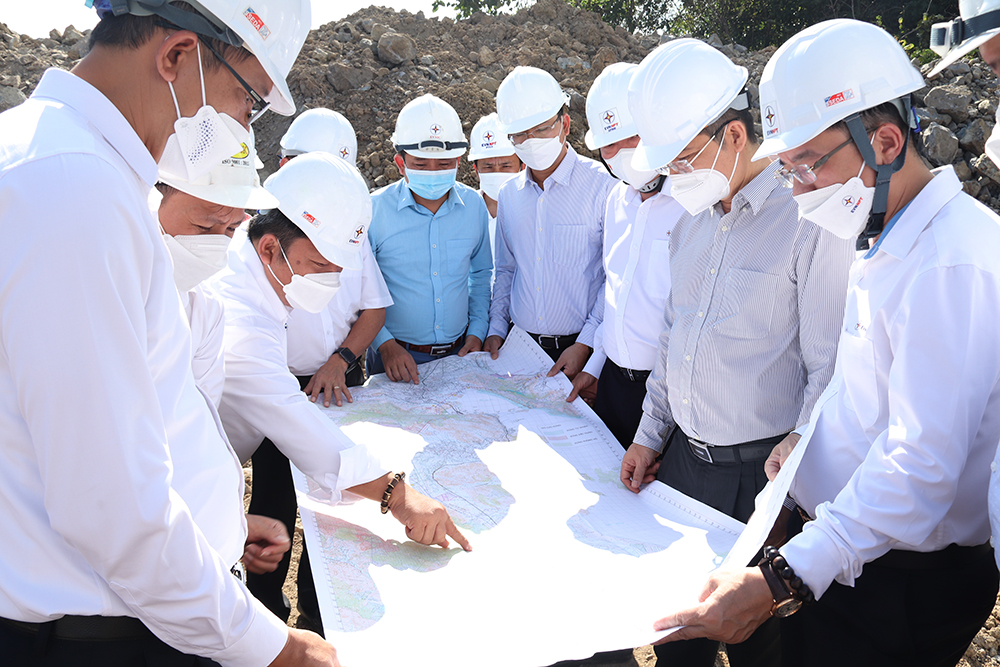

Đoàn công tác của EVN/EVNNPT nghe báo cáo tiến độ thi công, bàn giao mặt bằng dự án đường dây 500kV Vân Phong - Vĩnh Tân thuộc địa bàn huyện Diên Khánh, Khánh Hòa

Ông Đỗ Văn Thắng, Phó Tổng giám đốc Công ty CP Đầu tư xây lắp điện Hải Phòng cho biết: Đơn vị thi công gói thầu số 7 dự án đường dây 500kV Vân Phong - Vĩnh Tân. Đến thời điểm này tiến độ thi công cơ bản đáp ứng tiến độ và đăng ký với chủ đầu tư, một số hạng mục vượt tiến độ.

Nhấn mạnh đây là dự án trọng điểm của EVN và EVNNPT, ông Thắng cho biết ban lãnh đạo công ty đã động viên anh em ở công trường lập kế hoạch thi công và gửi bản đăng ký thi công cho chủ đầu tư, đồng thời bố trí 3 tổ với 30 kỹ sư, công nhân tiến hành thi công xuyên Tết Nhâm Dần các hạng mục đúc móng và dựng cột với quyết tâm cao nhất, nỗ lực lớn nhất, phấn đấu bảo đảm tiến độ các hạng mục dự án như đã cam kết.

Tăng tốc để đưa dự án về đích đúng hẹn

“Trong thời gian qua, với sự vào cuộc quyết liệt của Chính phủ, các Bộ, ngành, địa phương, mặt bằng dự án đã đạt hơn 91% vị trí móng, là điều kiện rất tốt để đẩy nhanh tiến độ thi công. Thời gian thi công dự án không còn nhiều, cùng với đó, trong quá trình thi công tiềm ẩn nhiều nguy cơ ảnh hưởng đến dự án như thời tiết, dịch bệnh, chính vì vậy công trường cần tăng tốc thi công để hoàn thành dự án”, ông Nguyễn Tài Anh, Phó Tổng giám đốc EVN nhấn mạnh khi đi động viên lực lượng thi công dự án từ ngày 2 - 4/2 (tức mùng 2 - 4 Tết).

Đoàn công tác tặng quà động viên lực lượng tư vấn giám sát đường dây 500kV Vân Phong – Vĩnh Tân thuộc địa bàn tỉnh Ninh Thuận

Ông Phạm Lê Phú, Tổng giám đốc EVNNPT cho biết: Đến thời điểm này, hạng mục thi công dự án TBA 500kV Vân Phong và đấu nối cơ bản bám sát kế hoạch đề ra. Đối với đường dây 500kV Vân Phong – Vĩnh Tân, các gói thầu đang đồng loạt thi công. Một số gói thầu có chậm hơn tiến độ điều hành nhưng cũng đang được EVNNPT đốc thúc đẩy nhanh thi công xây lắp, cùng với đó sẽ đàm phán với nhà thầu cung cấp vật tư thiết bị sớm hơn để trong quý II/2022 toàn dự án bám sát được kế hoạch đề ra.

Chia sẻ thêm về những vướng mắc của dự án, ông Phạm Lê Phú cho biết: Hiện nay vẫn còn một số vị trí móng chưa được địa phương bàn giao mặt bằng, cùng với đó hành lang tuyến là vấn đề phức tạp đang được EVNNPT triển khai. Ngoài ra, tình hình dịch bệnh COVID-19 vẫn tiềm ẩn, giá nguyên nhiên liệu có thể tiếp tục tăng...

Chính vì vậy, EVNNPT sẽ tiếp tục bám sát chính quyền địa phương, các sở ban ngành trong tỉnh Ninh Thuận và Khánh Hòa đồng thời phối hợp vận động nhân dân sớm bàn giao mặt bằng để đơn vị thi công gấp rút triển khai dự án trọng điểm cấp bách.

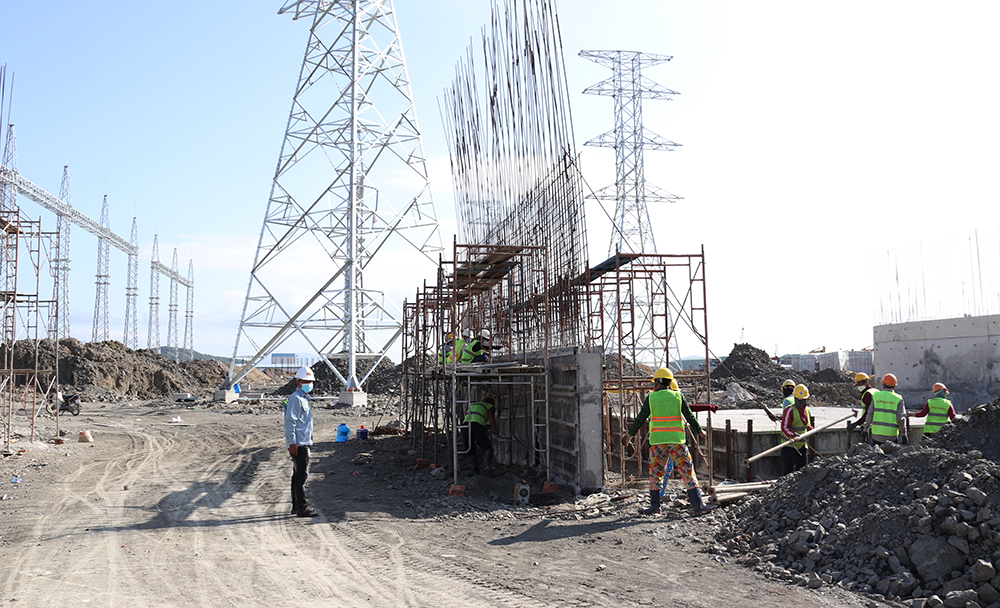

: Các đơn vị thi công xuyên Tết tại công trường TBA 500kV Vân Phong (tỉnh Khánh Hòa)

Ngay trong dịp Tết này, hàng trăm kỹ sư công nhân của tất cả các đơn vị thi công đều có mặt tại công trường để thi công dự án. Những lực lượng thi công xuyên Tết đều được lãnh đạo EVN động viên, khen thưởng, EVNNPT cũng có tiền thưởng cho mỗi cá nhân, đơn vị thi công trên công trường.

Về tiến độ thi công dự án, ông Nguyễn Đức Tuyển, Giám đốc Ban quản lý dự án các công trình điện miền Trung (CPMB) cho biết: Quý IV/2021 ở miền Trung thời tiết không thuận lợi, mưa triền miên khiến tiến độ thì công dự án chưa đạt yêu cầu.

“Thời tiết thuận lợi như hiện nay, cùng với mặt bằng dự án đang thuận lợi, CPMB dự kiến việc đào đúc móng sẽ hoàn thiện vào tháng 6/2022; dựng cột sẽ triển khai ngay thời điểm hiện tại, kết thúc dự kiến vào tháng 8/2022. Công tác kéo dây sẽ cơ bản hoàn thành vào đầu tháng 12 cho đường dây 500kV Vân Phong - Vĩnh Tân", ông Nguyễn Đức Tuyển chia sẻ.

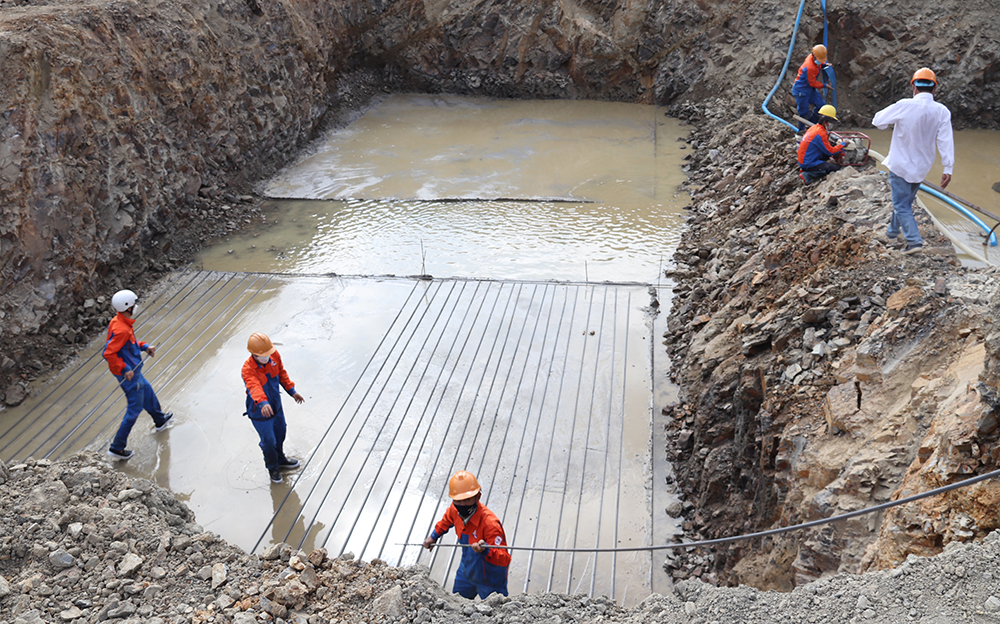

Các đơn vị thi công đào đúc móng đường dây 500kV Vân Phong – Vĩnh Tân

CPMB đang nỗ lực điều hành dự án để thực hiện cam kết 365 ngày đêm của các đơn vị thi công, đảm bảo tiến độ được giao.

“Tết đến, xuân về, ai cũng muốn sum vầy, đoàn viên cùng gia đình, người thân nhưng vì tiến độ chung của dự án, chúng tôi sẵn sàng gác lại việc riêng, bám sát công trường để đảm bảo tiến độ dự án nhằm góp phần đưa dòng điện thắp sáng mọi miền của Tổ quốc", ông Nguyễn Đức Tuyển nhấn mạnh.

Dự án đường dây 500kV Vân Phong – Vĩnh Tân; dự án TBA 500kV Vân Phong và đấu nối:

Chủ đầu tư: Tổng công ty Truyền tải điện quốc gia

Quản lý điều hành dự án: Ban quản lý dự án các công trình điện miền Trung;

Quy mô: xây dựng mới đường dây 500kV 2 mạch dài khoảng 156,78km;

Dự án đi qua tỉnh Khánh Hòa (các huyện Ninh Hòa, Diên Khánh, Cam Lâm và TP Cam Ranh) và tỉnh Ninh Thuận (các huyện Bác Ái, Ninh Phước, Ninh Sơn, Thuận Nam).

Mục tiêu:

Đảm bảo cung cấp điện an toàn, liên tục cho phụ tải khu vực tỉnh Khánh Hòa và các tỉnh lân cận;

Đáp ứng nhu cầu phát triển kinh tế, xã hội của khu vực kinh tế trọng điểm vùng duyên hải Nam Trung Bộ;

Giải tỏa công suất của Nhà máy điện BOT Vân Phong 1 và công suất của các nhà máy điện sử dụng năng lượng tái tạo khu vực tỉnh Ninh Thuận, Khánh Hòa và tỉnh Phú Yên;

Góp phần đảm bảo tiêu chí N-1, tăng cường ổn định hệ thống điện, nâng cao độ tin cậy, an toàn cung cấp điện cho hệ thống điện quốc gia.

Xuân Tiến
