Kiểm tra thực địa dự án cấp điện cho huyện đảo Phú Quốc (Kiên Giang)

Thứ sáu, 19/3/2021 | 15:56 GMT+7
Đoàn công tác của Tổng công ty Điện lực miền Nam (EVNSPC) mới đây đã đến huyện đảo Phú Quốc, tỉnh Kiên Giang để kiểm tra thực địa công trình dự án đường dây 220 kV Kiên Bình - Phú Quốc.

Dự án đường dây 220 kV Kiên Bình - Phú Quốc có chiều dài đường dây 80,4 km, 2 mạch từ phía bờ Kiên Lương đến bờ Phú Quốc gồm 117 vị trí móng trụ trên biển, 53 vị trí trụ trên bờ; cùng với các dự án thành phần đường dây 110 kV trên huyện đảo Phú Quốc.

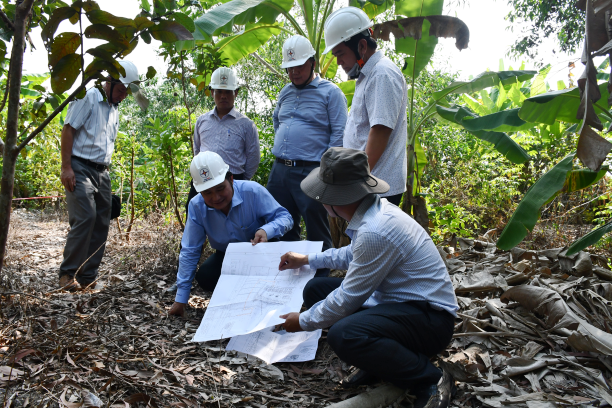

Đoàn đã trực tiếp kiểm tra tại hiện trường, nghe báo cáo những khó khăn, vướng mắc tại từng vị trí của công trình từ phía bờ Phú Quốc và đi tàu ra các vị trí dọc tuyến trên biển, kết hợp thăm hỏi, động viên công nhân các đơn vị đang thi công, trực tiếp tại các vị trí công trình; trao đổi với đơn vị tư vấn, giám sát về giải pháp tháo gỡ những khó khăn, vướng mắc đang ảnh hưởng đến tiến độ công trình.

Hiện thời tiết biển Tây Nam xuất hiện sóng ngầm, có nhiều diễn biến bất lợi, khó khăn cho các công đoạn thi công; đặc biệt là lắp dựng trụ thép bằng xà lang cẩu, các đơn vị đã phải tính đến phương án kết hợp lắp thủ công, mất nhiều thời gian, nhân lực, ảnh hưởng rất nhiều đến tiến độ. Bên cạnh đó, các hạng mục công trình phía 2 bờ Kiên Lương, Phú Quốc vẫn còn vướng trong khâu giải phóng mặt bằng. Cụ thể, tại Kiên Lương, với 40 vị trí móng trụ thì hiện nay địa phương chỉ mới bàn giao được 20 vị trí để thi công. Số vị trí trụ còn lại người dân chưa đồng ý bàn giao mặt bằng, cộng thêm các vị trí có mặt bằng nhưng nhiều hộ dân yêu cầu chi phí hỗ trợ mặt bằng, hoa màu cao...

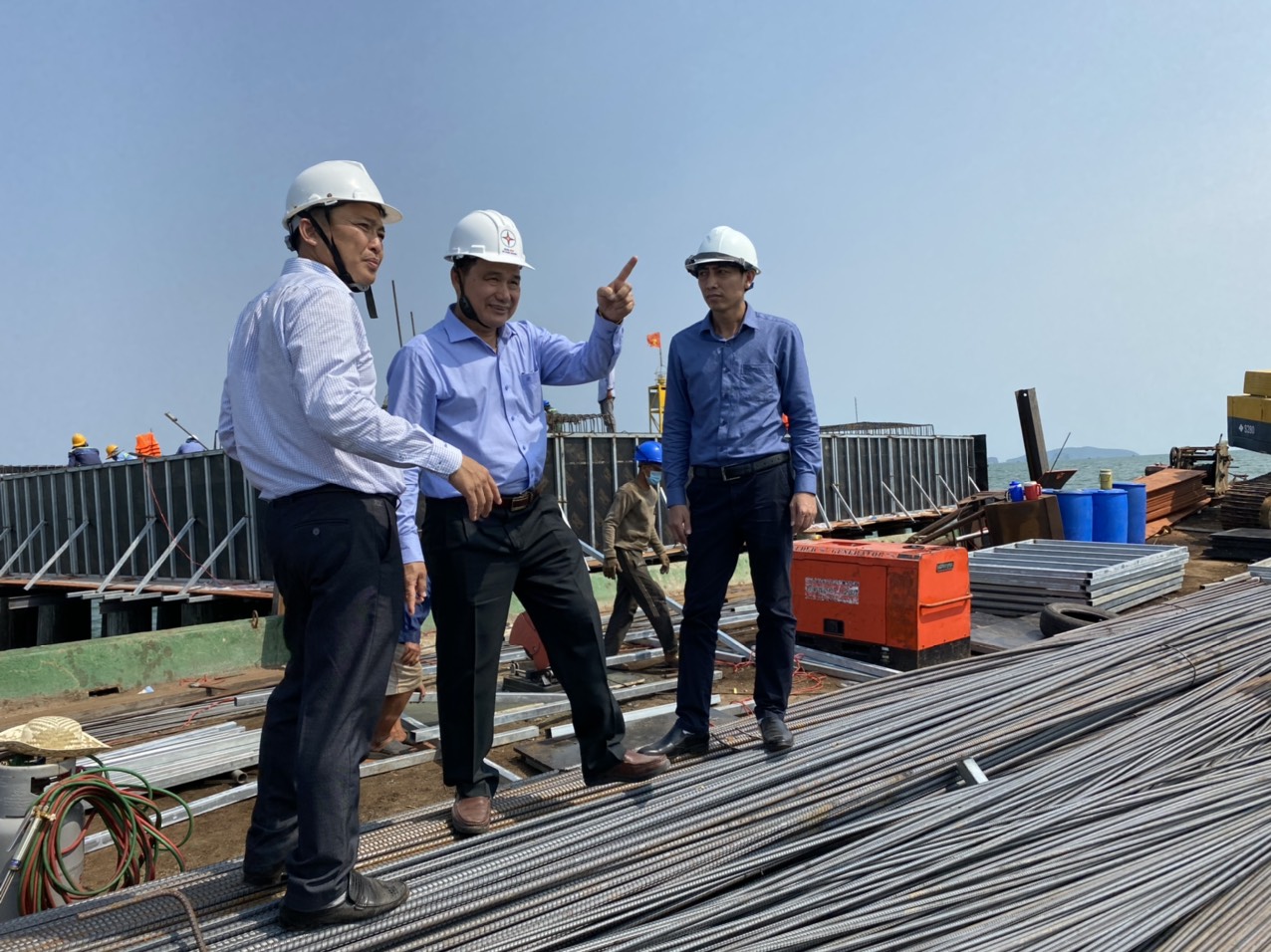

Đoàn công tác của EVNSPC kiểm tra thực địa công trình dự án đường dây 220 kV Kiên Bình - Phú Quốc

Đối với bờ Phú Quốc, phần công trình trạm 110kV Nam Phú Quốc đến nay thi công cơ ban các hạng mục xây dựng và đơn vị sẽ nỗ lực hoàn thành vào 30/4/2021. Riêng hạng mục đường dây đấu nối 220kV với trạm 110kV có 13 vị trí móng trụ, thì hiện nay còn lại 3 vị trí trụ gồm 157, 163, 166 chưa bàn giao mặt bằng thi công, Dự kiến hoàn tất công tác bồi thường đối với 3 vị trí trụ trên và bàn giao mặt bằng thi công vào cuối tháng 3/2021.

Qua kiểm tra, ông Nguyễn Văn Hợp, Chủ tịch HĐTV EVNSPC đã yêu cầu các đơn vị, các ban chuyên môn tiếp tục phối hợp các sở, ban ngành, địa phương hỗ trợ để sớm có mặt bằng thi công các vị trí còn lại phía 2 đầu bờ Phú Quốc và Kiên Lương; lập tiến độ, thống nhất với đơn vị thi công cụ thể từng hạng mục, vị trí, bố trí cán bộ giám sát, theo dõi chặt chẽ hàng ngày, kịp xử lý, đề xuất tháo gỡ ngay các vướng mắc, khó khăn. Đồng thời, đề nghị các đơn vị thi công chủ động để triển khai các vị trí trên bờ khi có mặt bằng; có phương án khắc phục khó khăn, tăng cường nguồn lực, giải pháp thi công, tranh thủ những thời điểm thời tiết thuận lợi thi công các hạng mục trên biển cùng cam kết đảm bảo khối lượng, tiến độ được đề ra.

Đại diện đơn vị thi công cam kết sẽ nỗ lực cùng EVNSPC để có thể hoàn thành công trình sớm đưa vào vận hành, góp phần giải tỏa áp lực công suất cho đường dây cáp ngầm xuyên biển 110 kV đang mang tải cao trên huyện đảo Phú Quốc.

Tùng Lâm
