Nhiều dự án truyền tải điện cấp bách tại tỉnh Lai Châu vướng mặt bằng

Thứ sáu, 3/3/2023 | 09:59 GMT+7
Ngày 2/3, tại Lai Châu, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú có buổi làm việc với ông Giàng A Tính, Phó Chủ tịch UBND tỉnh Lai Châu để bàn giải pháp tháo gỡ vướng mắc mặt bằng các dự án truyền tải trên địa bàn tỉnh.

“Nút thắt” mặt bằng

Báo cáo tại buổi làm việc, ông Phùng Bảo Anh, Phó Giám đốc Ban quản lý dự án các công trình điện miền Bắc (NPMB) cho biết: Để đáp ứng nhu cầu cấp điện an toàn, tin cậy cho phát triển kinh tế - xã hội của tỉnh Lai Châu và vùng lân cận, NPMB được giao quản lý đầu tư xây dựng nhiều dự án truyền tải trên địa bàn tỉnh. Hiện các dự án đều vướng mặt bằng để triển khai thi công.

Cụ thể, dự án đường dây 220kV Phong Thổ - Than Uyên (theo kế hoạch dự án hoàn thành đóng điện trong tháng 6/2024) có quy mô xây dựng đường dây 220kV mạch kép từ trạm biến áp (TBA) 220kV Phong Thổ đến TBA 220kV Than Uyên, chiều dài khoảng 82,6 km. Hiện dự án gặp vướng mắc trong điều chỉnh hướng tuyến và chuyển đổi mục đích sử dụng đất rừng.

Để đảm bảo tiến độ dự án, NPMB kiến nghị UBND tỉnh Lai Châu có công văn chỉ đạo các sở, ban, ngành địa phương tạo điều kiện đẩy nhanh công tác thỏa thuận phương án điều chỉnh tuyến. Đối với thủ tục chấp thuận chủ trương đầu tư của dự án, kiến nghị UBND tỉnh Lai Châu sớm xem xét, có ý kiến chấp thuận.

Đối với công tác chuyển mục đích sử dụng rừng, NPMB kiến nghị UBND tỉnh Lai Châu sớm xem xét giải quyết vướng mắc liên quan làm cơ sở để NPMB tiếp tục làm việc với Bộ Nông nghiệp và Phát triển nông thôn sớm trình Thủ tướng Chính phủ chấp thuận chủ trương chuyển đổi.

Buổi làm việc giữa EVNNPT với UBND tỉnh Lai Châu

Dự án TBA 220kV Phong Thổ có quy mô xây dựng mới TBA với công suất 2x250 MVA. Theo kế hoạch dự án dự kiến đưa vào vận hành quý IV/2023. Đến nay, dự án đã kiểm đếm, lập và công khai xong phương án bồi thường, hỗ trợ. Nhưng hiện UBND huyện Phong Thổ vẫn chưa có quyết định phê duyệt đơn giá do đó không có cơ sở lập lại phương án bồi thường, hỗ trợ cho dự án.

NPMB kiến nghị UBND tỉnh Lai Châu chỉ đạo địa phương sớm phê duyệt đơn giá bồi thường cây trồng, vật nuôi và thủy sản khi nhà nước thu hồi đất trên địa bàn huyện làm cơ sở để lập lại phương án bồi thường, hỗ trợ, đảm bảo bàn giao mặt bằng cho chủ đầu tư trong tháng 3/2023. Đồng thời tỉnh xem xét giải quyết vướng mắc liên quan chủ trương chuyển mục đích sử dụng đất rừng cho dự án.

Dự án đường dây 220kV Pắc Ma - Mường Tè có quy mô xây dựng đường dây 220kV mạch kép từ TBA 220kV Pắc Ma đến TBA 220kV Mường Tè, chiều dài khoảng 30,9 km. Theo kế hoạch dự án hoàn thành đóng điện trong tháng 6/2024.

Hiện toàn bộ diện tích đất thu hồi thực hiện dự án có liên quan đến đất rừng, trong khi đó, đến thời điểm hiện nay chưa có chủ trương chấp thuận chuyển mục đích sử dụng rừng của cấp có thẩm quyền nên chưa thực hiện hiện được công tác bồi thường, giải phóng mặt bằng của dự án. NPMB kiến nghị UBND tỉnh Lai Châu sớm xem xét giải quyết vướng mắc liên quan làm cơ sở để NPMB trình lại hồ sơ đề nghị cấp có thẩm định chấp thuận chủ trương chuyển mục đích sử dụng rừng cho dự án.

Cần sự vào cuộc quyết liệt của địa phương

Tại buổi làm việc, Tổng giám đốc EVNNPT Phạm Lê Phú cho biết: Các dự án nêu trên là những dự án truyền tải cấp bách được triển khai theo đề nghị của tỉnh Lai Châu. Các dự án này có nhiệm vụ giải tỏa công suất các nguồn điện trên địa bàn tỉnh Lai Châu; đáp ứng nhu cầu phụ tải, phục vụ nhu cầu phát triển kinh tế - xã hội của tỉnh.

Trong trường hợp các dự án không được bàn giao mặt bằng trong tháng 3/2023 sẽ không đảm bảo tiến độ yêu cầu hoàn thành đóng điện của các dự án này, gây quá tải cho một số trạm biến áp và đường dây truyền tải điện khu vực tỉnh Lai Châu. Đặc biệt, nếu dự án vào chậm tiến độ sẽ ảnh hưởng đến khả năng truyền tải công suất của các nhà máy thủy điện nhỏ trên địa bàn huyện Phong Thổ, huyện Mường Tè, ảnh hưởng đến nhu cầu phát triển kinh tế - xã hội của tỉnh Lai Châu.

Chính vì vậy, lãnh đạo EVNNPT mong muốn tỉnh Lai Châu đồng hành với EVNNPT để các dự án sớm được tháo gỡ vướng mắc mặt bằng nhằm đẩy nhanh tiến độ thi công.

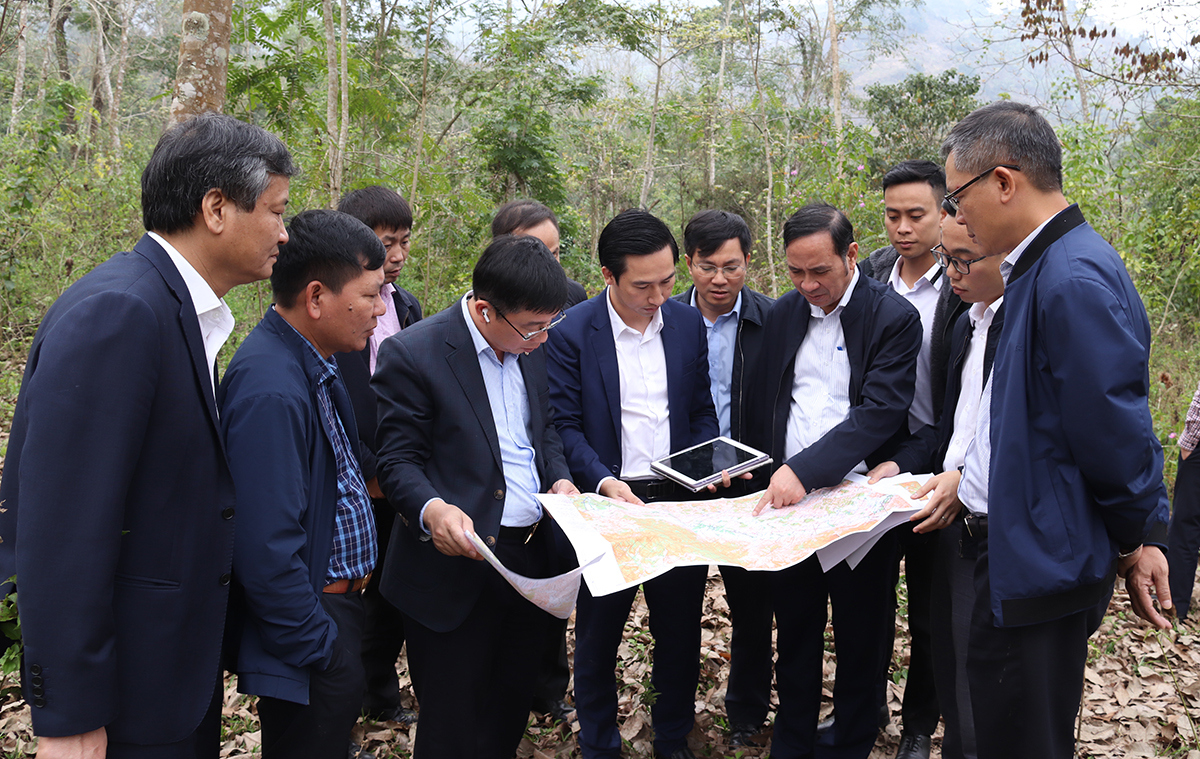

Lãnh đạo EVNNPT kiểm tra thực địa vị trí xây dựng trạm biến áp 220kV Phong Thổ

Tổng giám đốc EVNNPT cũng yêu cầu NPMB và các bộ phận chuyên môn phối hợp chặt chẽ với các sở, ngành, địa phương trong tỉnh để sớm hoàn thiện các thủ tục pháp lý sớm nhất. EVNNPT sẽ tiếp tục làm việc với Bộ Nông nghiệp và Phát triển nông thôn để tháo gỡ vướng mắc thủ tục chuyển đổi mục đích sử dụng đất rừng.

Phát biểu kết luận buổi làm việc, ông Giàng A Tính, Phó Chủ tịch UBND tỉnh Lai Châu nhấn mạnh: Tỉnh Lai Châu luôn đồng hành cùng các đơn vị trong việc thực hiện các dự án đáp ứng yêu cầu phát triển kinh tế - xã hội, thúc đẩy xóa đói giảm nghèo cho người dân trên địa bàn.

Ông Giàng A Tính yêu cầu huyện Phong Thổ trong tháng 3 hoàn thành phương án bồi thường đối với TBA 220kV Phong Thổ. Đối với các dự án đường dây còn lại, các sở, ngành địa phương cần làm việc quyết liệt, tạo điều kiện tối đa để EVNNPT triển khai nhanh nhất dự án.

Bên cạnh đó, ông Giàng A Tính đề nghị EVNNPT cử nhân lực thường trực tại tỉnh Lai Châu; hoàn thiện các thủ tục pháp lý đảm bảo theo đúng quy định; tăng cường phối hợp với các sở, ngành, địa phương của tỉnh trong công tác giải phóng mặt bằng, kịp thời tháo gỡ khó khăn, vướng mắc trong quá trình triển khai các dự án điện… đảm bảo tiến độ và các quy định của pháp luật.

Xuân Tiến
