Phấn đấu đóng điện dự án trạm cắt 220kV Bờ Y và đấu nối trong tháng 3/2023

Thứ ba, 14/3/2023 | 10:44 GMT+7
Các đơn vị liên quan nỗ lực hoàn thành thi công trạm cắt 220kV Bờ Y và đấu nối trong tháng 3/2023.

Dự án trạm cắt 220kV Bờ Y và đấu nối nằm trên địa bàn huyện Ngọc Hồi, tỉnh Kon Tum với tổng mức đầu tư hơn 180 tỷ đồng.

Dự án được Tập đoàn Điện lực Việt Nam (chủ đầu tư) giao cho Ban quản lý dự án Điện 2 quản lý điều hành, với mục tiêu nhập khẩu điện từ các nhà máy thủy điện Nam Kong 1, 2, 3 (Lào) về Việt Nam.

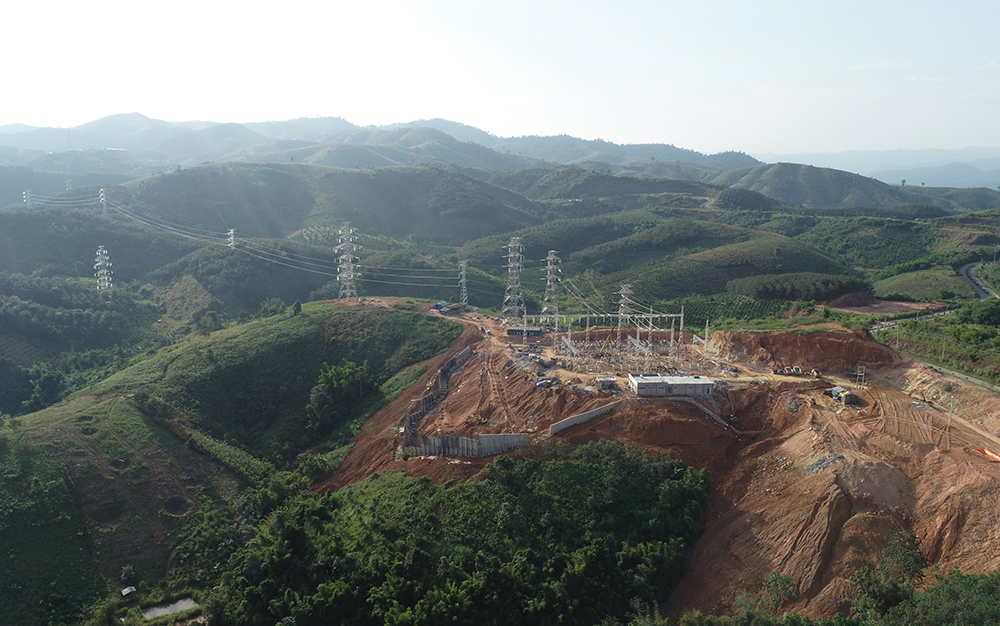

Thi công dự án trạm cắt 220kV Bờ Y và đấu nối

Theo đại diện Ban quản lý dự án Điện 2, đến nay, phần trạm cắt đã hoàn thành toàn bộ đào, đắp nền, nhà điều khiển, nhà diezel. Trụ đỡ thiết bị hoàn thành được 122/134 trụ, thi công được 5/6 ngăn lộ mương cáp các loại. Các hạng mục phụ trợ khác như nhà bảo vệ, tường rào, đường nội bộ... cũng đang được gấp rút thi công. Tổng khối lượng thi công xây lắp đến nay đạt khoảng 97%.

Đối với phần đường dây đấu nối đoạn 2 mạch (Nam Kong 3 - Bờ Y) đã hoàn thành và được Truyền tải điện Kon Tum nghiệm thu kỹ thuật điểm đấu nối. Đoạn 4 mạch (từ trạm cắt 220kV Bờ Y đấu nối vào đường dây 220kV Xekaman 1 - Pleiku 2) hiện đã kéo dây được 4/7 khoảng néo và đang tiếp tục kéo dây các khoảng còn lại. Theo đánh giá của Ban quản lý dự án Điện 2, thực tế tình hình hiện nay có thể đáp ứng tiến độ đóng điện dự án trước ngày 31/3/2023.

Đình Tú
