Rà soát tiến độ dự án đường dây 500kV Monsoon – Thạnh Mỹ

Thứ năm, 9/3/2023 | 08:48 GMT+7
Tại Hà Nội, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Trần Đình Nhân vừa làm việc với các đơn vị liên quan để rà soát tổng thể tiến độ dự án đường dây 500kV Monsoon – Thạnh Mỹ (đoạn qua lãnh thổ Việt Nam).

Dự án đường dây 500kV Monsoon – Thạnh Mỹ được xây dựng nhằm mục đích truyền tải công suất từ Nhà máy điện gió Monsoon và các nguồn thủy điện từ Lào về đến trạm biến áp 500kV Thạnh Mỹ (tỉnh Quảng Nam). Dự án được triển khai trên lãnh thổ Việt Nam với tổng chiều dài 44,71 km (mạch kép) gồm 91 vị trí cột. Theo tiến độ, dự án hoàn thành trong năm 2024.

Theo báo cáo của Ban quản lý dự án Điện 2 – đơn vị được EVN giao quản lý điều hành dự án, tính đến nay, dự án đã hoàn thành công tác lựa chọn nhà thầu của 6/24 gói thầu tư vấn và phi tư vấn. Đối với các gói thầu xây lắp, cung cấp thiết bị, trên cơ sở thiết kế kỹ thuật được duyệt, đơn vị tư vấn sẽ hoàn thiện hồ sơ mời thầu và Ban quản lý dự án Điện 2 thẩm tra trình EVN xem xét phê duyệt các gói thầu cung cấp thiết bị trong tháng 3/2023, các gói thầu xây lắp trong tháng 4/2023.

Về công tác chuyển đổi mục đích sử dụng rừng và giải phóng mặt bằng, Chính phủ và Thủ tướng Chính phủ đã cho phép chuyển đổi và tác động vào rừng tự nhiên để thi công dự án.

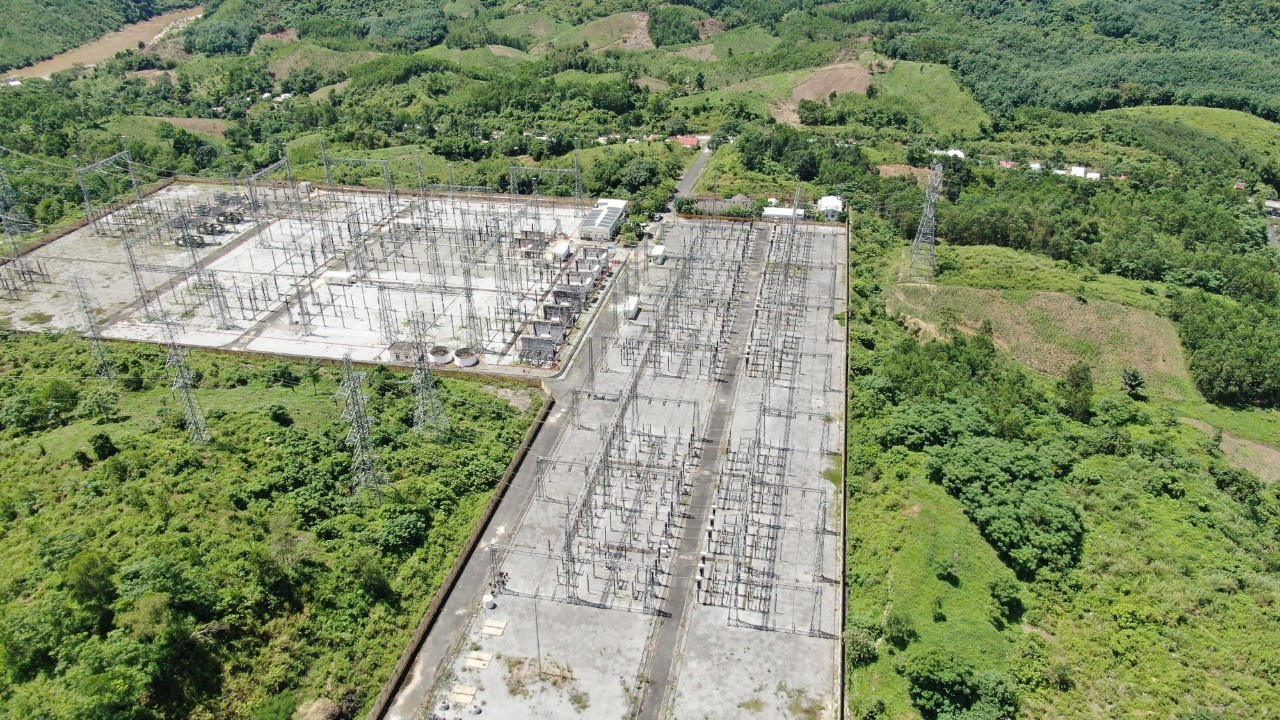

Trạm biến áp 500kV Thạnh Mỹ

Tại cuộc họp, Tổng giám đốc EVN Trần Đình Nhân và Phó Tổng giám đốc EVN Nguyễn Tài Anh đều nhấn mạnh đây là dự án có ý nghĩa chính trị rất quan trọng trong việc thực hiện chủ trương mua điện từ Lào của Đảng và Nhà nước.

Lãnh đạo EVN đã giao nhiệm vụ cụ thể trong thời gian tới cho các đơn vị. Cụ thể, đơn vị tư vấn thiết kế hoàn thành lập thiết kế biện pháp thi công các tuyến đường tạm phục vụ thi công vào giữa tháng 3/2023.

Ban quản lý dự án Điện 2 đôn đốc tập trung lực lượng triển khai thực hiện công tác điều tra, đánh giá hiện trạng rừng cho các hạng mục công trình tạm, hoàn thành trong tháng 3/2023. Ban quản lý dự án Điện 2 cần trình EVN hồ sơ mời thầu vào ngày 15/3/2023. Mục tiêu phấn đấu triển khai công tác xét thầu xong trong tháng 6/2023.

Tổng giám đốc EVN yêu cầu thành lập ban chỉ đạo do lãnh đạo EVN làm trưởng ban để điều hành thi công xây dựng công trình nhằm giải quyết các vướng mắc phát sinh và đẩy nhanh tiến độ thi công hoàn thành công trình. Ban chỉ đạo sẽ họp định kỳ 2 tuần 1 lần để giải quyết kịp thời các vướng mắc.

Đình Tú (t/h)
