Phấn đấu khởi công dự án Nhà máy nhiệt điện Ô Môn IV trong quý II/2023

Thứ tư, 27/7/2022 | 14:20 GMT+7
Dự án Nhà máy nhiệt điện Ô Môn IV do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, là một trong 4 nhà máy nằm trong Trung tâm điện lực Ô Môn (TP Cần Thơ). Các đơn vị liên quan đang nỗ lực chuẩn bị để khởi công dự án trong quý II/2023.

Nhà máy nhiệt điện (NMNĐ) Ô Môn IV có nhiệm vụ cung cấp nguồn điện ổn định cho khu vực miền Nam nói riêng và hệ thống điện quốc gia nói chung, góp phần đảm bảo an ninh năng lượng và an toàn cung cấp điện. Đồng thời cùng với các Nhà máy điện Ô Môn I, II, III trong Trung tâm điện lực Ô Môn, dự án sẽ thúc đẩy khai thác có hiệu quả tài nguyên quốc gia của chuỗi khí Lô B ở khu vực bờ biển Tây Nam góp phần đảm bảo chủ quyền an ninh biển đảo của Tổ quốc.

Địa điểm xây dựng dự án là khu vực Thới Lợi, phường Phước Thới, quận Ô Môn, TP Cần Thơ với tổng mức đầu tư gần 30 nghìn tỷ đồng. Nhà máy sử dụng công nghệ turbine khí chu trình hỗn hợp, quy mô công suất khoảng 1.050MW và các hạng mục dùng chung với NMNĐ Ô Môn III. Dự kiến, nhà máy sẽ được khởi công trong quý II/2023 và hoàn thành vào quý I/2026.

Dự án NMNĐ Ô Môn IV đã được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư tại Quyết định số 183/QĐ-TTg ngày 15/2/2019. Sau đó, HĐTV EVN có quyết định đầu tư dự án tại Quyết định số 386/QĐ-EVN ngày 30/9/2019.

Lãnh đạo EVNPMB3 báo cáo với đoàn công tác của EVN về tiến độ triển khai dự án NMNĐ Ô Môn IV

Về tiến độ dự án, tháng 4/2020, Ban quản lý dự án Điện 3 (EVNPMB3) đã khởi công xây dựng Văn phòng Ban quản lý dự án Nhà máy nhiệt điện Ô Môn IV và Ô Môn III tại Trung tâm điện lực Ô Môn. Công trình được nghiệm thu, đưa vào sử dụng từ ngày 8/9/2020, sẵn sàng cho việc khởi công dự án.

Tháng 6/2022, EVNPMB3 đã trình EVN hồ sơ mời thầu EPC dự án NMNĐ Ô Môn IV và đang chờ HĐTV EVN phê duyệt. Trong các tháng còn lại của năm 2022, EVNPMB3 chuẩn bị đầy đủ các thủ tục để sẵn sàng phát hành hồ sơ mời thầu EPC.

EVNPMB3 cũng triển khai các thủ tục đấu thầu để khởi công xây dựng hàng rào Trung tâm điện lực Ô Môn trong quý IV/2022. EVNPMB3 lựa chọn tư vấn quản lý hợp đồng xây dựng công trình NMNĐ Ô Môn IV bắt đầu từ tháng 8/2022, hoàn thành cuối năm 2022. Ngoài ra, EVNPMB3 thực hiện các thủ tục pháp lý về đất đai đối với diện tích đất tại Trung tâm điện lực Ô Môn mà ban đã nhận bàn giao từ EVNGENCO2.

Theo ông Nguyễn Mạnh Hùng, Phó Giám đốc EVNPMB3, Giám đốc Ban Điều hành dự án NMNĐ Ô Môn III và dự án NMNĐ Ô Môn IV, đến thời điểm hiện tại dự án NMNĐ Ô Môn III vẫn chưa được Bộ Tài chính và Bộ Kế hoạch và Đầu tư trình Thủ tướng Chính phủ phê duyệt đề xuất dự án sử dụng vốn ODA cho vay lại và UBND TP Cần Thơ chưa thông qua chủ trương đầu tư dự án.

Điều này ảnh hưởng đến việc ký kết thỏa thuận mua bán khí giữa Tập đoàn Dầu khí quốc gia Việt Nam và EVN. Nếu không duyệt chủ trương đầu tư NMNĐ Ô Môn III thì không thể ký hợp đồng mua bán khí với Tập đoàn Dầu khí quốc gia Việt Nam cho 2 nhà máy NMNĐ Ô Môn III và Ô Môn IV, khi đó sẽ không thể khởi công dự án NMNĐ Ô Môn IV dẫn đến trễ tiến độ cả chuỗi khí Lô B.

Tiến độ cấp dòng khí Lô B đầu tiên (First gass - FG) cũng chưa được xác định chính thức. Điều này ảnh hưởng đến thời điểm phát hành hồ sơ mời thầu EPC dự án NMNĐ Ô Môn IV. Bên cạnh đó còn có một số vướng mắc liên quan đến cơ chế của tiêu thụ khí và bán điện của dự án NMNĐ Ô Môn III và Ô Môn IV mà EVN đã báo cáo Thủ tướng Chính phủ tại cuộc họp ngày 11/7/2022 tại UBND TP Cần Thơ.

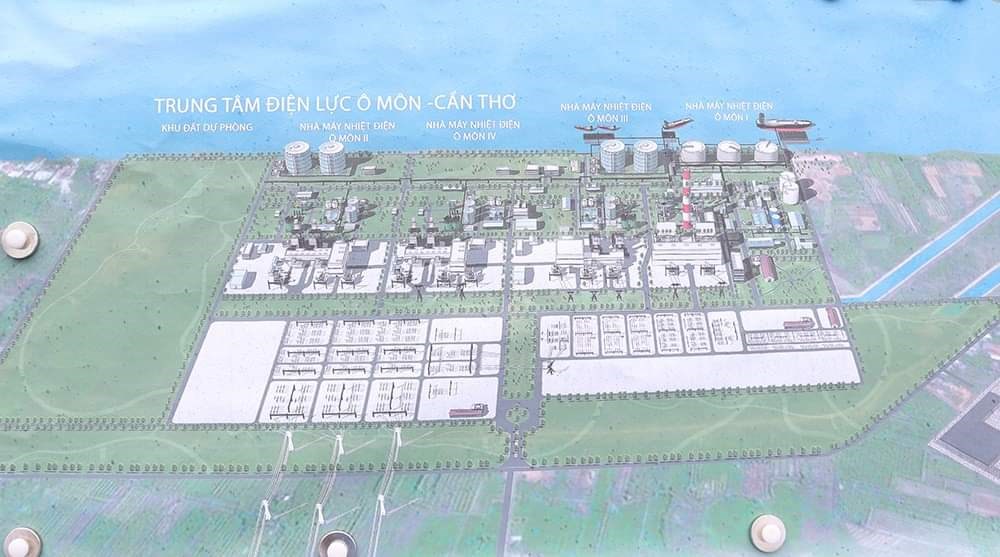

Phối cảnh Trung tâm điện lực Ô Môn

Để tháo gỡ những khó khăn, vướng mắc trên, ông Nguyễn Mạnh Hùng cho biết, trong thời gian tới, EVNPMB3 tích cực phối hợp với các ban chức năng của EVN trong việc giải trình, bổ sung kịp thời khi có yêu cầu của các Bộ ngành, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp về dự án NMNĐ Ô Môn III, cũng như chủ động bám sát UBND TP Cần Thơ trong việc giải trình, bổ sung và cung cấp kịp thời tài liệu của dự án NMNĐ Ô Môn III theo yêu cầu để được phê duyệt chủ trương đầu tư của dự án.

Theo ông Nguyễn Mạnh Hùng, việc triển khai xây dựng NMNĐ Ô Môn IV phụ thuộc nhiều yếu tố liên quan đến tiến độ của chuỗi dự án khí - điện Lô B. Về vấn đề này, EVNPMB3 kiến nghị EVN xem xét báo cáo Bộ Công Thương sớm trình Thủ tướng Chính phủ ban hành quyết định thay thế Quyết định số 46/QĐ-TTg ngày 19/7/2018 về kế hoạch phát triển cụm mỏ khí Lô B&48/95 và Lô 52/97, làm cơ sở để các bên tham gia chuỗi dự án khí - điện Lô B có đủ căn cứ xây dựng kế hoạch triển khai thực hiện với tiến độ FG vào quý IV/2025.

Bên cạnh đó, báo cáo cấp có thẩm quyền cho phép UBND TP Cần Thơ chấp thuận chủ trương đầu tư dự án NMNĐ Ô Môn III song song việc thực hiện các thủ tục phê duyệt đề xuất dự án vay vốn ODA của Chính phủ Nhật Bản, do dự án NMNĐ Ô Môn III hiện đã có trong danh mục vay vốn ODA và JICA đã khẳng định Chính phủ Nhật Bản tiếp tục cho vay để thực hiện dự án.

Thanh Trúc (t/h)
