Tiếp tục gỡ vướng mắc mặt bằng dự án đường dây 500kV Vân Phong – Vĩnh Tân

Thứ bảy, 16/10/2021 | 21:34 GMT+7
Tại Hà Nội, Ban chỉ đạo quốc gia về phát triển điện lực vừa có cuộc họp trực tuyến với các địa phương, đơn vị liên quan bàn giải pháp tháo gỡ mặt bằng, thủ tục chuyển đổi đất rừng dự án đường dây 500kV Vân Phong – Vĩnh Tân.

Nhà máy nhiệt điện BOT Vân Phong 1 (đặt tại tỉnh Khánh Hòa) do nhà đầu tư Sumitomo (Nhật Bản) đầu tư, có tổng công suất 1.200 MW. Nhà máy dự kiến đi vào vận hành thương mại từ tháng 9/2023 và cả nhà máy khánh thành vào đầu năm 2024.

Trong đó, các dự án lưới điện giải tỏa công suất cho nhà máy này (đường dây 500kV Nhà máy nhiệt điện Vân Phong – Nhà máy nhiệt điện Vĩnh Tân, trạm biến áp 500kV Vân Phong, đường dây 220kV đấu nối) phải hoàn thành trong năm 2022. Nếu cụm công trình lưới điện này chậm tiến độ, phía Việt Nam sẽ phải bồi thường số tiền lớn.

Thời gian qua, chủ đầu tư là Tập đoàn Điện lực Việt Nam (EVN), UBND các tỉnh Ninh Thuận, Khánh Hòa đã vào cuộc quyết liệt, khẩn trương triển khai các hạng mục công việc nhưng hiện cụm dự án lưới điện giải tỏa công suất Nhà máy nhiệt điện Vân Phong 1 vẫn còn nhiều vướng mắc trong công tác giải phóng mặt bằng, chuyển đổi mục đích sử dụng đất rừng.

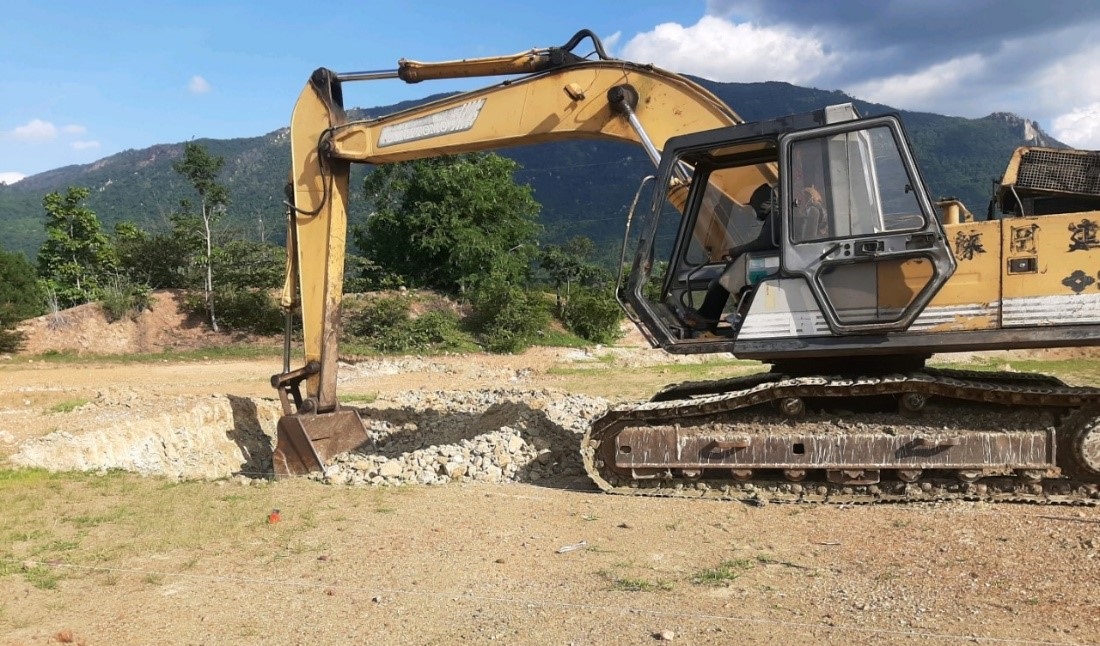

Ban chỉ đạo quốc gia về phát triển điện lực họp trực tuyến với các địa phương, đơn vị liên quan bàn giải pháp tháo gỡ mặt bằng dự án đường dây 500kV Vân Phong – Vĩnh Tân

Theo ông Lưu Việt Tiến, Phó Tổng giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT), tính đến nay, phần móng của dự án đã bàn giao 110/304 vị trí (đạt 32,5%). Trong đó tỉnh Khánh Hòa bàn giao 73/172 vị trí (đạt 40,6%); tỉnh Ninh Thuận bàn giao 37/132 vị trí (đạt 21,9%). Đối với phần hành lang tuyến cả 2 địa phương chưa bàn giao được vị trí nào. Đường dây 220kV đấu nối hiện mới bàn giao được 14/62 vị trí. Riêng TBA 500kV Vân Phong, toàn bộ mặt bằng dự án đã được bàn giao.

Khó khăn chính hiện nay là công tác chuyển đổi đất rừng. UBND tỉnh Khánh Hòa có tờ trình số 9981/TTr-UBND ngày 7/10/2021 gửi Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) về việc quyết định chủ trương chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện dự án đường dây 500kV Nhiệt điện Vân Phong – Nhiệt điện Vĩnh Tân đoạn qua tỉnh Khánh Hòa đối với rừng tự nhiên. Hiện nay Bộ NN&PTNT đang rà soát hồ sơ để lấy ý kiến các Bộ liên quan.

Đối với đất rừng tự nhiên, UBND tỉnh Ninh Thuận có tờ trình số 254/TTr-UBND ngày 9/10/2021 gửi Bộ NN&PTNT tại về việc thẩm định, trình Thủ tướng Chính phủ xem xét, quyết định chủ trương chuyển chuyển mục đích sử dụng rừng sang mục đích khác để thực hiện dự án đường dây 500kV Nhiệt điện Vân Phong – Nhiệt điện Vĩnh Tân. Hiện nay, Bộ NN&PTNT đang rà soát hồ sơ để lấy ý kiến các Bộ liên quan...

EVN/EVNNPT kiến nghị Bộ NN&PTNT ưu tiên xem xét và giải quyết các thủ tục về chủ trương chuyển mục đích sử dụng rừng cho cụm dự án này ngay sau khi UBND Khánh Hòa và Ninh Thuận trình với mục tiêu hoàn thành báo cáo thẩm định để sớm trình Thủ tướng Chính phủ.

Kiến nghị UBND các tỉnh Ninh Thuận và Khánh Hòa xem xét giải quyết các vướng mắc về giải phóng mặt bằng, chuyển mục đích sử dụng đất rừng đối với các dự án giải tỏa công suất Nhà máy nhiệt điện BOT Vân Phong 1.

Dự án đường dây 500kV Vân Phong – Vĩnh Tân gặp nhiều vướng mắc về mặt bằng

Tại buổi làm việc, lãnh đạo tỉnh Khánh Hòa và Ninh Thuận khẳng định, cả hai địa phương đều nỗ lực, trách nhiệm với quyết tâm cao nhất để tháo gỡ các khó khăn, vướng mắc, bàn giao mặt bằng đúng tiến độ. UBND các tỉnh cũng đã phân công cụ thể trách nhiệm của từng địa phương, từng sở, ban, ngành với các mốc tiến độ cụ thể và cam kết hoàn thành toàn bộ mặt bằng trong tháng 6/2022 nếu các thủ tục chuyển đổi đất rừng tự nhiên sớm được cấp trên thông qua.

Thứ trưởng Bộ NN&PTNT Nguyễn Hoàng Hiệp, thành viên Ban chỉ đạo quốc gia về phát triển điện lực cho biết, mặc dù diện tích rừng liên quan đến cụm dự án giải tỏa công suất Nhà máy nhiệt điện BOT Vân Phong 1 không nhiều nhưng lại trải dài tại nhiều huyện của 2 tỉnh, liên quan đến nhiều hộ dân nên khó khăn trong công tác kiểm đếm… Bên cạnh đó, các bên cần thống nhất về phần diện tích đất rừng để tập kết vật liệu thi công, làm đường để máy móc và phương tiện di chuyển khi thi công móng, lắp dựng cột, kéo dây...

Theo Thứ trưởng Nguyễn Hoàng Hiệp, Bộ NN&PTNT sẽ sớm có thẩm định báo cáo của các địa phương, gửi lấy ý kiến các Bộ, ngành liên quan để trình Thủ tướng Chính phủ xem xét phê duyệt chuyển đổi mục đích sử dụng đất rừng.

Phát biểu tại cuộc họp, Thứ trưởng Bộ Công Thương Đặng Hoàng An, Phó Trưởng Ban chỉ đạo quốc gia về phát triển điện lực nhấn mạnh, đây là dự án cực kỳ quan trọng, cấp bách do vậy, thời gian tới, các tỉnh Khánh Hòa, Ninh Thuận phải huy động cả hệ thống chính trị vào cuộc, thực hiện đồng bộ các giải pháp để bàn giao mặt bằng cho chủ đầu tư theo tiến độ đã cam kết.

Thứ trưởng Đặng Hoàng An đề nghị các địa phương phối hợp, tạo điều kiện để chủ đầu tư, đơn vị thi công, tư vấn, quản lý dự án… tiếp cận hiện trường thi công nhằm đảm bảo tiến độ cho dự án. Đồng thời, các địa phương, EVN/EVNNPT cần phối hợp chặt chẽ, bám sát các cấp, các bộ ngành để tháo gỡ khó khăn, vướng mắc, nhất là các vướng mắc trong chuyển đổi đất rừng.

Tùng Lâm
