EVNNPT đóng điện vận hành MBA 500kV - 600MVA trạm biến áp 500kV Nho Quan

Thứ ba, 14/4/2020 | 09:00 GMT+7
Tại tỉnh Ninh Bình, Tổng công ty Truyền tải điện quốc gia (EVNNPT) mới đây đã hoàn thành lắp đặt, nghiệm thu, đóng điện đưa vào vận hành tạm máy biến áp (MBA) 500kV - 600MVA tại trạm biến áp (TBA) 500kV Nho Quan.

Dự án nâng công suất TBA 500kV Nho Quan được khởi công xây dựng ngày 31/12/2019 do Ban quản lý dự án các công trình điện miền Bắc (NPMB) thay mặt EVNNPT làm chủ đầu tư. Hạng mục chính của dự án là thay 2 MBA 500kV - 450MVA hiện hữu bằng 2 MBA 500kV - 900MVA. Tuy nhiên do ảnh hưởng của dịch bệnh Covid-19 nên nhà sản xuất MBA không thể cử chuyên gia sang Việt Nam để giám sát lắp đặt MBA, điều đó ảnh hưởng đến tiến độ hoàn thành dự án.

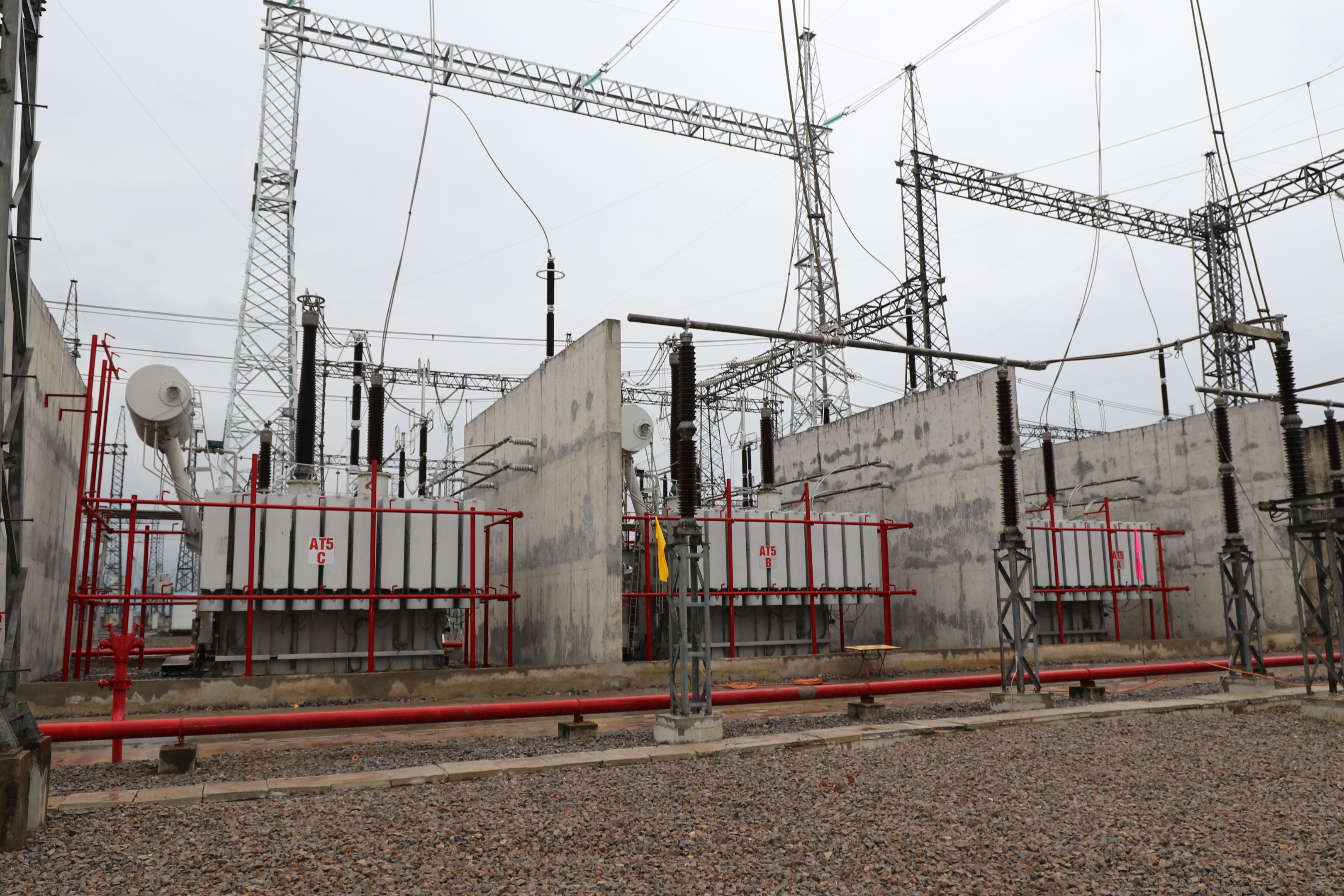

MBA 500kV - 600MVA tại TBA 500kV Nho Quan

Thực hiện chỉ đạo Tập đoàn Điện lực Việt Nam (EVN) về việc phải có giải pháp xử lý tình huống để chống quá tải cho MBA 500kV- 450MVA đang vận hành và đáp ứng nhu cầu phụ tải trong mùa hè năm 2020, EVNNPT giao nhiệm vụ cho Công ty Truyền tải điện 1 (PTC1) chủ trì, phối hợp với Công ty dịch vụ kỹ thuật Truyền tải điện (NPTS) và NPMB tổ chức lắp đặt, đóng điện vận hành tạm MBA 500kV- 600MVA tại TBA 500kV Nho Quan.

Để hoàn thành dự án theo kế hoạch đề ra, EVNNPT giao PTC1 chủ trì tổ chức thực hiện thí nghiệm, kiểm tra, tháo dỡ, đóng gói, vận chuyển MBA 500kV - 600MVA đang đặt dự phòng tại TBA 500kV Phố Nối đến TBA 500kV Nho Quan; tiến hành lắp đặt đưa vào vận hành tạm (cho đến khi đủ điều kiện lắp đặt MBA 900MVA trong dự án nâng công suất TBA 500kV Nho Quan). PTC1 đã phối hợp với NPMB lập phương án, phân chia phạm vi công việc, tính toán kiểm tra điều kiện vận hành song song MBA, thiết bị đóng cắt phía 500kV và 220kV, hệ thống PCCC cho MBA, phần xây lắp móng thiết bị, vật tư thiết bị khác... PTC1cũng phối hợp với NPTS thực hiện các công việc cần thiết để tháo dỡ, lắp đặt, đấu nối, thí nghiệm, hiệu chỉnh, nghiệm thu MBA 500kV – 600MVA.

Công nhân TBA 500kV Nho Quan thao tác đóng điện

Tại công trường, ông Lưu Việt Tiến, Phó Tổng giám đốc EVNNPT cho biết: Đây là một trong những công trình quan trọng, cấp bách có ý nghĩa rất quan trọng trong việc chống quá tải cho các MBA 500kV - 450MVA đang vận hành tại TBA 500kV Nho Quan trong thời gian cao điểm mùa hè năm 2020. Trong quá trình triển khai, mặc dù có sự ảnh hưởng lớn của dịch bệnh đến công tác thi công nhưng PTC1 rất linh hoạt trong việc điều hành dự án, thường xuyên quan tâm chỉ đạo, động viên kịp thời đến cán bộ, công nhân viên đang làm việc trên công trường, vừa đảm bảo chống dịch vừa đảm bảo tiến độ thi công đã đề ra.

TBA 500kV Nho Quan được đưa vào vận hành năm 2004, là một trạm nút quan trọng trong hệ thống truyền tải điện quốc gia. Trạm tiếp nhận, giải tỏa công suất từ các nhà máy thủy điện Hòa Bình, Sơn La và các nhà máy nhiệt điện than Nghi Sơn, Vũng Áng để cung cấp điện cho khu vực Hà Nội cùng các tỉnh phía Nam đồng bằng sông Hồng, góp phần liên kết, truyền tải điện cho ba miền Bắc - Trung - Nam.

Lan Anh
