Hoàn thành đường dây 500kV đấu nối NMNĐ BOT Nghi Sơn 2 vào hệ thống điện quốc gia

Thứ ba, 27/7/2021 | 16:36 GMT+7
Ngày 27/7, Ban Quản lý dự án các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện toàn bộ công trình đường dây 500kV đấu nối Nhà máy nhiệt điện (NMNĐ) BOT Nghi Sơn 2 vào hệ thống điện quốc gia.

Trước đó, ngày 26/3/2021, dự án đã đóng điện giai đoạn 1.

Dự án do Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư, CPMB thay mặt EVNNPT quản lý điều hành dự án. Công trình được khởi công ngày 9/4/2018 và đi qua địa bàn tỉnh Thanh Hóa và Nghệ An.

Công trình có quy mô xây dựng mới 2 tuyến đường dây mạch kép 500kV dài 39,6 km với 219 vị trí, đấu nối từ NMNĐ BOT Nghi Sơn 2 với đường dây 500kV Nho Quan - Hà Tĩnh mạch 1 và 2; đồng thời thi công các trụ đảo pha trên tuyến đường dây 500kV mạch 1 và 2 hiện hữu.

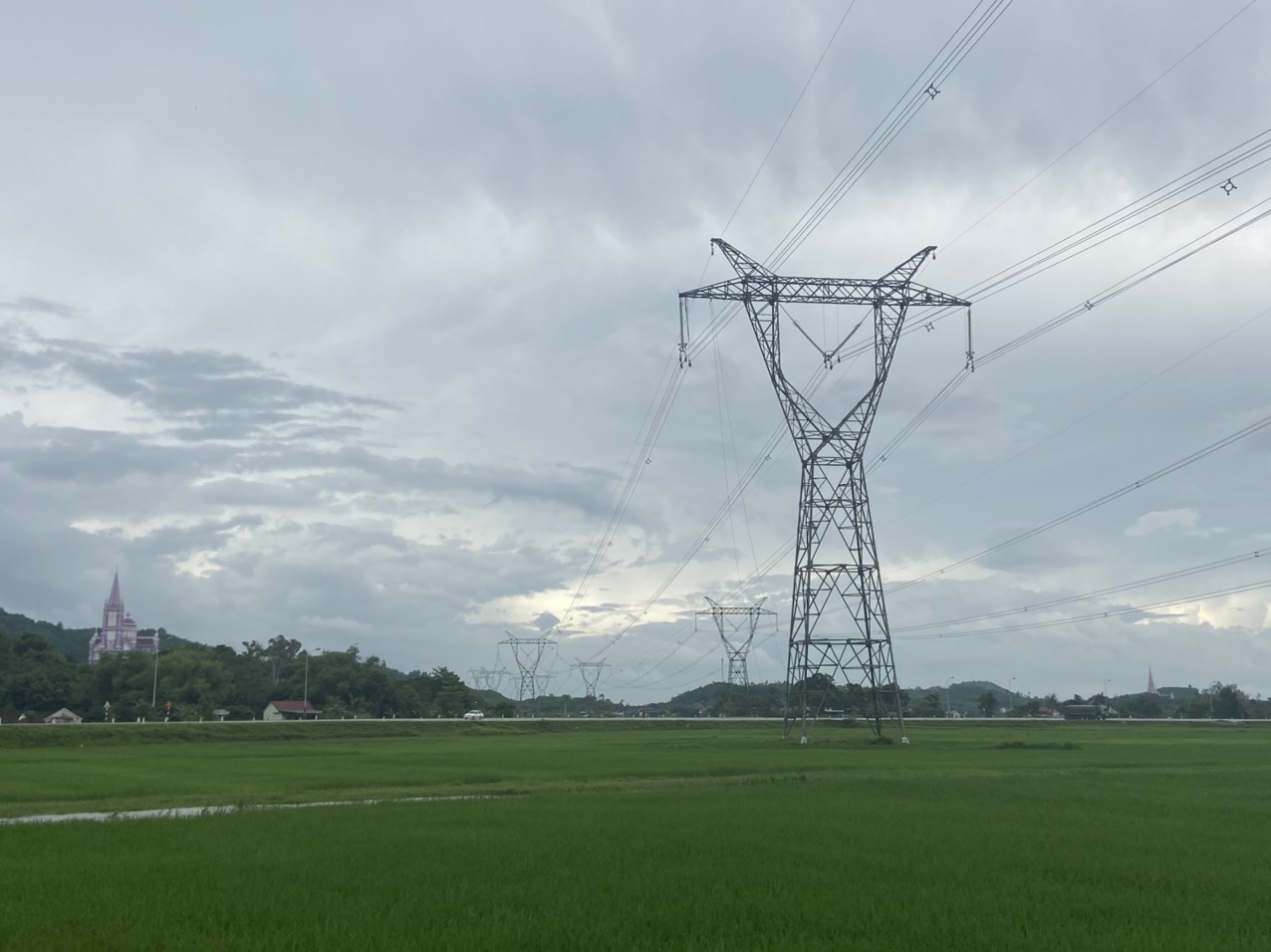

Dự án đường dây 500kV đấu nối NMNĐ Nghi Sơn 2 vào hệ thống điện quốc gia đã được hoàn thành

Đây là dự án lưới điện cấp bách đã được Thủ tướng Chính phủ phê duyệt tại Quyết định số 428/QĐ-TTg ngày 18/3/2016 về Quy hoạch phát triển điện lực quốc gia giai đoạn 2011 - 2020 có xét đến năm 2030 (Quy hoạch điện VII). Dự án nhằm truyền tải điện từ NMNĐ BOT Nghi Sơn 2 vào hệ thống điện quốc gia; tăng cường sự ổn định và an toàn vận hành của hệ thống điện miền Bắc nói riêng và hệ thống điện toàn quốc nói chung.

Theo CPMB, bên cạnh một số yếu tố thuận lợi, dự án cũng gặp nhiều khó khăn như chiều dài tuyến phức tạp, đi qua nhiều khu dân cư, các khu công nghiệp nên công tác bồi thường giải phóng mặt bằng gặp khó khăn. Thêm vào đó, trong quá trình thực hiện, dự án gặp phải 4 đợt dịch COVID-19 và 8 cơn bão (trong năm 2020) ảnh hưởng trực tiếp đến khu vực dự án đi qua.

Việc hoàn thành dự án thời điểm dịch COVID-19 đang diễn biến phức tạp là sự cố gắng lớn của EVNNPT/CPMB và các đơn vị thi công trên công trường, từ đó sẵn sàng truyền tải nguồn điện từ NMNĐ BOT Nghi Sơn 2 lên hệ thống điện quốc gia.

Nguyễn Hà
