Phó Thủ tướng Trần Hồng Hà kiểm tra tiến độ sản xuất cột thép dự án đường dây 500kV mạch 3

Thứ sáu, 26/4/2024 | 08:00 GMT+7

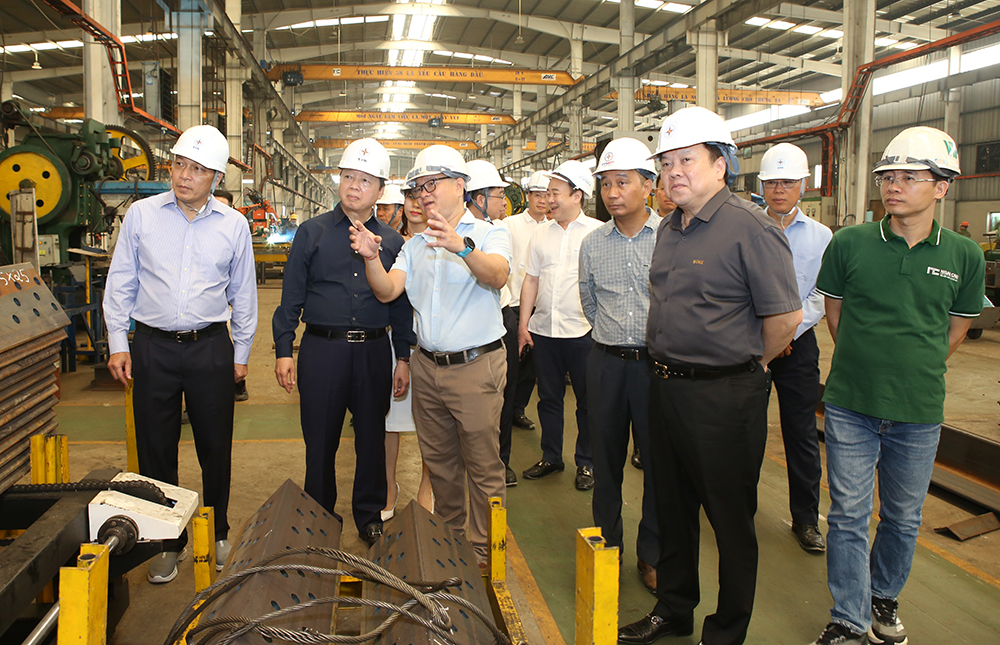

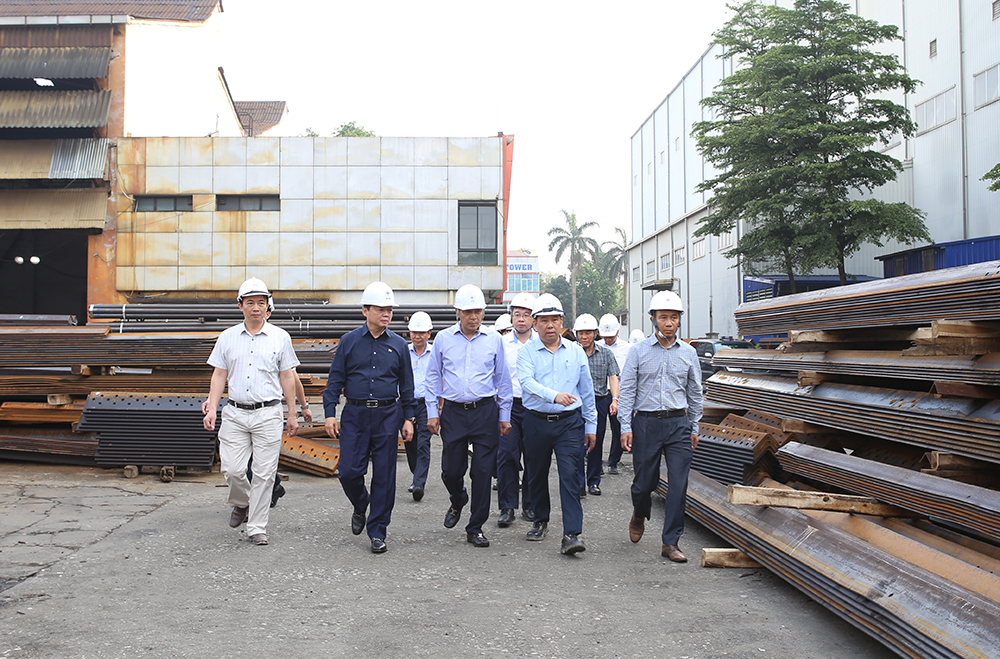

Ngày 25/4, Phó Thủ tướng Trần Hồng Hà tới kiểm tra một số doanh nghiệp đang sản xuất, cung cấp, lắp đặt cột điện thuộc các gói thầu của dự án đường dây 500kV Quảng Trạch - Phố Nối ở 3 tỉnh, thành là Hà Nội, Bắc Ninh, Hưng Yên.

Dự án đường dây 500kV mạch 3 có 1.177 cột điện, tương ứng khoảng 139.000 tấn thép, trong đó, sản xuất trong nước 965 cột, nhập khẩu 212 cột. Đến nay, các doanh nghiệp đã cung cấp 357 cột, còn 820 cột dự kiến sẽ hoàn thành vào ngày 20/5.

Chủ đầu tư đang đôn đốc các nhà thầu khẩn trương mua sắm nguyên vật liệu đầu vào, lắp đặt bổ sung dây chuyền sản xuất, tăng cường nhân lực, làm việc 3 ca, 4 kíp. Những nhà thầu quá tải, chậm tiến độ thì đề nghị bổ sung thêm các nhà thầu phụ có năng lực để bảo đảm đúng thời hạn. Công tác nghiệm thu, thanh toán cũng được đẩy nhanh để nhà thầu tiếp tục có kinh phí mua sắm vật tư và gia công chế tạo.

Phó Thủ tướng Trần Hồng Hà nhấn mạnh, dự án đường dây 500kV mạch 3 đang trong giai đoạn thi công hết sức khẩn trương để hoàn thành trong tháng 6/2024. Chậm khâu nào cũng sẽ ảnh hưởng đến toàn dự án. Vì vậy, các doanh nghiệp cần nỗ lực cao nhất nhằm sớm hoàn thành hợp đồng đã ký kết. Đồng thời, doanh nghiệp có phương án bảo đảm cơ sở vật chất, trang thiết bị, chăm lo cho người lao động, an toàn vệ sinh lao động để dây chuyển sản xuất ổn định; phát huy tinh thần sáng kiến cải tiến kỹ thuật, bảo vệ môi trường; phối hợp chặt chẽ với Tập đoàn Điện lực Việt Nam (EVN), địa phương, các Bộ, ngành liên quan để vận chuyển an toàn cột điện đến vị trí lắp đặt.

Phó Thủ tướng Trần Hồng Hà kiểm tra tiến độ sản xuất cột thép dự án đường dây 500kV mạch 3

Trong buổi làm việc nhanh tại trụ sở UBND tỉnh Hưng Yên, Phó Thủ tướng đánh giá cao quyết tâm, nỗ lực của các doanh nghiệp cùng sự quan tâm, chỉ đạo của Bộ Công Thương, EVN, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) nhằm hoàn thành các gói thầu sớm hơn thời hạn đặt ra.

Phó Thủ tướng đề nghị Bộ Công Thương, EVN, EVNNPT tiếp tục xem xét, nghiên cứu cho phép doanh nghiệp lắp đặt trực tiếp sản phẩm tại thực địa nếu đáp ứng đủ điều kiện về năng lực thiết kế, công nghệ, quy trình kiểm chuẩn, kiểm soát chất lượng và có cam kết trách nhiệm. Từ đó giúp doanh nghiệp giảm thời gian, nhân công, dành nguồn lực tập trung sản xuất.

EVN, EVNNPT, đơn vị tư vấn phối hợp với doanh nghiệp sản xuất, lắp đặt cột điện tiến hành đánh giá, thẩm định, nghiệm thu sản phẩm và bàn giao ngay tại nhà xưởng trước khi vận chuyển ra công trường.

Bên cạnh đó, Ủy ban Quản lý vốn nhà nước tại doanh nghiệp, EVN, EVNNPT làm việc với các ngân hàng thương mại để tạo điều kiện thuận lợi trong tiếp cận vốn cho các doanh nghiệp sản xuất, cung cấp cột điện cho dự án đường dây 500kV Quảng Trạch – Phố Nối.

Nhấn mạnh tiến độ phải đi đôi với an toàn, chất lượng, Phó Thủ tướng cho rằng những bài học, kinh nghiệm trong cải tiến quy trình, công nghệ… cần được tổng kết để tiếp tục nhân rộng trong doanh nghiệp khi triển khai các dự án lớn, yêu cầu chất lượng nghiêm ngặt trong tương lai.

Đình Tú (t/h)
