Rà soát tiến độ dự án đường dây 500kV Vân Phong – Vĩnh Tân

Thứ năm, 8/12/2022 | 10:04 GMT+7
Ngày 7/12, tại Khánh Hòa, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh cùng đoàn công tác đi kiểm tra công trường và nghe báo cáo tiến độ thực hiện dự án đường dây 500kV Vân Phong – Vĩnh Tân.

Vẫn còn những thách thức

Theo báo cáo của Ban quản lý dự án các công trình điện miền Trung (CPMB), đến nay, dự án trạm biến áp 500kV Vân Phong và đấu nối đã hoàn thành đóng điện, sẵn sàng vận hành thử nghiệm cho Nhà máy nhiệt điện BOT Vân Phong 1. Phần đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân đã lắp dựng cột xong 3/3 vị trí, đang kéo dây một khoảng cột còn lại

Đối với đường dây 500kV Vân Phong – Vĩnh Tân, tính đến nay dự án đã bàn giao toàn bộ 304/304 vị trí móng và khoảng cột. Dự án đã hoàn thành đào đúc móng, dựng cột được 300 vị trí, đang dựng 4 vị trí còn lại, kéo dây được 100/156,3 km, đang kéo dây 45 vị trí.

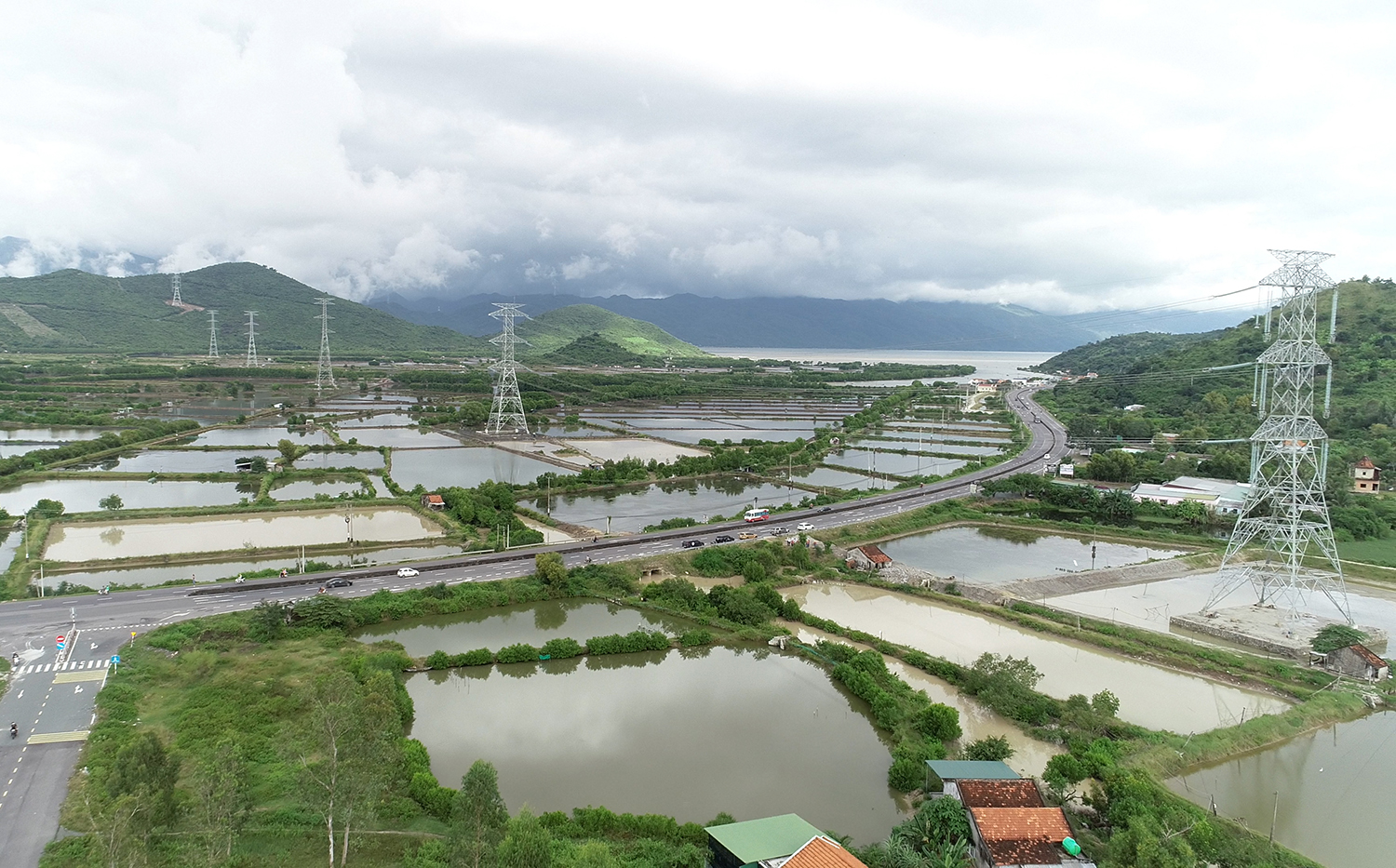

Dự án đường dây 500kV Vân Phong – Vĩnh Tân đang dần về đích

Ông Nguyễn Đình Thọ, Phó Giám đốc CPMB cho biết: Các vị trí móng còn lại nằm ở khu vực đồi núi nên công tác vận chuyển vật tư cột thép, dây dẫn khó khăn. Nhiều vị trí, khoảng néo ở các khu vực đồi núi cao, đường vào thi công khó khăn, thời tiết bất lợi, mưa lớn thường gây hỏng hóc đường phải tiến hành sửa chữa, nhiều vị trí đường dốc, trơn trượt phải sửa đường nhiều lần và phải chờ khô ráo mặt đường mới có thể vận chuyển vật tư thiết bị.

Công tác vận chuyển vật tư thiết bị các vị trí móng đầm tôm phải sử dụng xà lan phải qua nhiều lần trung chuyển, việc thi công cũng như vận chuyển phụ thuộc vào thủy triều, ảnh hưởng đến tiến độ. Nhiều vị trí thi công vướng đá, phải khoan, đục phá đá, nổ mìn tốn nhiều thời gian.

Sẵn sàng tiếp nhận vận hành

Báo cáo tại buổi làm việc, ông Nguyễn Công Thắng, Giám đốc Công ty Truyền tải điện 3 (PTC3) cho biết: PTC3 nhận thấy đây là công trình trọng điểm truyền tải toàn bộ công suất từ Nhà máy nhiệt điện BOT Vân Phong 1 lên lưới truyền tải điện quốc gia, đồng thời tạo liên kết mạnh giữa hệ thống điện lưới 220kV miền Trung với lưới 500kV giải tỏa một lượng lớn công suất năng lượng tái tạo khu vực tỉnh Khánh Hòa, Ninh Thuận, Bình Thuận, tối ưu hóa sản xuất – truyền tải điện trong vận hành hệ thống điện quốc gia.

Chính vì thế, trong thời gian qua PTC3 đã phối hợp với các cấp, ban ngành, chủ đầu tư, đơn vị thi công để bám sát góp ý ngay từ khi phê duyệt báo cáo nghiên cứu khả thi, đến bản vẽ thi công cũng như công tác chuẩn bị khởi công dự án. Trong đó công tác theo dõi, giám sát, nghiệm thu, công tác thí nghiệm, thử nghiệm, kiểm định thiết bị… luôn được PTC3 coi trọng để đảm bảo chất lượng công trình tốt nhất.

PTC3 đã tuyển dụng, đào tạo đội ngũ có trình độ cao, đào tạo các chức danh vận hành để sẵn sàng tiếp nhận dự án. Đặc biệt, lực lượng này được trực tiếp theo dõi, nghiên cứu trong quá trình thi công đấu nối, lắp đặt để nắm bắt tình hình hoạt động của thiết bị. Ngoài ra, PTC3 huy động mọi nguồn lực để hỗ trợ chủ đầu tư hoàn tất các thủ tục theo quy định để đóng điện công trình vào vận hành thử nghiệm 24 giờ, 48 giờ, 72 giờ, đặc biệt là thiết bị quan trọng như máy biến áp. Chuẩn bị đầy đủ các quy trình vận hành thiết bị, phương án phòng cháy chữa cháy, làm việc với đơn vị phòng cháy chữa cháy để sẵn sàng hỗ trợ trong quá trình đưa dự án vào vận hành.

Quyết tâm hoàn thành trong tháng 12/2022

Tại buổi làm việc, ông Phạm Lê Phú, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết: Hiện nay toàn dự án đang nỗ lực thi công với việc huy động lực lượng, phương tiện đầy đủ. Dự án đang trong giai đoạn về đích, tuy vậy vẫn còn tiềm ẩn rủi ro về thời tiết, ngoài ra, trong quá trình kéo dây có thể phát sinh về mặt bằng.

Tổng giám đốc EVNNPT Phạm Lê Phú phát biểu tại cuộc họp

Chính vì vậy, Tổng giám đốc EVNNPT yêu cầu CPMB đôn đốc nhà thầu xây lắp để làm việc với UBND huyện giải quyết các vướng mắc phát sinh trong quá trình thi công kéo dây (nếu có). Đôn đốc nhà thầu xây lắp để làm việc với UBND các huyện/xã thông báo đến hộ dân, tổ chức chặt hạ cây cối, tháo dỡ nhà, vật kiến trúc bàn giao mặt bằng cho đơn vị thi công kéo dây đóng điện công trình.

Tại buổi làm việc, Phó Tổng giám đốc EVN Nguyễn Tài Anh ghi nhận và đánh giá cao EVNNPT/CPMB cùng các nhà thầu đã nỗ lực vượt qua khó khăn, thách thức để đưa dự án gần về đích. Phó Tổng giám đốc EVN cũng đánh giá công tác phối hợp giữa CPMB, PTC3 với các đơn vị tư vấn, đơn vị thi công, qua đó tiến độ, chất lượng công việc được đảm bảo.

Phó Tổng giám đốc EVN Nguyễn Tài Anh phát biểu chỉ đạo tại cuộc họp

Khối lượng công việc còn không còn nhiều, mặc dù vẫn còn những yếu tố rủi ro nhưng toàn công trường cần nỗ lực cố gắng, ngày nào thời tiết thuận lợi phải huy động lực lượng thi công ngay. Với những tồn tại mà hội đồng nghiệm thu cấp chủ đầu tư chỉ ra, CPMB cần tập trung khắc phục, hoàn thành trước ngày 20/12/2022.

Đối với công tác chuẩn bị sản xuất, lãnh đạo EVN đánh giá PTC3 đã có sự chuẩn bị kỹ càng, tuyển dụng, đào tạo nguồn nhân lực đáp ứng yêu cầu vận hành. Trong thời gian tới, PTC3 cần phối hợp chặt chẽ với Nhà máy nhiệt điện BOT Vân Phong 1 để hoàn thiện các thủ tục đấu nối sẵn sàng vận hành thử nghiệm, vận hành thương mại các tổ máy nhằm đáp ứng yêu cầu đặt ra.

Xuân Tiến
