Sẵn sàng đóng điện kỹ thuật dự án đường dây 500kV Vũng Áng - Quảng Trạch

Chủ nhật, 31/7/2022 | 11:47 GMT+7
Theo lãnh đạo Tổng công ty Truyền tải điện quốc gia (EVNNPT), dự án đường dây 500kV Vũng Áng - Quảng Trạch hiện sẵn sàng đóng điện kỹ thuật.

Cuộc họp của Hội đồng nghiệm thu cấp Tổng công ty Truyền tải điện quốc gia công trình đường dây 500kV Vũng Áng - Quảng Trạch và sân phân phối 500kV Quảng Trạch vừa diễn ra tại Hà Tĩnh.

Tại cuộc họp, các thành viên Hội đồng nghiệm thu cấp chủ đầu tư đều thống nhất để đóng điện kỹ thuật để thử nghiệm nghiệm thu dự án đường dây 500kV Vũng Áng – Quảng Trạch.

Cuộc họp Hội đồng nghiệm thu cấp Tổng công ty Truyền tải điện quốc gia công trình đường dây 500kV Vũng Áng - Quảng Trạch và sân phân phối 500kV Quảng Trạch

Ông Trương Hữu Thành, Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu ghi nhận những nỗ lực của Ban quản lý dự án các công trình điện miền Trung (CPMB) và các đơn vị tham gia xây dựng công trình đã vượt qua rất nhiều khó khăn để đưa dự án về đích. Đến thời điểm này đã đủ điều kiện và sẵn sàng cho việc đóng điện, nghiệm thu kỹ thuật.

Phó Tổng giám đốc EVNNPT yêu cầu CPMB phối hợp với các đơn vị liên quan hoàn thiện các thủ tục kỹ thuật và hồ sơ pháp lý để đóng điện dự án đảm bảo an toàn. Qua nghiệm thu, còn một số tồn tại nhưng không ảnh hưởng đến việc đóng điện, CPMB chủ trì phối hợp các đơn vị liên quan tiếp tục rà soát để khắc phục trước khi bàn giao công trình.

Dự án đường dây 500kV Vũng Áng Quảng Trạch thuộc dự án đường dây 500kV mạch 3 do EVNNPT làm chủ đầu tư, CPMB quản lý điều hành dự án. Công trình được phát lệnh khởi công tháng 12/2018. Quy mô xây dựng: đường dây 500kV mạch kép dài hơn 32,6 km từ TBA 500kV Vũng Áng đến sân phân phối 500kV Quảng Trạch (qua địa phận các tỉnh Hà Tĩnh và Quảng Bình).

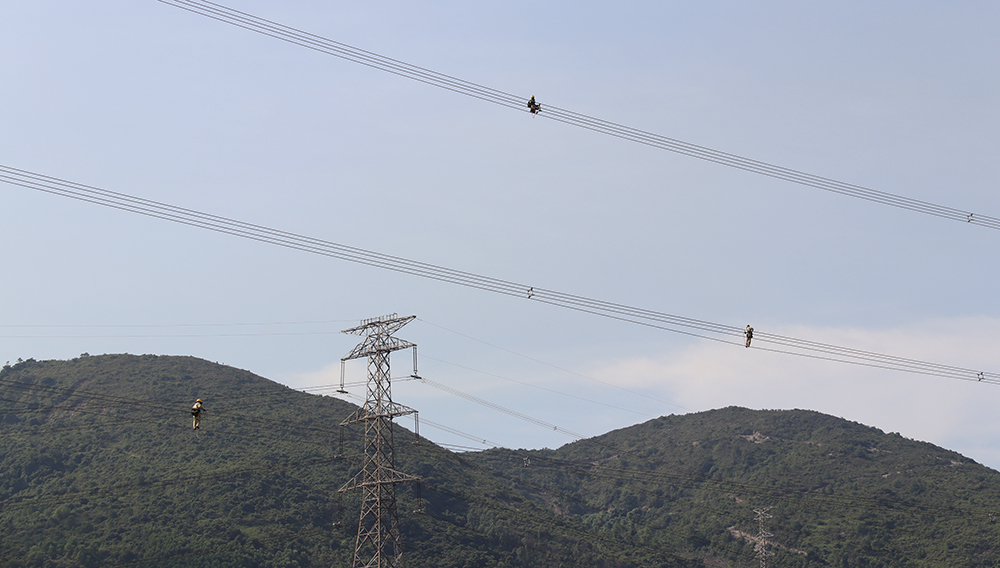

Truyền tải điện Hà Tĩnh kiểm tra, nghiệm thu công trình vào ngày 30/7/2022

Phần sân phân phối 500kV Quảng Trạch xây dựng 10 ngăn lộ gồm: 4 ngăn lộ đường dây bao gồm 2 ngăn lộ đi Vũng Áng và 2 ngăn lộ đi Dốc Sỏi, 4 ngăn lộ máy biến áp cho Nhà máy nhiệt điện Quảng Trạch 1 và 2, dự phòng vị trí cho 2 ngăn lộ; 2 bộ kháng bù ngang và 2 bộ tụ bù dọc cho 2 mạch đường dây 500kV Quảng Trạch – Dốc Sỏi.

Phần mở rộng ngăn lộ tại TBA 500kV Vũng Áng xây dựng, lắp đặt thiết bị cho 2 ngăn lộ đường dây 500kV đi sân phân phối 500kV Quảng Trạch tại TBA 500kV Vũng Áng.

Xuân Tiến
