Tổ máy 1 dự án Nhiệt điện Nghi Sơn 2 hòa lưới điện quốc gia

Thứ tư, 28/7/2021 | 15:27 GMT+7
Tổ máy số 1 dự án Nhà máy nhiệt điện Nghi Sơn 2 (xã Hải Hà, huyện Tĩnh Gia, tỉnh Thanh Hóa) đã vừa hòa lưới điện quốc gia.

Tổ máy 1 dự án Nhiệt điện Nghi Sơn 2 đã được hòa lưới điện quốc gia

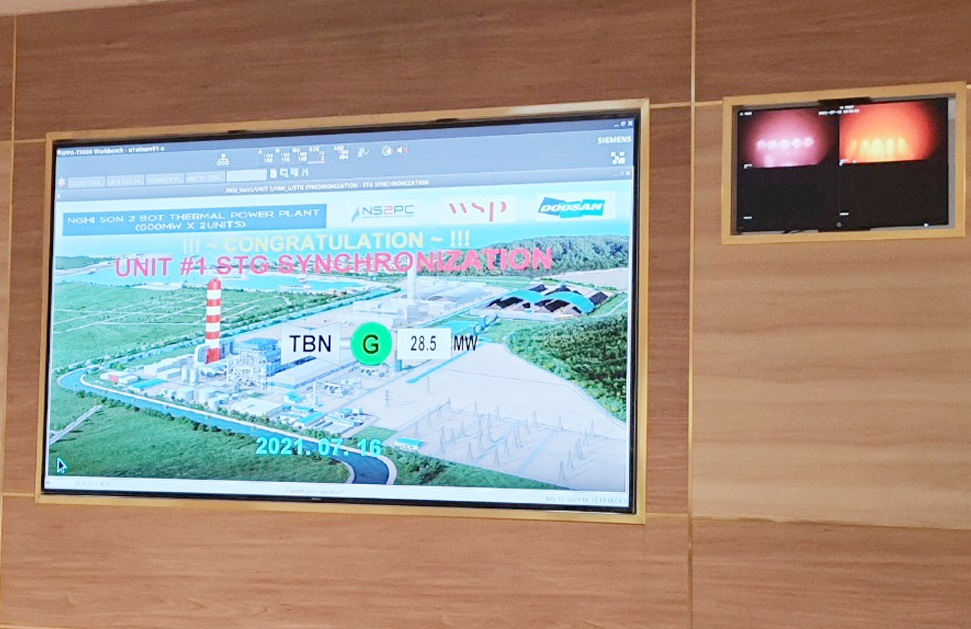

Tổ máy số 1 dự án Nhà máy nhiệt điện Nghi Sơn 2 được khởi công lắp đặt kết cấu thép lò hơi (1/3/2019); hoàn thành thử áp lò hơi (1/9/2020); đốt lửa lần đầu thành công (5/3/2021); đốt than thành công (2/7/2021); hòa điện đồng bộ - 28,5 MW (16/7/2021); đạt công suất 110% (665 MW) vào ngày 19/7/2021. Dự kiến vận hành thương mại tháng 12/2021.

Trong khi đó tổ máy 2 của dự án được khởi công lắp đặt kết cấu thép (tháng 7/2019); hoàn thành thử áp lò hơi (tháng 1/2021), hiện đang hướng tới mục tiêu đốt lửa lần đầu trong tháng 8/2021.

Dự án Nhà máy nhiệt điện Nghi Sơn 2 do liên doanh Marubeni và Kepco làm chủ đầu tư, Tập đoàn Công nghiệp nặng Doosan làm tổng thầu EPC. Nhà máy có tổng công suất 1.200 MW, gồm 2 tổ máy (2x600 MW) sử dụng công nghệ đốt than siêu tới hạn.

Tuy dịch bệnh Covid-19 đang diễn biến phức tạp nhưng dự án vẫn nỗ lực làm tốt công tác phòng dịch, đảm bảo an toàn, cố gắng đáp ứng được các mốc tiến độ tiếp theo.

Nguyễn Thương
