Trạm biến áp 220kV Phú Thọ 2 và đường dây đấu nối đủ điều kiện đóng điện

Thứ hai, 30/6/2025 | 17:50 GMT+7
Ngày 30/6, tại Phú Thọ, Hội đồng nghiệm thu cấp chủ đầu tư là Tổng công ty Truyền tải điện Quốc gia (EVNNPT) họp Hội đồng nghiệm thu về công tác đóng điện dự án trạm biến áp 220kV Phú Thọ 2 và đường dây đấu nối.

Ông Hoàng Văn Tuyên, Phó Tổng giám đốc EVNNPT, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư chủ trì cuộc họp.

Dự án trạm biến áp 220kV Phú Thọ 2 và đường dây đấu nối là công trình năng lượng cấp I, nhóm B do EVNNPT làm chủ đầu tư. Ban quản lý dự án các công trình điện miền Bắc (NPMB) thay mặt chủ đầu tư quản lý điều hành dự án. Công ty Truyền tải điện 1 tiếp nhận vận hành khi công trình hoàn thành.

Trạm biến áp 220kV Phú Thọ 2 được xây dựng tại xóm Gai, xã Sơn Hùng, huyện Thanh Sơn, tỉnh Phú Thọ. Đường dây đấu nối 220kV chiều dài khoảng 0,17 km đấu nối chuyển tiếp trên đường dây 220kV Việt Trì – thủy điện Suối Sập 2A hiện hữu, đi qua địa phận xã Sơn Hùng, huyện Thanh Sơn, tỉnh Phú Thọ.

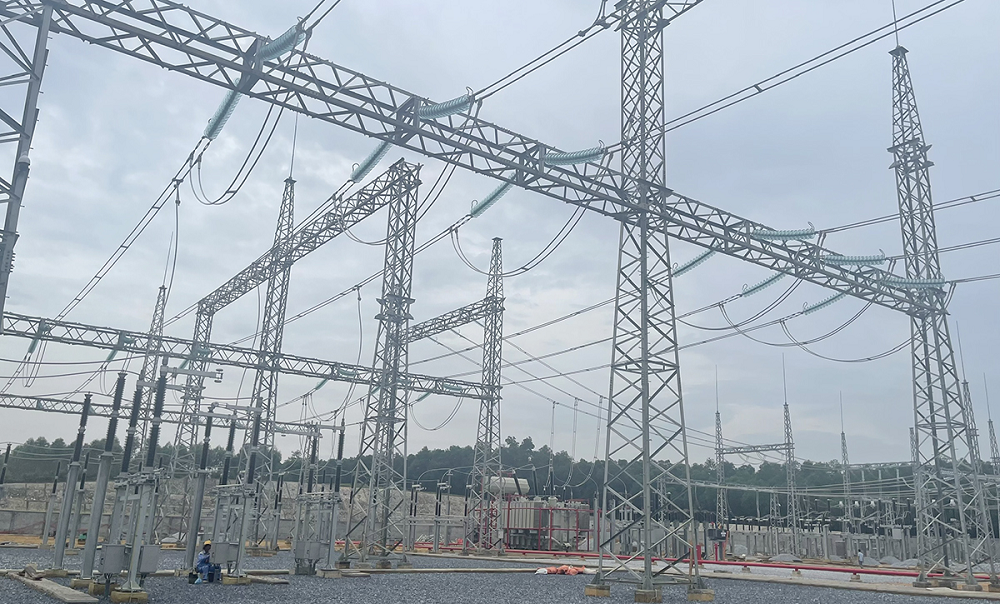

Trạm biến áp 220kV Phú Thọ 2

Trạm biến áp 220kV Phú Thọ 2 có quy mô xây dựng trạm biến áp 220/110/22kV gồm 2 máy biến áp 220/110/22kV-250MVA; giai đoạn này lắp đặt 1 máy biến áp 220/110/22kV-250 MVA.

Phía 220kV: quy mô 8 ngăn lộ thiết kế theo sơ đồ hai thanh cái có thanh cái vòng. Giai đoạn này lắp đặt thiết bị cho 2 ngăn đường dây và 1 ngăn MBA, vận hành theo sơ đồ tam giác. Phía 110kV: quy mô 18 ngăn lộ thiết kế theo sơ đồ hai thanh cái có thanh cái vòng. Giai đoạn này lắp thiết bị cho 9 ngăn lộ; dự phòng vị trí cho 9 ngăn lộ. Hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA được trang bị phù hợp quy định của EVN, EVNNPT, tuân thủ quy phạm và các quy định hiện hành.

Kết luận cuộc họp, Phó Tổng giám đốc EVNNPT Hoàng Văn Tuyên nhấn mạnh, đây là dự án có ý nghĩa rất quan trọng nhằm đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện khu vực tỉnh Phú Thọ; tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện, tăng khả năng vận hành an toàn và ổn định cho hệ thống điện quốc gia; giảm tổn thất điện năng trong lưới truyền tải, tăng hiệu quả sản xuất kinh doanh điện của EVN. Chính vì vậy, lãnh đạo EVNNPT yêu cầu NPMB cùng các Ban chuyên môn của EVNNPT tiếp tục phối hợp với các cấp điều độ đăng ký lịch cắt điện nhằm đóng điện dự án trong thời gian sớm nhất.

Trên cơ sở kết luận, đề xuất của Hội đồng nghiệm thu cơ sở và ý kiến của các bên liên quan, Hội đồng nghiệm thu cấp chủ đầu tư dự án trạm biến áp 220kV Phú Thọ 2 và đường dây đấu nối đồng ý nghiệm thu để dự án hoàn thiện những thủ tục liên quan, sẵn sàng đóng điện trong thời gian tới.

Thu Hà
