Đầu tư hơn 60 tỷ đồng xây dựng trạm biến áp 110kV tại Cao Bằng

Thứ ba, 30/5/2023 | 10:57 GMT+7
Tổng công ty Điện lực miền Bắc (EVNNPC) đầu tư hơn 60 tỷ đồng xây dựng trạm biến áp 110kV tại xã Chu Trinh (thành phố Cao Bằng, tỉnh Cao Bằng).

Dự án đường dây và trạm biến áp 110kV Chu Trinh có tổng mức đầu tư hơn 60,27 tỷ đồng do Tổng công ty Điện lực miền Bắc làm chủ đầu tư, giao cho Ban Quản lý dự án lưới điện trực tiếp quản lý và điều hành dự án.

Dự án có quy mô đầu tư xây dựng bao gồm: xây dựng mới đường dây trên không 110kV, mạch kép, dây dẫn ACSR 185/29, có chiều dài 1,21km; điểm đầu: vị trí cột 62 hiện trạng thuộc đường dây 110kV lộ 173E16.2 TBA 220kV Cao Bằng – lộ 172E16.4 TBA 110kV Gang Thép; điểm cuối: Pooctich TBA 110kV Chu Trinh. Xây dựng mới TBA 110/35/22kV Chu Trinh với quy mô 2 MBA, công suất 2x25MVA. Giai đoạn này lắp đặt 1 MBA 25MVA - 110/35/22kV; hệ thống điều khiển, bảo vệ, đo lường, đo đếm, thông tin liên lạc, SCADA, camera giám sát và phòng cháy chữa cháy tự động: được trang bị phù hợp quy định của EVN và EVNNPC. Tuân thủ quy phạm và các quy định hiện hành, kết nối với Trung tâm điều khiển xa tỉnh Cao Bằng.

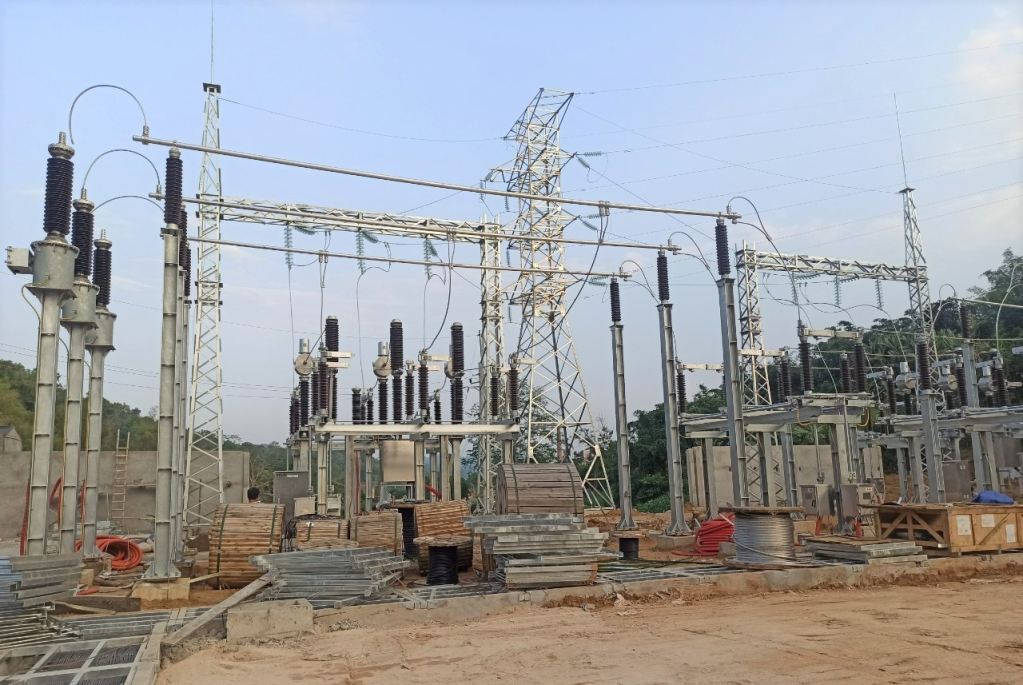

Thi công trạm biến áp 110kV tại xã Chu Trinh

Dự án được khởi công từ tháng 3/2022, dự kiến đến tháng 6/2023 sẽ hoàn thành đưa vào sử dụng. Khi hoàn thành đóng điện, dự án có vai trò đặc biệt quan trọng về cung cấp điện trên địa bàn tỉnh Cao Bằng, là nguồn dự phòng chính cho trung tâm hành chính của tỉnh. Các đường dây xuất tuyến 35kV, 22kV cung cấp phụ tải cho thành phố Cao Bằng, huyện Thạch An, Phục Hòa và kết nối liên thông với lưới điện tỉnh Lạng Sơn đảm bảo liên kết mạch vòng nâng cao chất lượng điện năng, giảm bán kính cấp điện, giảm tổn thất điện áp, tổn thất điện năng của lưới trung áp trong khu vực, nâng cao độ tin cậy và thuận tiện trong việc quản lý, vận hành. Tăng hiệu quả kinh doanh mua bán điện, góp phần thúc đẩy phát triển kinh tế - xã hội của khu vực.

Ngoài ra, các đường dây xuất tuyến 35kV, 22kV cấp điện phụ tải chính cho nhà máy Niken đồng Tấn Phát, phụ tải khu công nghiệp Chu Trinh. Hiện nay, các nhà thầu khẩn trương huy động nhân lực, vật lực gấp rút triển khai thi công đảm bảo tiến độ đóng điện trong trung tuần tháng 6/2023. Đến thời điểm hiện tại, công trình đã thi công xây dựng 85% khối lượng công việc, phần lắp đặt thiết bị thi công đạt 90% khối lượng công việc, phần thí nghiệm hiệu chỉnh thi công đạt 30% khối lượng công việc.

Phương Anh
