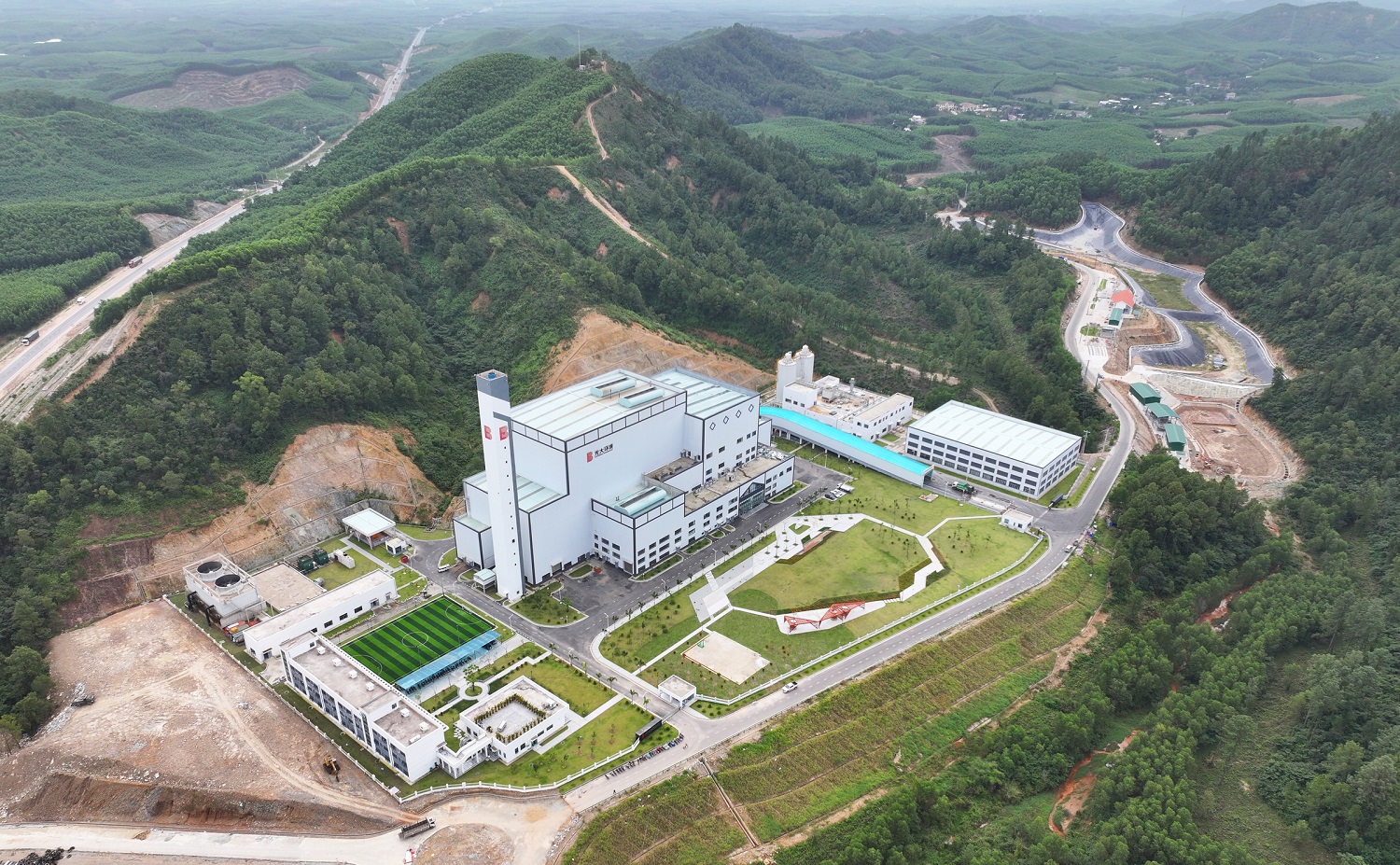

Dự kiến Nhà máy điện rác Phú Sơn sẽ chính thức vận hành vào tháng 3/2024

Thứ hai, 26/2/2024 | 15:30 GMT+7
Mới đây, Phó Chủ tịch UBND tỉnh Thừa Thiên Huế Phan Quý Phương cùng các sở, ban, ngành liên quan đã tới kiểm tra hoạt động Nhà máy điện rác Phú Sơn tại thị xã Hương Thủy. Dự kiến, nhà máy sẽ chính thức vận hành vào tháng 3/2024.

Báo cáo tình hình thực hiện dự án, đại diện Công ty TNHH năng lượng môi trường EB Thừa Thiên Huế cho biết, dự án Nhà máy điện rác Phú Sơn, tỉnh Thừa Thiên Huế được khởi công xây dựng từ cuối năm 2021, có tổng mức đầu tư gần 1.700 tỷ đồng trên diện tích quy hoạch khoảng 11,234ha (bao gồm bãi chôn lấp tro bay, trạm phát điện và các công trình phụ trợ khác) tại xã Phú Sơn, thị xã Hương Thủy. Dự án có công suất xử lý rác thải sinh hoạt 600 tấn/ngày, có thể tạo ra 12MW/h năng lượng xanh; sau khi hoàn thành xây dựng xong, mỗi năm sẽ xử lý khoảng 220.000 tấn rác thải sinh hoạt và có thể cung cấp khoảng 93 triệu kWh điện xanh.

Trong quá trình vận hành thử nghiệm, kể từ ngày 1/9/2023 đến ngày 18/2/2024, đơn vị đã nhập vào xưởng tổng lượng rác là 43.422,88 tấn; khối lượng rác đưa vào lò đốt là 28.299,5 tấn. Lượng điện phát ra là 14.636.300 kWh, lượng điện truyền tải lên lưới là 12.497.800 kWh…

Cũng theo đại diện nhà máy, khí thải, nước thải đã thực hiện quan trắc theo giấy phép môi trường được phê duyệt. Kết quả các đợt quan trắc đều đạt QCVN theo quy định, trong đó, số liệu quan trắc khí thải đã truyền online về Sở Tài nguyên và Môi trường Thừa Thiên Huế để theo dõi, giám sát.

Dự kiến, Nhà máy điện rác Phú Sơn sẽ chính thức vận hành vào tháng 3/2024

Sau khi kiểm tra dự án, Phó Chủ tịch UBND tỉnh Thừa Thiên Huế Phan Quý Phương nhấn mạnh, Nhà máy điện rác Phú Sơn là một trong những dự án đầu tiên tại địa phương đưa công nghệ tiên tiến vào giải quyết vấn đề rác thải sinh hoạt phát sinh, tạo ra nguồn năng lượng mới thân thiện với môi trường. Đồng thời, dự án cũng góp phần giúp thành phố Huế tiếp cận với công nghệ xử lý hiệu quả nhằm giảm thiểu ô nhiễm và cải thiện môi trường sống, đảm bảo phát triển bền vững, phù hợp với quy hoạch chung về xử lý chất thải rắn sinh hoạt của thành phố.

Để nhà máy chính thức hoạt động, dự kiến vào tháng 3/2024, ông Phan Quý Phương yêu cầu chủ đầu tư phối hợp chặt chẽ với các đơn vị liên quan thực hiện nghiêm túc, đúng quy định trong quá trình vận hành thử nghiệm nhà máy. Đồng thời chủ động khắc phục những tồn tại, hạn chế phát trong quá trình vận hành thử nghiệm; sớm hoàn thiện một số thủ tục, hạng mục còn lại để đưa vào vận hành chính thức trong thời gian tới.

Nhã Quyên (t/h)
