Năng lượng tái tạo

Nâng công suất TBA 500 kV Di Linh để giải tỏa công suất các nguồn NLTT

Thứ năm, 23/4/2020 | 08:28 GMT+7
Dự án nâng công suất trạm biến áp (TBA) 500 kV Di Linh từ 450 MVA lên 900 MVA là công trình góp phần giải tỏa công suất các nguồn năng lượng tái tạo (NLTT) và cung cấp điện cho miền Nam.

Dự án nâng công suất TBA 500 kV Di Linh từ 450 MVA lên 900 MVA là công trình năng lượng đặc biệt với quy mô lắp đặt bổ sung 1 tổ máy biến áp 500/220/35 kV - 3x150 MVA và các phần tử đi kèm như máy cắt, dao cách ly... và hệ thống điều khiển - bảo vệ.

TBA 500 kV Di Linh nằm ở điểm nút quan trọng trong việc tiếp nhận, giải tỏa công suất từ các Nhà máy thủy điện Đa Nhim, Hàm Thuận, Đa Mi, Đại Ninh, Đồng Nai 2 và các nguồn NLTT lên hệ thống điện quốc gia để cung cấp cho phụ tải khu vực Lâm Đồng và các tỉnh khu vực phía Nam.

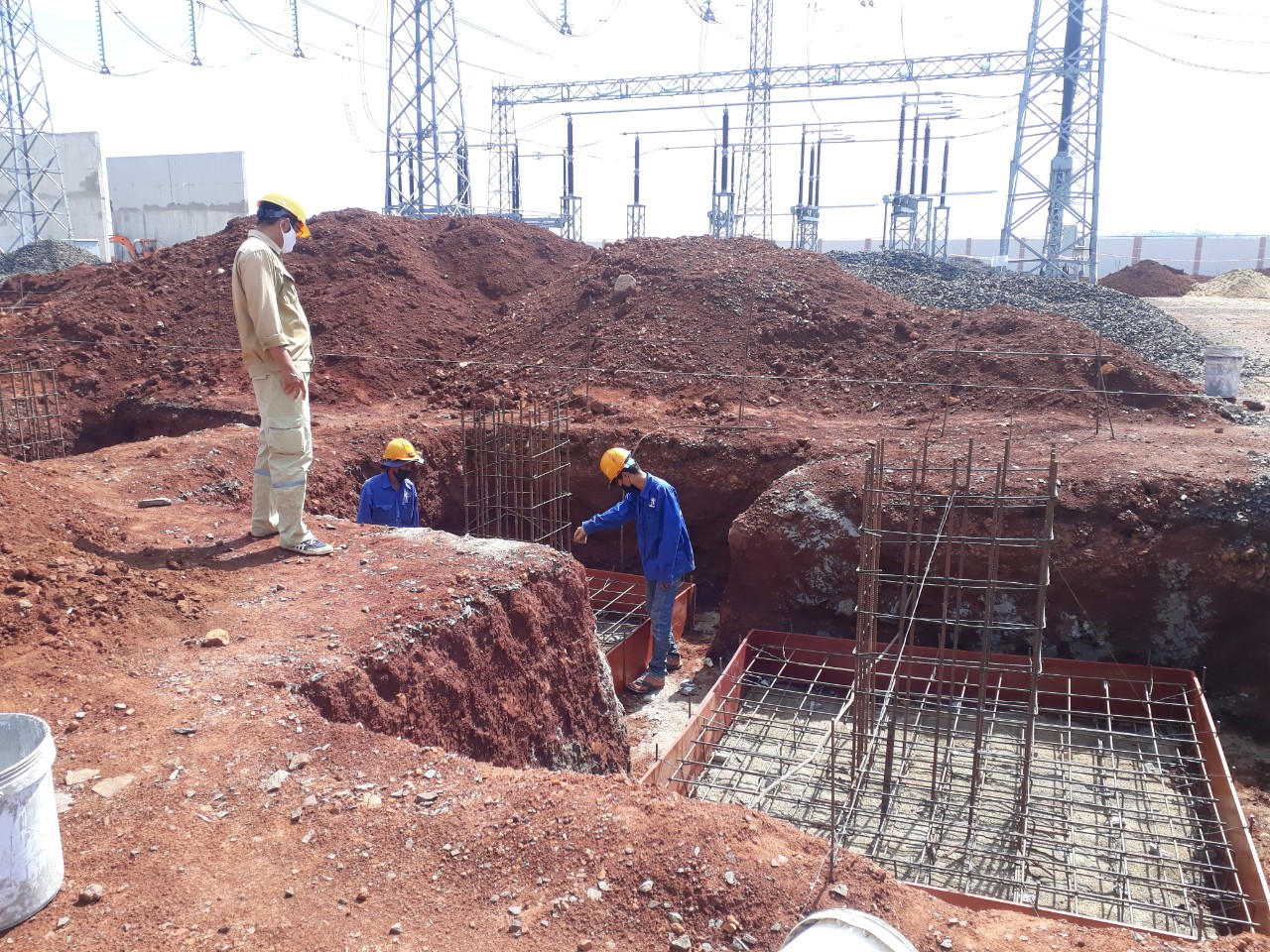

Thi công phần xây dựng móng thiết bị

Hiện nay, toàn tỉnh Ninh Thuận đã có 21 dự án NLTT đưa vào vận hành thương mại với tổng công suất 1.300 MW, trong đó có 18 dự án điện mặt trời với công suất 1.183 MW và 3 dự án điện gió với công suất 117 MW. Dự kiến đến cuối năm 2020, có thêm 06 dự án với tổng công suất gần 800 MW tiếp tục đưa vào vận hành thương mại, góp phần quan trọng đảm bảo an ninh năng lượng quốc gia.

Việc phát triển nhiều dự án NLTT đòi hỏi phải có hệ thống lưới điện phát triển đồng bộ đi kèm để giải tỏa các nguồn NLTT nói trên, đặc biệt là các dự án truyền tải điện 220 kV – 500 kV. Do đó, dự án nâng công suất TBA 500 kV Di Linh từ 450 MVA lên 900 MVA đang được Tổng công ty Truyền tải điện quốc gia (EVNNPT) gấp rút triển khai thực hiện.

Dự án được khởi công từ ngày 19/3/2020 do Ban Quản lý dự án các công trình điện miền Nam thay mặt EVNNPT làm chủ đầu tư, Công ty CP Tư vấn Xây dựng điện 2 (PECC2) tư vấn thiết kế, Công ty CP Alphanam E&C thi công, Công ty Dịch vụ kỹ thuật truyền tải điện (NPTS) đảm nhận công tác thi công máy biến áp, lắp đặt hiệu chỉnh.

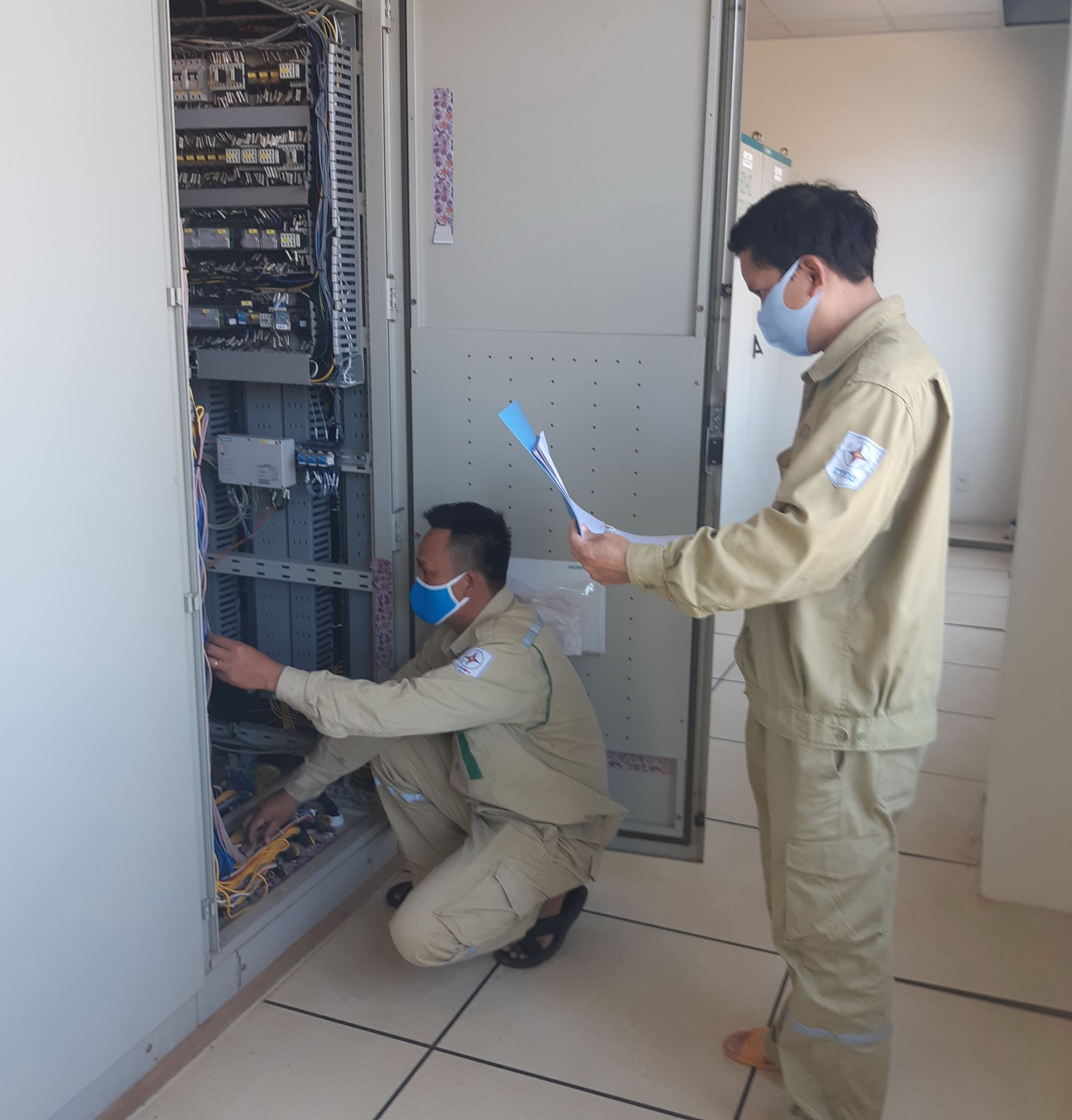

Kiểm tra, rà soát mạch điều khiển

Với nhiệm vụ của đơn vị tiếp nhận quản lý vận hành công trình, Công ty Truyền tải điện 3 (PTC3) đã chủ động phối hợp chặt chẽ với các đơn vị liên quan từ giai đoạn kiểm tra, rà soát hồ sơ thiết kế để đưa ra những điều chỉnh phù hợp; thực hiện biên soạn quy trình vận hành thiết bị; tổ chức cho điều hành viên học tập nghiên cứu tài liệu để chuẩn bị tốt cho công tác nghiệm thu và tiếp nhận vận hành; phối hợp giám sát thi công, thí nghiệm hiệu chỉnh đảm bảo yêu cầu cấp bách về tiến độ và chất lượng của dự án.

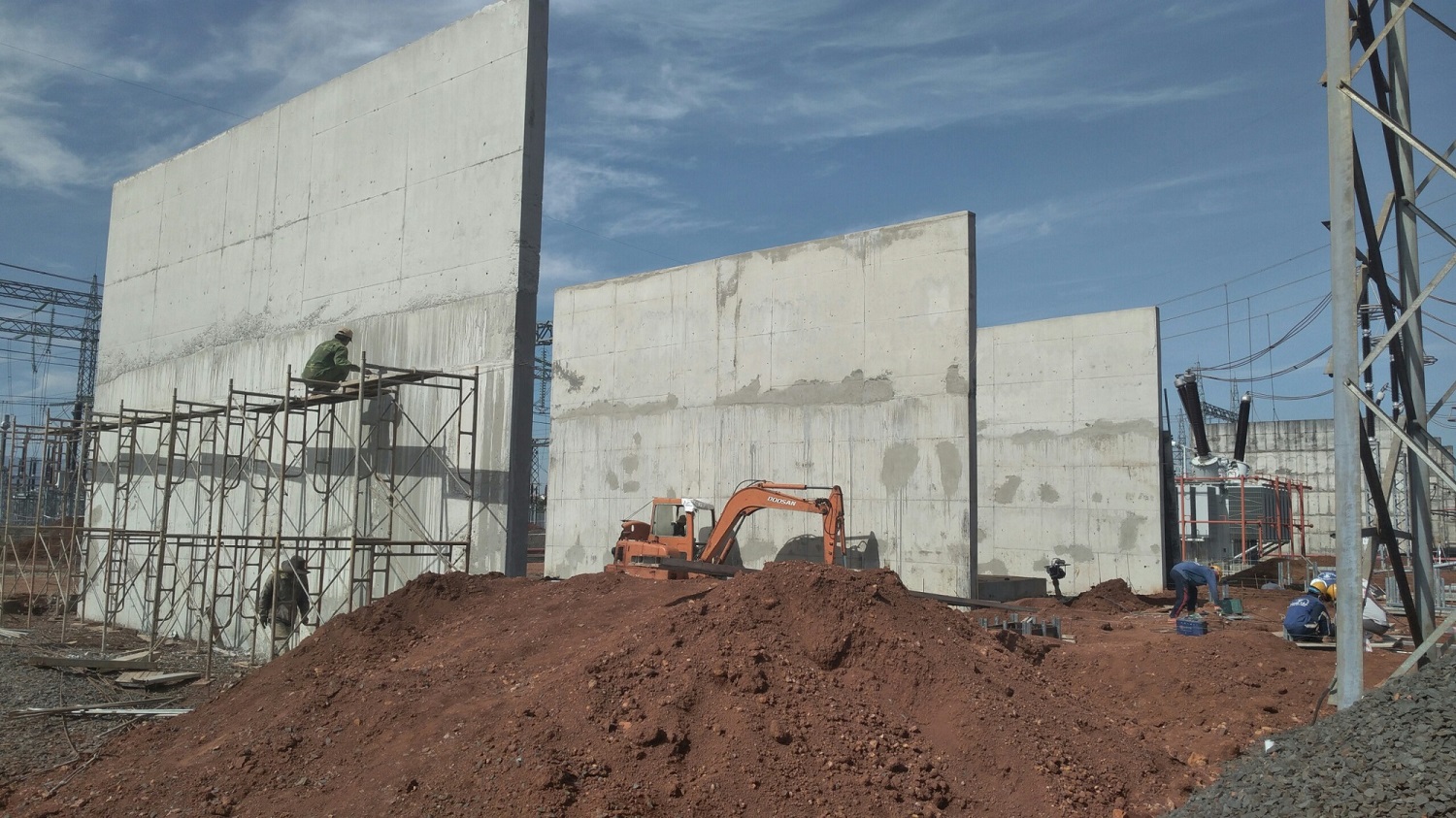

Hoàn thiện phần bệ, tường ngăn cháy máy biến áp

Mặc dù dự án nâng công suất TBA 500 kV Di Linh được triển khai trong giai đoạn dịch COVID-19 diễn biến phức tạp, đặc biệt trong thời gian thực hiện cách ly xã hội, ảnh hưởng rất lớn đến công tác thi công nhưng với sự phối hợp nhịp nhàng, linh hoạt trong quản lý điều hành dự án và sự quan tâm chỉ đạo, động viên kịp thời đến cán bộ công nhân viên đang làm việc trên công trường, PTC3 đã đạt được 2 mục tiêu là vừa đảm bảo chống dịch vừa đảm bảo tiến độ thi công đã đề ra, dự kiến đóng điện đưa vào vận hành vào cuối tháng 5 năm 2020.

Việc hoàn thành dự án nâng công suất TBA 500 kV Di Linh đúng tiến độ sẽ góp phần quan trọng trong việc giải tỏa công suất các nguồn NLTT, tránh quá tải cho máy biến áp 500 kV- 450 MVA hiện hữu, đảm bảo cung cấp điện cho miền Nam trong giai đoạn tới cũng như góp phần đảm bảo tiêu chí N-1 cho lưới truyền tải điện khu vực.

Nhã Quyên
