Tiến độ tổng thể của dự án NMNĐ Thái Bình 2 đã đạt hơn 86%

Thứ tư, 24/3/2021 | 11:10 GMT+7
Ngày 23/3, tại Thái Bình, Bí thư Tỉnh ủy Thái Bình Ngô Đông Hải và Chủ tịch HĐTV Tập đoàn Dầu khí Việt Nam (Petrovietnam) Hoàng Quốc Vượng kiểm tra tiến độ và chủ trì cuộc họp giao ban dự án Nhà máy nhiệt điện Thái Bình 2.

Nhà máy nhiệt điện (NMNĐ) Thái Bình 2 là dự án nguồn điện cấp bách với tổng công suất lên tới 1.200MW, có khả năng cung cấp hơn 7,2 tỉ kWh điện thương phẩm mỗi năm. Đây là dự án được lãnh đạo Đảng và Chính phủ đặc biệt quan tâm, tháo gỡ khó khăn về cơ chế trong suốt những năm vừa qua. Hiện nay tiến độ tổng thể của dự án đã đạt hơn 86%.

Cuộc họp giao ban dự án NMNĐ Thái Bình 2

Báo cáo tại buổi giao ban, Trưởng Ban QLDA Thái Bình 2 Nguyễn Thành Hưởng cho biết, dự án đang đi vào giai đoạn cuối, tiến độ mua sắm vật tư, các gói thầu mua sắm, chuẩn bị chạy thử đóng vai trò quyết định cho tiến độ của dự án. Về thi công lắp đặt, tổng thầu và các nhà thầu trên công trường đang khẩn trương hoàn thiện công việc xây dựng dang dở, cam kết theo đúng tiến độ giải ngân. Về công tác chạy thử và chuẩn bị sản xuất, tổng thầu đang tiếp tục duy trì công tác vận hành an toàn các hạng mục đã tiến hành chạy thử như sân phân phối điện 220kV và máy biến áp SAT nhận điện từ hệ thống điện quốc gia, hệ thống điện trung thế, hạ thế, hệ thống cung cấp nước ngọt, hệ thống xử lý nước, nước thải, hệ thống điều hòa thông gió, phòng cháy chữa cháy...

Sau khi nghe báo cáo về tình hình triển khai dự án, Bí thư Tỉnh ủy Thái Bình Ngô Đông Hải khẳng định: Dự án NMNĐ Thái Bình 2 là dự án đặc biệt quan trọng, là sự mong mỏi của Đảng bộ và nhân dân tỉnh Thái Bình. Nhân dân trong tỉnh rất quan tâm và kỳ vọng về các mốc thời gian hoàn thành của dự án. Tỉnh Thái Bình sẽ tạo mọi điều kiện thuận lợi nhất trong phạm vi có thể để dự án được triển khai nhanh chóng. Ông Ngô Đông Hải mong muốn, với sự quyết tâm cao của Tập đoàn Dầu khí Việt Nam và các tổng thầu thi công thì dự án sẽ sớm được hoàn thành như kỳ vọng.

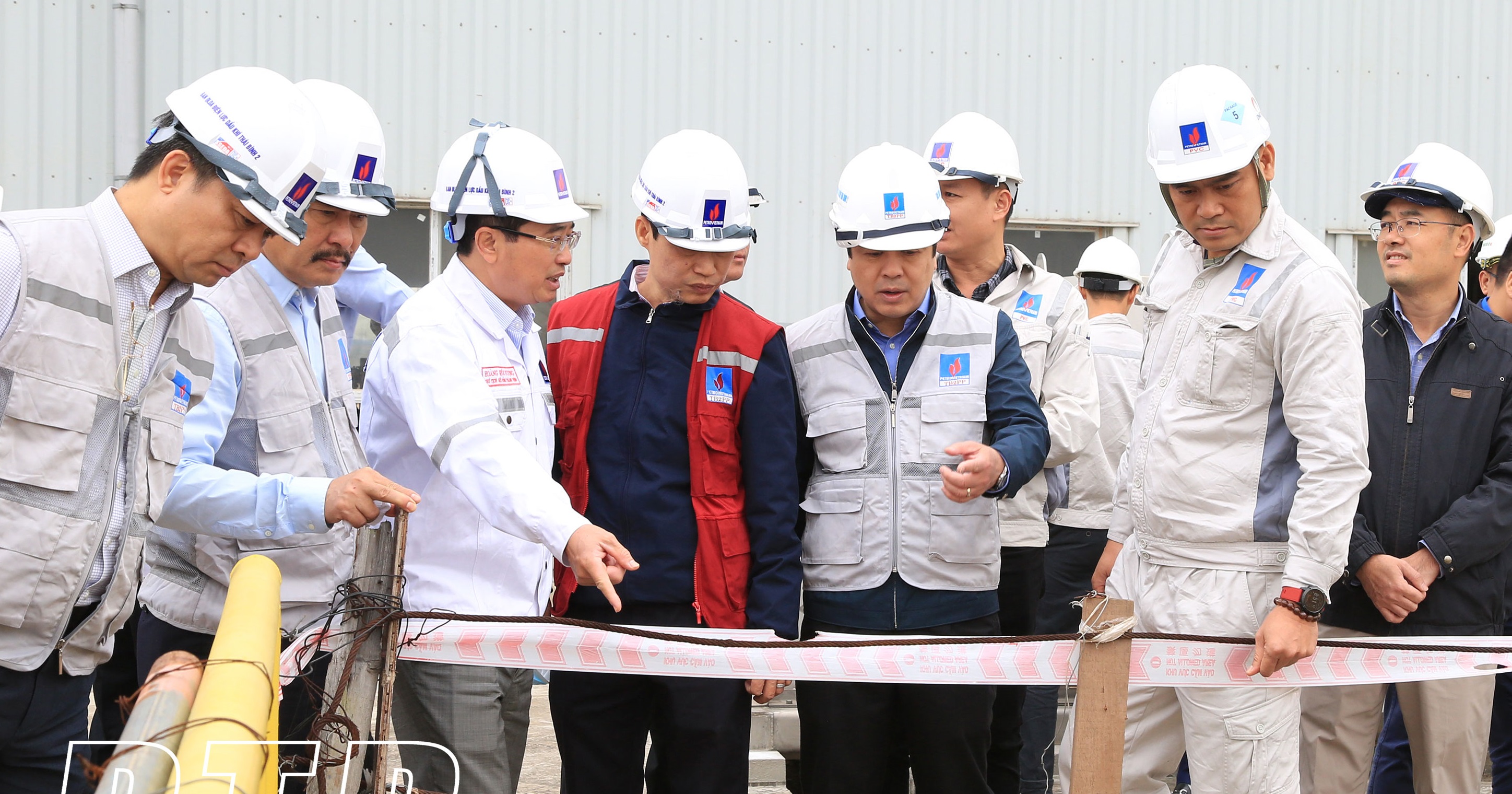

Bí thư Tỉnh ủy Thái Bình Ngô Đông Hải và Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng kiểm tra tiến độ dự án NMNĐ Thái Bình 2

Kết luận buổi giao ban, Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng nhấn mạnh: “Chúng ta phải có sự phối hợp chặt chẽ giữa các bên trên công trường trong bối cảnh đặc biệt, phải đặt mục tiêu triển khai dự án tốt nhất với chất lượng và chi phí phù hợp. Chúng ta phải có cơ chế phát hiện, xử lý kịp thời các vấn đề phát sinh của dự án, quyết liệt thực hiện, khó - báo cáo để xử lý ngay. Chúng ta phải quyết liệt thực hiện kế hoạch đã đề ra. Cuối cùng là phải đưa dự án về đích đúng hạn mà Chính phủ giao cho”.

Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng đề nghị xem xét lại tất cả các gói thầu, phê duyệt tổ chức triển khai nhanh các gói thầu mua sắm còn lại, tổ chức, hoàn thiện lực lượng trên công trường theo yêu cầu. Xem xét khối lượng sắp tới để liên tục điều chỉnh kế hoạch thi công, tìm ra các giải pháp, sáng kiến rút ngắn tiến độ.

Hải Long
