Phối hợp đưa các dự án điện gió tại Quảng Trị về đích đúng tiến độ

Thứ sáu, 12/3/2021 | 09:48 GMT+7
Ngày 11/3, Chủ tịch UBND tỉnh Quảng Trị Võ Văn Hưng và Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Trần Đình Nhân có chuyến công tác kiểm tra tiến độ thi công dự án trạm biến áp (TBA) 220kV Lao Bảo và đường dây 220kV Đông Hà – Lao Bảo cùng một số dự án điện gió trên địa bàn tỉnh Quảng Trị.

Đoàn công tác đến kiểm tra tại công trường thi công dự án Nhà máy điện gió Gelex; Nhà máy điện gió Liên Lập; Nhà máy điện gió Phong Huy; Nhà máy điện gió Phong Liệu… để nắm bắt tình hình thực hiện dự án, tiến độ thi công và tình hình cung cấp, lắp đặt thiết bị. Tại buổi kiểm tra, các chủ đầu tư dự án điện gió cũng kiến nghị EVN đẩy nhanh tiến độ dự án TBA 220kV Lao Bảo và đường dây 220kV Lao Bảo - Đông Hà; dự án nâng tiết diện đường dây 110kV Đông Hà - Lao Bảo đồng bộ với tiến độ các dự án điện gió đưa vào vận hành.

Cùng ngày, đoàn đã kiểm tra tiến độ tại công trường TBA 220kV Lao Bảo (tại huyện Hướng Hóa). Đến thời điểm này, phần trạm biến áp đã cơ bản hoàn thành đào đắp đất nền trạm, hiện đang thi công hoàn thiện nhà điều khiển, nhà nghỉ ca. Một số hạng mục khác như: bể thu dầu sự cố đã hoàn thành, hệ thống tiếp địa đang thi công đạt khoảng 75% khối lượng, hệ thống thoát nước 50%, lắp đặt giàn cột cổng thi công 80%... Đường dây 220kV Lao Bảo - Đông Hà (tổng chiều dài hơn 46 km): đã đào móng xong 62/124 vị trí, đúc móng xong 45/124 vị trí, dựng cột xong 6/124 vị trí…

Đây là 2 dự án điện cấp bách trong quy hoạch phát triển điện lực quốc gia, nhằm góp phần giải tỏa công suất của các nhà máy điện gió ở phía Tây của tỉnh Quảng Trị lên hệ thống điện quốc gia.

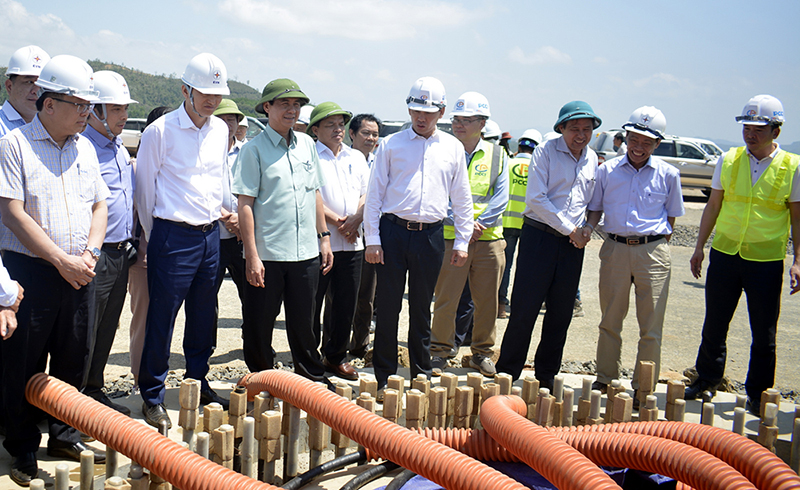

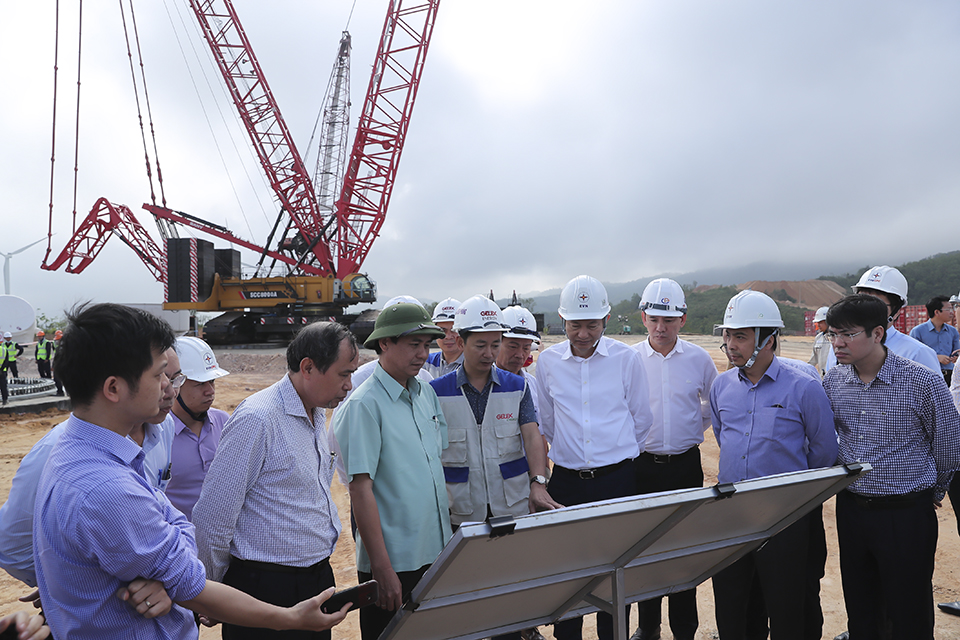

Đoàn công tác kiểm tra tiến độ các dự án điện gió tại Quảng Trị

Qua kiểm tra thực tế tại một số dự án điện gió đang thi công, Chủ tịch UBND tỉnh Quảng Trị Võ Văn Hưng yêu cầu các chủ đầu tư tập trung nguồn lực, đẩy nhanh tiến độ thi công, đảm bảo đúng tiến độ đề ra. Đồng thời tích cực hỗ trợ người dân trong vùng dự án, tạo sinh kế lâu dài cho người dân. Ông Hưng cũng khẳng định, lãnh đạo địa phương luôn tạo mọi điều kiện, hỗ trợ các nhà đầu tư trong quá trình triển khai dự án. Đồng thời, phối hợp giải quyết kịp thời những vướng mắc về giải phóng mặt bằng nhằm đẩy nhanh tiến độ xây dựng TBA 220kV Lao Bảo và đường dây 220kV Lao Bảo – Đông Hà… để giải tỏa công suất điện cho các nhà máy điện gió khi đi vào vận hành.

Tổng giám đốc EVN Trần Đình Nhân ghi nhận sự nỗ lực của các chủ đầu tư dự án điện gió trên địa bàn tỉnh Quảng Trị và những đơn vị tham gia thi công xây lắp, tư vấn giám sát tại công trường. Lãnh đạo EVN mong muốn các chủ đầu tư cùng các nhà thầu tiếp tục nỗ lực đưa dự án về đích đúng tiến độ, chất lượng, hiệu quả.

Được biết, đến nay, trên địa bàn tỉnh Quảng Trị 84 dự án điện gió được đề xuất với tổng quy mô công suất khoảng trên 4.030. Trong đó: 31 dự án được Bộ Công Thương phê duyệt quy hoạch với tổng công suất 1.177MW; 53 dự án với tổng công suất trên 2.853 MW đã trình Bộ Công Thương xem xét, bổ sung quy hoạch. Bên cạnh đó, 8 dự án đang trong giai đoạn nghiên cứu, khảo sát, lập hồ sơ bổ sung quy hoạch với tổng công suất 1.620MW.

Tùng Lâm
