Tổng giám đốc EVNNPT kiểm tra tiến độ các dự án trọng điểm khu vực phía Nam

Thứ tư, 31/5/2023 | 16:58 GMT+7
Ngày 31/5, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú cùng đoàn công tác tới kiểm tra tiến độ thi công dự án đường dây 500kV Sông Hậu – Đức Hòa và dự án lắp đặt máy biến áp liên lạc 500/220kV Long Phú.

Các dự án trên do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban quản lý dự án các công trình điện miền Nam (SPMB) thay mặt EVNNPT điều hành quản lý dự án.

Đoàn công tác của EVNNPT kiểm tra vị trí 97 đường dây 500kV Sông Hậu - Đức Hòa đoạn qua địa phận tỉnh Tiền Giang

Theo SPMB, dự án đường dây 500kV Sông Hậu – Đức Hòa có quy mô xây dựng đường dây 500kV mạch kép từ sân phân phối 500kV Trung tâm điện lực Sông Hậu đến trạm biến áp 500kV Đức Hòa có tổng chiều dài khoảng 134km.

Dự án được chia thành 2 giai đoạn. Giai đoạn 1 đã đóng điện sân phân phối 500kV Sông Hậu ngày 10/7/2020.

Giai đoạn 2 của dự án vẫn đang triển khai thi công, hiện đang còn một số vướng mắc. Đến nay đã đúc móng 188/210 vị trí, đang đúc móng 1 vị trí, còn 21 vị trí chủ yếu thuộc lô thầu 18.3. Dựng cột được 184/210 vị trí, kéo dây được 70,2/96,6km ( tương ứng 24/35 khoảng néo, đang kéo 2 khoảng néo.

Tình hình bồi thường giải phóng mặt bằng đã bàn giao và vận động được 208/210 vị trí móng (2 vị trí chưa bàn giao gồm vị trí 266, 267 thuộc địa bàn tỉnh Long An). Công tác cung cấp vật tư thiết bị đến nay cũng đã tập kết đầy đủ tới công trường.

Đối với dự án lắp đặt máy biến áp liên lạc 500/220kV Long Phú, đã thi công xong các hạng mục: lắp đặt 01 MBA 500/220/22kV - 600 MVA (AT1) tại vị trí dự phòng sẵn trong sân phân phối 500/220 kV Long Phú; phía 22kV đã bổ sung 01 MBA tự dùng 22/0,4 kV - 560 kVA đấu nối vào phía 22kV của MBA AT1; hoàn thiện hệ thống điều khiển - bảo vệ phù hợp với thiết bị lắp mới.

Tại buổi kiểm tra, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận và đánh giá cao SPMB đã quyết liệt chỉ đạo để dự án lắp đặt máy biến áp liên lạc 500/220kV Long Phú đến nay đã cơ bản hoàn thành. Trong thời gian tới, cần phối hợp với các cơ quan quản lý nhà nước đẩy nhanh hoàn thiện các thủ tục pháp lý liên quan để đóng điện trong tháng 6/2023.

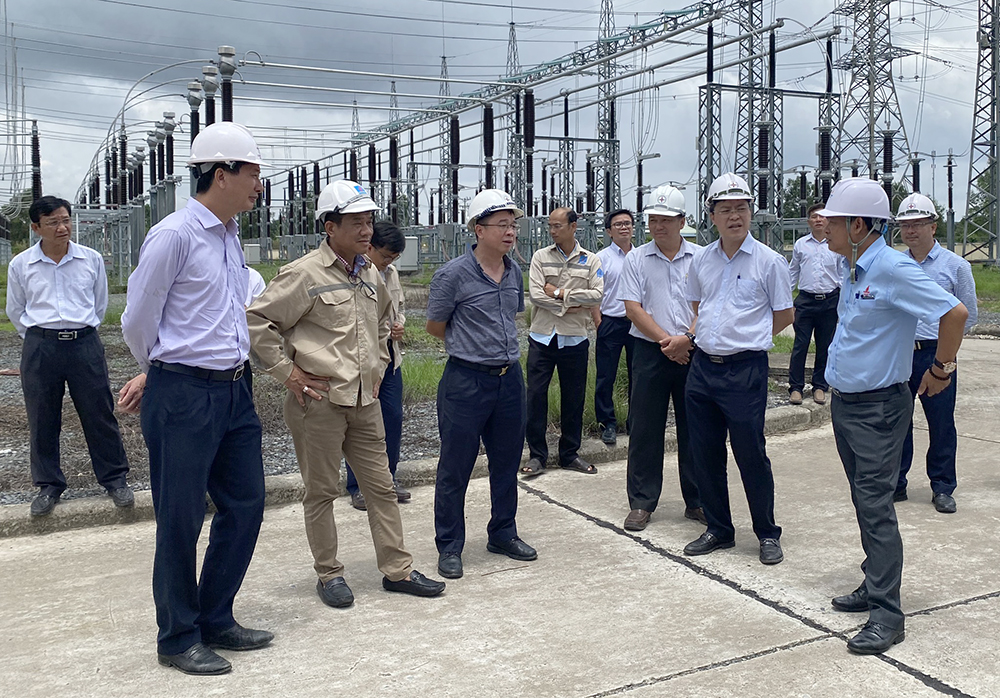

Đoàn công tác của EVNNPT kiểm tra và nghe báo cáo tiến độ tại sân phân phối 500kV Long Phú

Về dự án đường dây 500kV Sông Hậu – Đức Hòa, Tổng giám đốc EVNNPT cho biết đây là dự án có ý nghĩa rất quan trọng, được đầu tư xây dựng với mục tiêu truyền tải công suất của các Nhà máy điện Sông Hậu 1 và Sông Hậu 2 vào hệ thống điện quốc gia; truyền tải công suất của các nhà máy điện khu vực miền Tây Nam Bộ về trung tâm phụ tải TPHCM và các tỉnh lân cận cùng với các đường dây 500kV khác trong khu vực (Mỹ Tho – Đức Hòa, Đức Hòa – Phú Lâm, Đức Hòa - Cầu Bông, Đức Hòa - Chơn Thành…).

Ngoài ra, dự án tạo mối liên kết 500kV giữa các vùng trong hệ thống điện, nhằm đảm bảo vận hành an toàn, ổn định, nâng cao độ tin cậy cung cấp điện và giảm tổn thất điện năng của toàn hệ thống.

Hiện dự án vẫn còn vướng mắc mặt bằng, vì vậy SPMB cần phối hợp chặt chẽ và thường xuyên làm việc với chính quyền địa phương để tháo gỡ vướng mắc vị trí móng còn lại và hành lang tuyến đường dây. Cùng với đó đốc thúc các nhà thầu đẩy nhanh tiến độ thi công, phấn đấu hoàn thành dự án trong năm 2023 nhằm đảm bảo an ninh năng lượng quốc gia.

Vũ Chang
